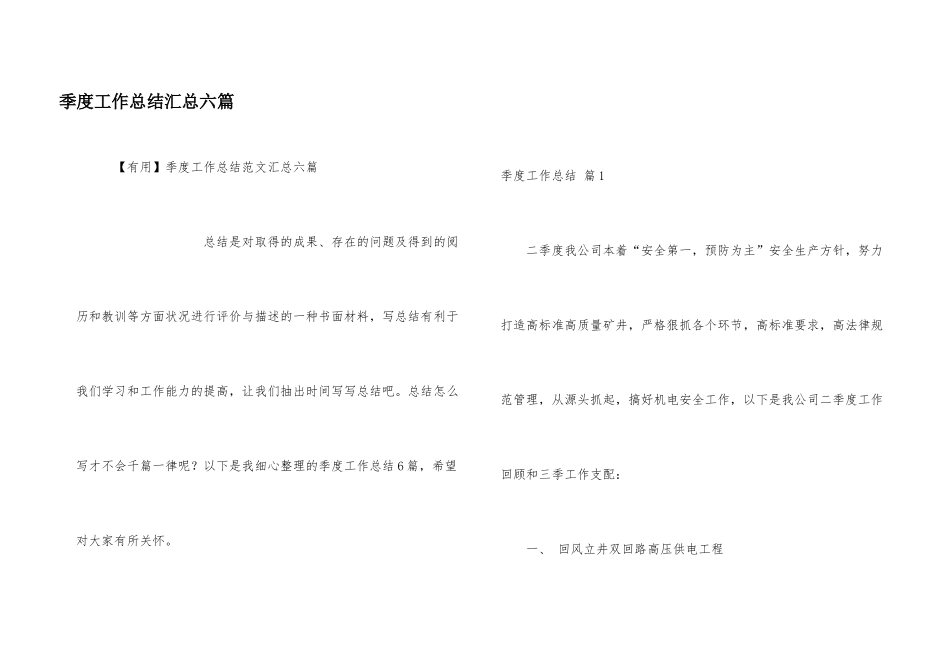

季度工作总结汇总六篇 【有用】季度工作总结范文汇总六篇 总结是对取得的成果、存在的问题及得到的阅历和教训等方面状况进行评价与描述的一种书面材料,写总结有利于我们学习和工作能力的提高,让我们抽出时间写写总结吧
总结怎么写才不会千篇一律呢
以下是我细心整理的季度工作总结 6 篇,希望对大家有所关怀

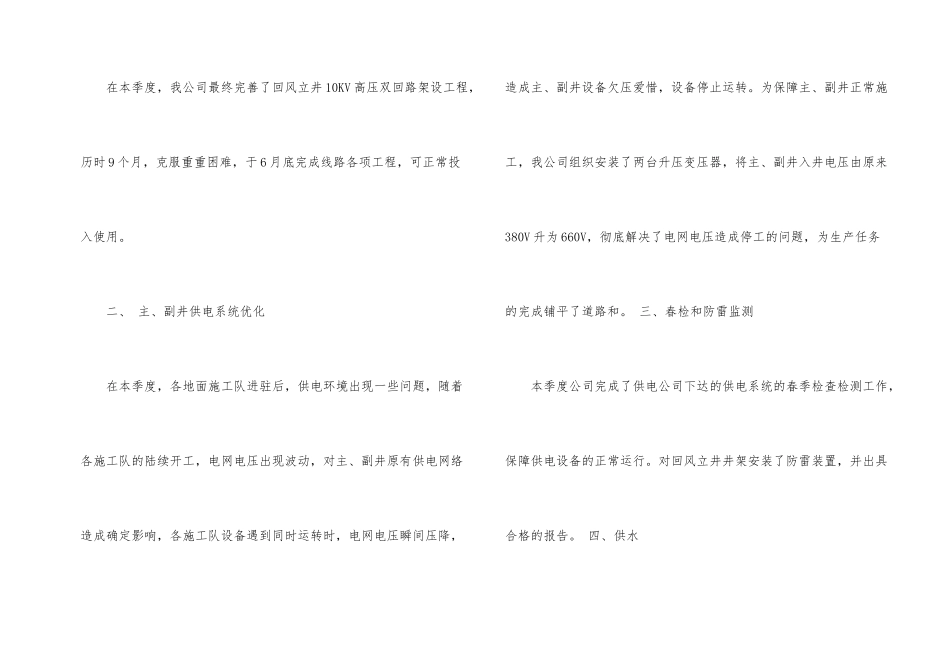

季度工作总结 篇 1 二季度我公司本着“安全第一,预防为主”安全生产方针,努力打造高标准高质量矿井,严格狠抓各个环节,高标准要求,高法律规范管理,从源头抓起,搞好机电安全工作,以下是我公司二季度工作回顾和三季工作支配: 一、 回风立井双回路高压供电工程 在本季度,我公司最终完善了回风立井 10KV 高压双回路架设工程,历时 9 个月,克服重重困难,于 6 月底完成线路各项工程,可正常投入使用
二、 主、副井供电系统优化 在本季度,各地面施工队进驻后,供电环境出现一些问题,随着各施工队的陆续开工,电网电压出现波动,对主、副井原有供电网络造成确定影响,各施工队设备遇到同时运转时,电网电压瞬间压降,造成主、副井设备欠压爱惜,设备停止运转
为保障主、副井正常施工,我公司组织安装了两台升压变压器,将主、副井入井电压由原来380V 升为 660V,彻底解决了电网电压造成停工的问题,为生产任务的完成铺平了道路和
三、春检和防雷监测 本季度公司完成了供电公司下达的供电系统的春季检查检测工作,保障供电设备的正常运行
对回风立井井架安装了防雷装置,并出具合格的报告

四、供水 公司施工建设用水难,为解决此问题组织员工从二景公司铺设了一趟 2
5 寸的专用供水管路以解施工用水问题
五、六大系统 1、通信系统 通信系统已于上季度完善,满足基建矿井需要
2、视频监控系统 公司视频监控不完善,本季度对多处探头位置进行了调整,并安装了视频终端设备和管理软件,到达使用要求
3、瓦斯监控系统、人员定位系统
