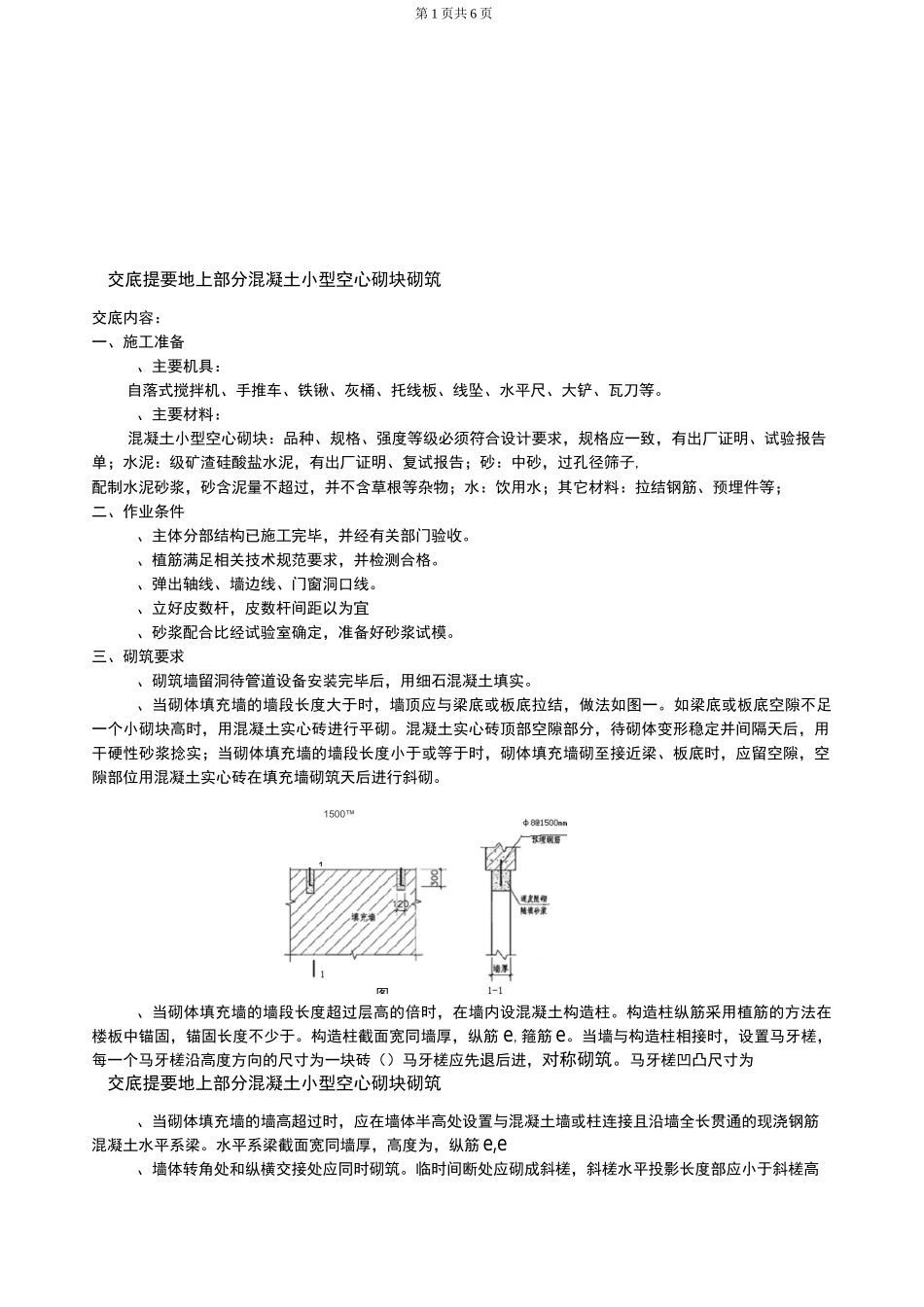

第 1 页共 6 页交底提要地上部分混凝土小型空心砌块砌筑交底内容:一、施工准备、主要机具:自落式搅拌机、手推车、铁锹、灰桶、托线板、线坠、水平尺、大铲、瓦刀等
、主要材料:混凝土小型空心砌块:品种、规格、强度等级必须符合设计要求,规格应一致,有出厂证明、试验报告单;水泥:级矿渣硅酸盐水泥,有出厂证明、复试报告;砂:中砂,过孔径筛子,配制水泥砂浆,砂含泥量不超过,并不含草根等杂物;水:饮用水;其它材料:拉结钢筋、预埋件等;二、作业条件、主体分部结构已施工完毕,并经有关部门验收
、植筋满足相关技术规范要求,并检测合格
、弹出轴线、墙边线、门窗洞口线
、立好皮数杆,皮数杆间距以为宜、砂浆配合比经试验室确定,准备好砂浆试模
三、砌筑要求、砌筑墙留洞待管道设备安装完毕后,用细石混凝土填实
、当砌体填充墙的墙段长度大于时,墙顶应与梁底或板底拉结,做法如图一
如梁底或板底空隙不足一个小砌块高时,用混凝土实心砖进行平砌
混凝土实心砖顶部空隙部分,待砌体变形稳定并间隔天后,用干硬性砂浆捻实;当砌体填充墙的墙段长度小于或等于时,砌体填充墙砌至接近梁、板底时,应留空隙,空隙部位用混凝土实心砖在填充墙砌筑天后进行斜砌
1500™、当砌体填充墙的墙段长度超过层高的倍时,在墙内设混凝土构造柱
构造柱纵筋采用植筋的方法在楼板中锚固,锚固长度不少于
构造柱截面宽同墙厚,纵筋 e,箍筋 e
当墙与构造柱相接时,设置马牙槎,每一个马牙槎沿高度方向的尺寸为一块砖()马牙槎应先退后进,对称砌筑
马牙槎凹凸尺寸为交底提要地上部分混凝土小型空心砌块砌筑、当砌体填充墙的墙高超过时,应在墙体半高处设置与混凝土墙或柱连接且沿墙全长贯通的现浇钢筋混凝土水平系梁
水平系梁截面宽同墙厚,高度为,纵筋 e,e、墙体转角处和纵横交接处应同时砌筑
临时间断处应砌成斜槎,斜槎水平投影长度部应小于斜槎高1图第 2 页共 6 页度
