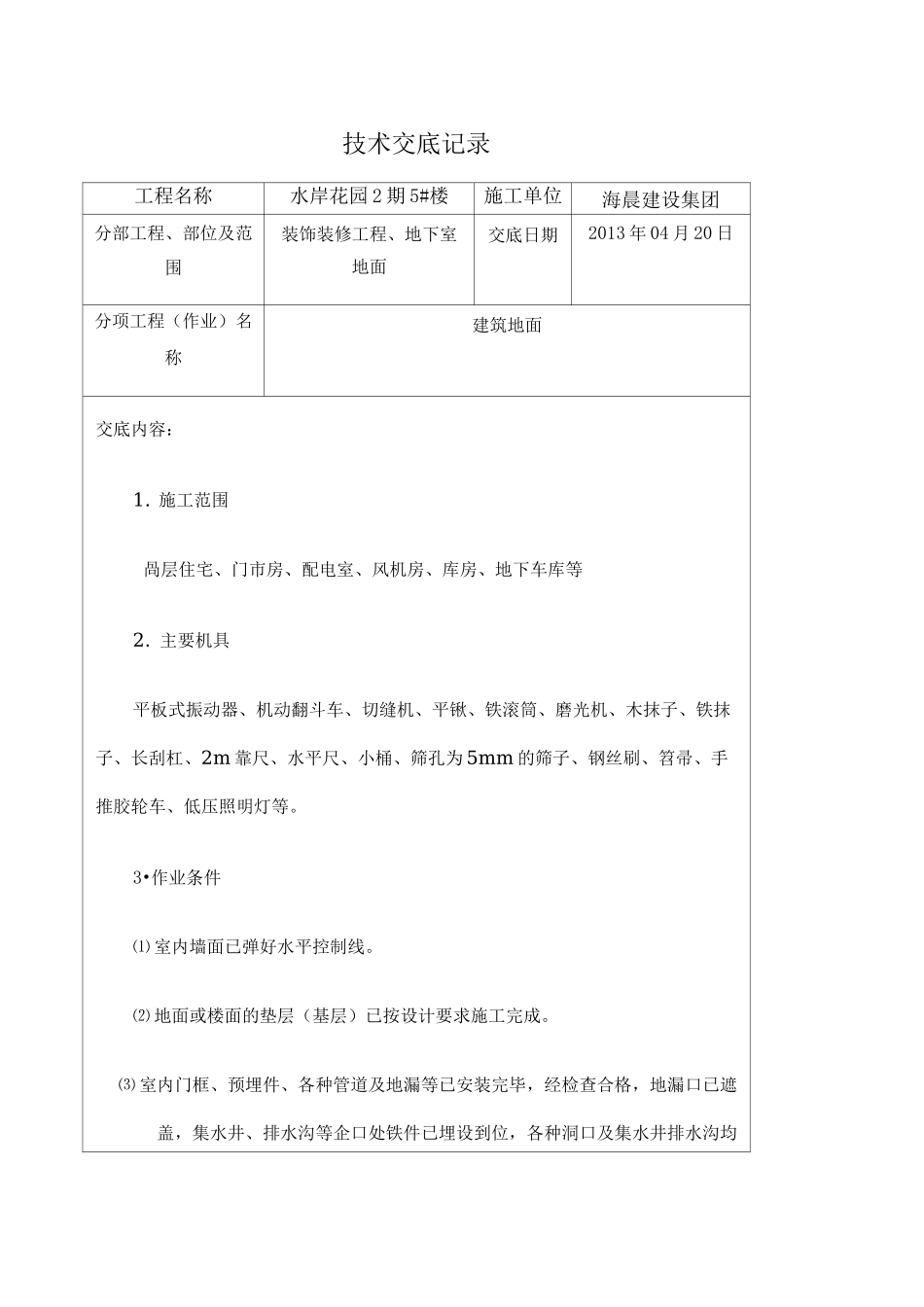

技术交底记录工程名称水岸花园 2 期 5#楼施工单位海晨建设集团分部工程、部位及范围装饰装修工程、地下室地面交底日期2013 年 04 月 20 日分项工程(作业)名称建筑地面交底内容:1
施工范围咼层住宅、门市房、配电室、风机房、库房、地下车库等2
主要机具平板式振动器、机动翻斗车、切缝机、平锹、铁滚筒、磨光机、木抹子、铁抹子、长刮杠、2m 靠尺、水平尺、小桶、筛孔为 5mm 的筛子、钢丝刷、笤帚、手推胶轮车、低压照明灯等
3•作业条件⑴ 室内墙面已弹好水平控制线
⑵ 地面或楼面的垫层(基层)已按设计要求施工完成
⑶ 室内门框、预埋件、各种管道及地漏等已安装完毕,经检查合格,地漏口已遮盖,集水井、排水沟等企口处铁件已埋设到位,各种洞口及集水井排水沟均封闭,防止砼散落造成后期清理困难
办理预检和作业层结构的隐蔽手续
(4)各种立管和套管通过面层的孔洞已用细石混凝土灌好并封堵密实
(5)顶棚、墙面抹灰已施工完毕,地漏处已找好泛水及标高
(6)夜晚作业时,应设置照明以保证操作安全
4•操作工艺工艺流程:弹标高和面层水平线一清理基层一洒水湿润一做找平墩一刷素水泥浆一铺设钢筋网片一铺筑混凝土一振捣、找平一压光(三遍)一养护一切分格缝⑴ 基层清理:基层表面的尘土、砂浆块等杂物应清理干净,如表面油污,应用 5%〜10%浓度的火碱溶液清洗干净
⑵ 浇灌混凝土的前一天对楼板表面进行洒水湿润
⑶ 混凝土浇灌前应先在已湿润过的基层表面刷一道 1:0・4〜1:0
45(水泥:水)的素水泥浆,并做到随刷随铺混凝土,如基层表面光滑,应在刷浆前将表面凿毛
(4)网片要按设计要求制作、绑扎,提前备料至现场
(5)贴灰饼冲筋,小房间在房间四周根据标高线做出灰饼,大房间还要冲筋(间距 1
5m),有地漏的房间要在地漏四周做出 0
5%的泛水坡度

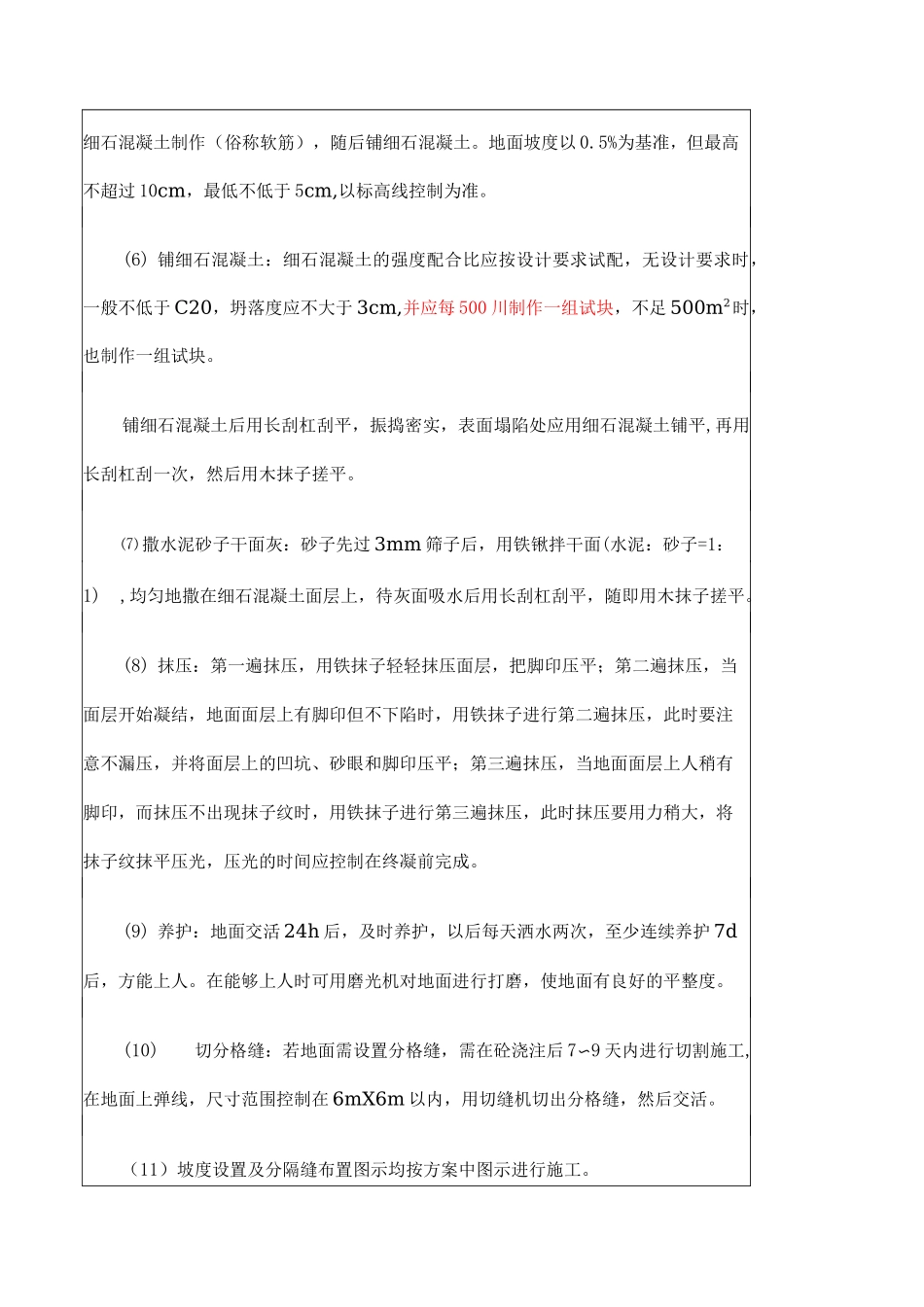

冲筋和灰饼均要采用细石混凝土制作(俗称软筋),随后铺细石混
