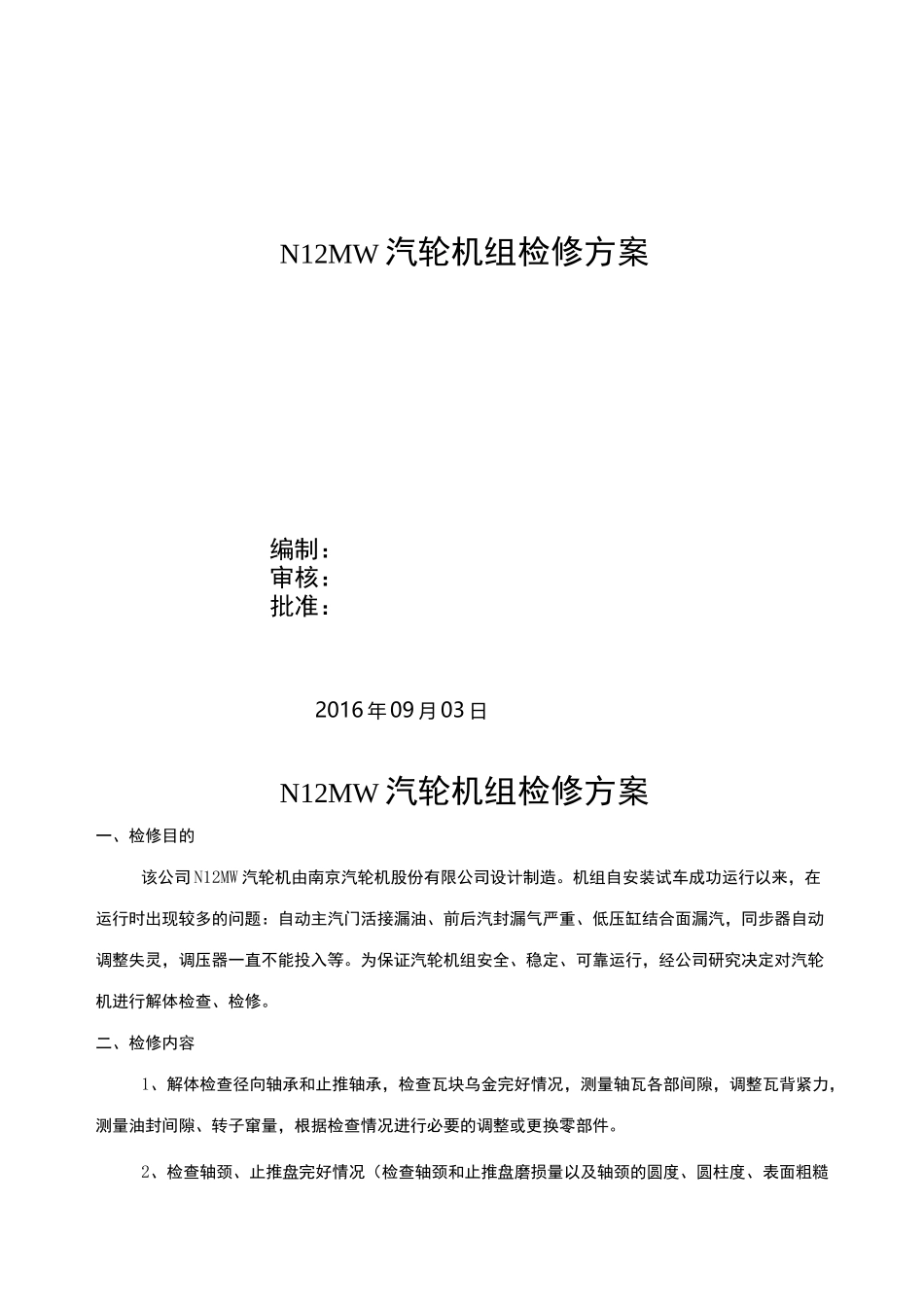

N12MW 汽轮机组检修方案编制:审核:批准:2016 年 09 月 03 日N12MW 汽轮机组检修方案一、检修目的该公司 N12MW 汽轮机由南京汽轮机股份有限公司设计制造
机组自安装试车成功运行以来,在运行时出现较多的问题:自动主汽门活接漏油、前后汽封漏气严重、低压缸结合面漏汽,同步器自动调整失灵,调压器一直不能投入等

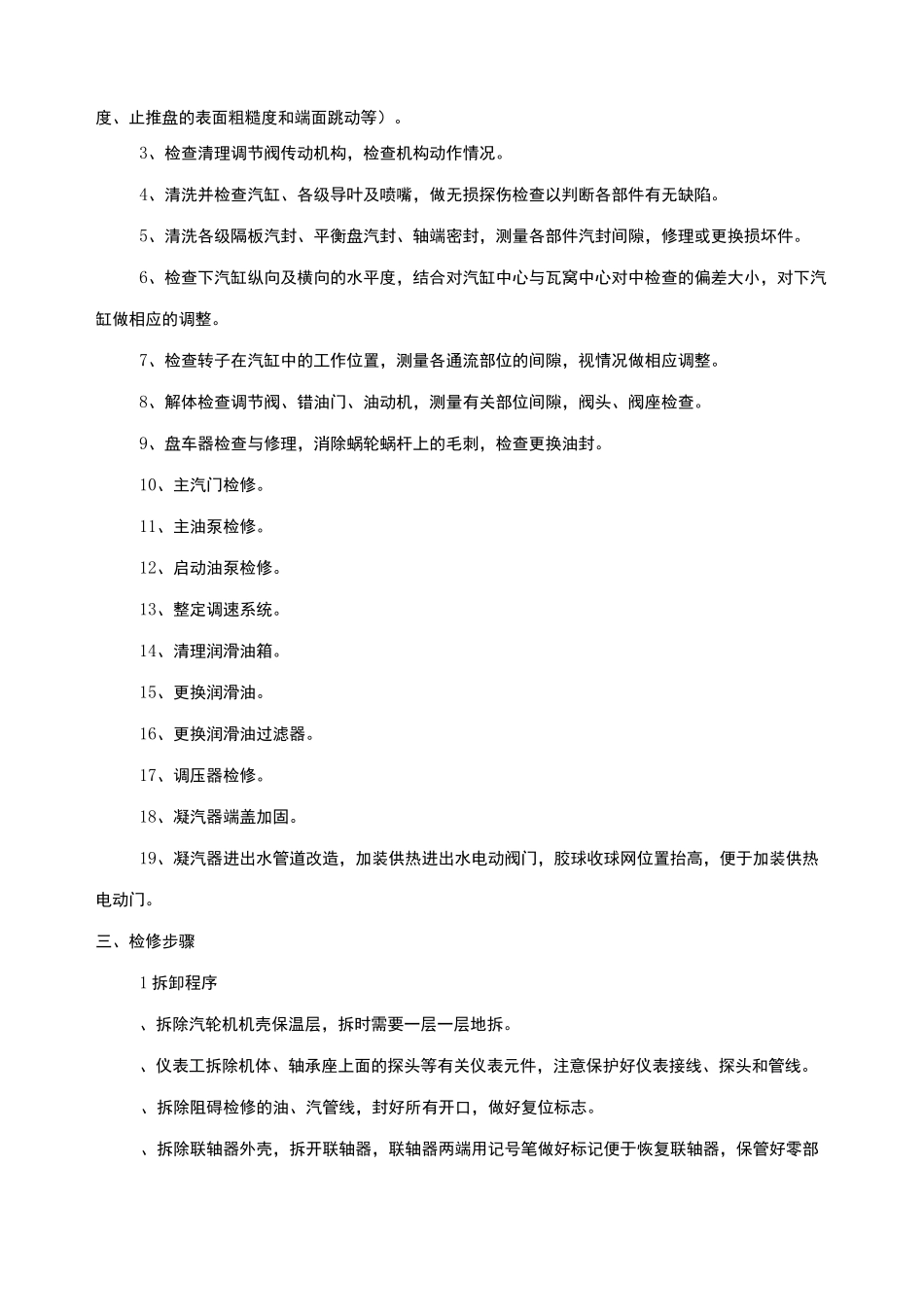

为保证汽轮机组安全、稳定、可靠运行,经公司研究决定对汽轮机进行解体检查、检修
二、检修内容1、解体检查径向轴承和止推轴承,检查瓦块乌金完好情况,测量轴瓦各部间隙,调整瓦背紧力,测量油封间隙、转子窜量,根据检查情况进行必要的调整或更换零部件
2、检查轴颈、止推盘完好情况(检查轴颈和止推盘磨损量以及轴颈的圆度、圆柱度、表面粗糙度、止推盘的表面粗糙度和端面跳动等)
3、检查清理调节阀传动机构,检查机构动作情况
4、清洗并检查汽缸、各级导叶及喷嘴,做无损探伤检查以判断各部件有无缺陷
5、清洗各级隔板汽封、平衡盘汽封、轴端密封,测量各部件汽封间隙,修理或更换损坏件
6、检查下汽缸纵向及横向的水平度,结合对汽缸中心与瓦窝中心对中检查的偏差大小,对下汽缸做相应的调整
7、检查转子在汽缸中的工作位置,测量各通流部位的间隙,视情况做相应调整
8、解体检查调节阀、错油门、油动机,测量有关部位间隙,阀头、阀座检查
9、盘车器检查与修理,消除蜗轮蜗杆上的毛刺,检查更换油封
10、主汽门检修
11、主油泵检修
12、启动油泵检修
13、整定调速系统
14、清理润滑油箱
15、更换润滑油
16、更换润滑油过滤器
17、调压器检修
18、凝汽器端盖加固
19、凝汽器进出水管道改造,加装供热进出水电动阀门,胶球收球网位置抬高,便于加装供热电动门

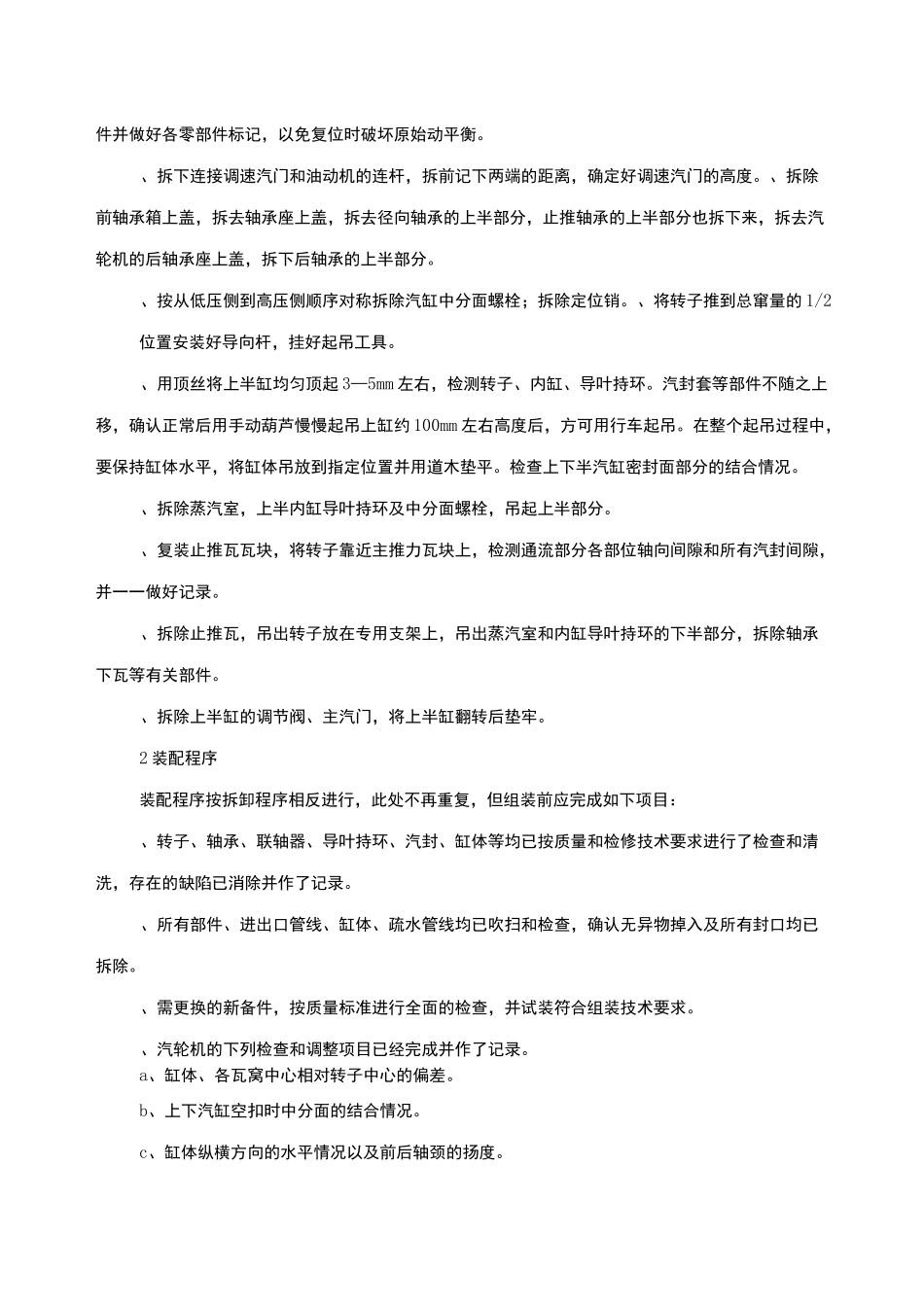

三、检修步骤1 拆卸程序、拆除汽轮机机壳保温层,拆时需要一层一层地拆
、仪表工拆除机体、轴承座上面的探头等有关仪表元件,注意保护好仪表接线、
