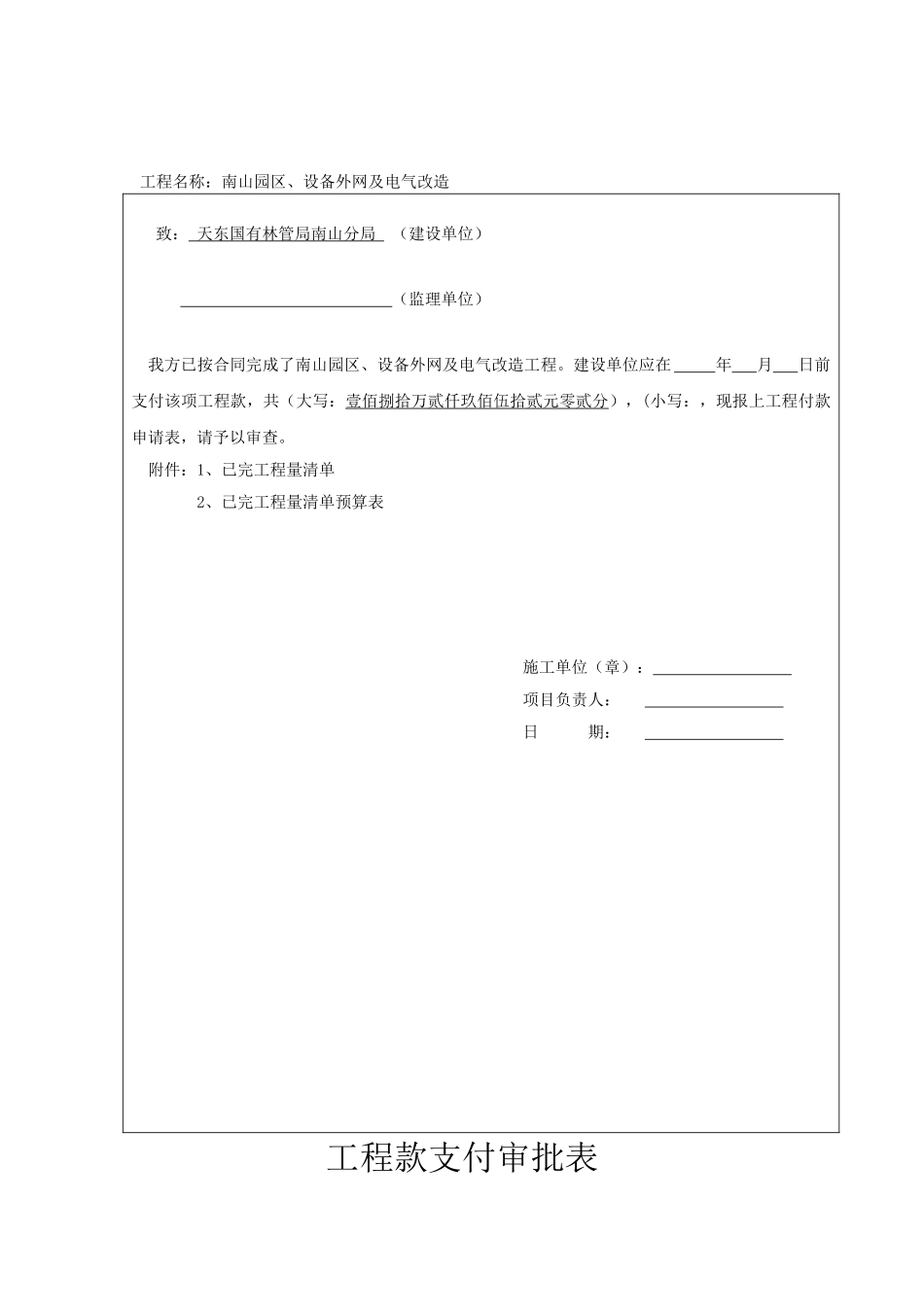

南山园区、设备外网及电气改造 工 程施工进度款申请表施工单位: 年 月 日工程款支付申请表工程名称:南山园区、设备外网及电气改造 致: 天东国有林管局南山分局 (建设单位) (监理单位)我方已按合同完成了南山园区、设备外网及电气改造工程
建设单位应在 年 月 日前支付该项工程款,共(大写:壹佰捌拾万贰仟玖佰伍拾贰元零贰分),(小写:,现报上工程付款申请表,请予以审查

附件:1、已完工程量清单2、已完工程量清单预算表施工单位(章): 项目负责人: 日 期: 工程款支付审批表工程名称:南山园区、设备外网及电气改造项目 编号:监理单位审核意见: 监理单位(章): 总 监(签字): 日 期: 建设单位现场代表审核意见:现场代表: 日 期: 跟踪审计单位意见: 跟踪审计单位(章): 现场负责人: 日 期: 建设单位审核意见:建设单位(章): 项目负责人: 日 期:
