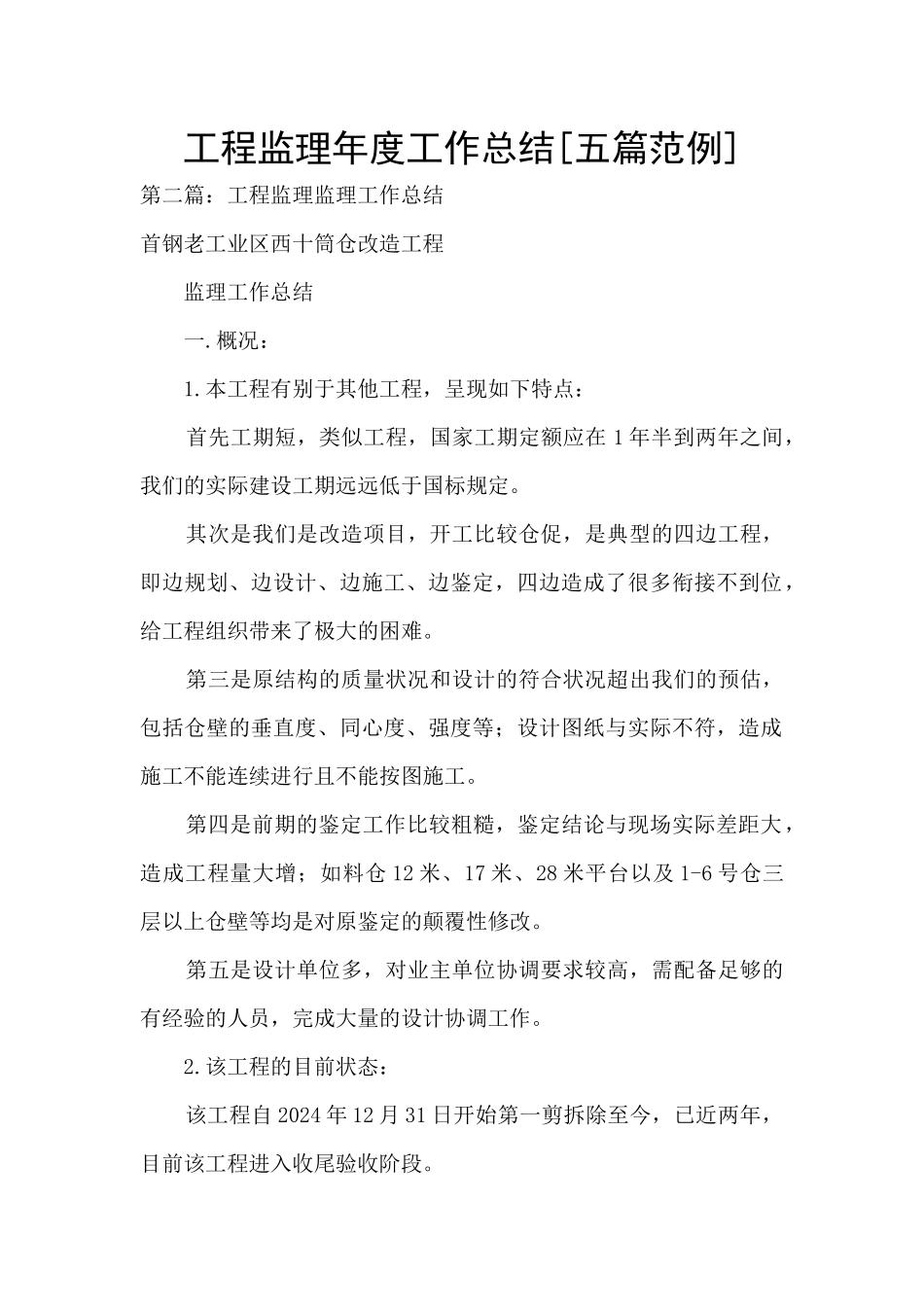

工程监理年度工作总结[五篇范例]第二篇:工程监理监理工作总结首钢老工业区西十筒仓改造工程 监理工作总结 一
本工程有别于其他工程,呈现如下特点: 首先工期短,类似工程,国家工期定额应在 1 年半到两年之间,我们的实际建设工期远远低于国标规定
其次是我们是改造项目,开工比较仓促,是典型的四边工程,即边规划、边设计、边施工、边鉴定,四边造成了很多衔接不到位,给工程组织带来了极大的困难
第三是原结构的质量状况和设计的符合状况超出我们的预估,包括仓壁的垂直度、同心度、强度等;设计图纸与实际不符,造成施工不能连续进行且不能按图施工
第四是前期的鉴定工作比较粗糙,鉴定结论与现场实际差距大,造成工程量大增;如料仓 12 米、17 米、28 米平台以及 1-6 号仓三层以上仓壁等均是对原鉴定的颠覆性修改
第五是设计单位多,对业主单位协调要求较高,需配备足够的有经验的人员,完成大量的设计协调工作
该工程的目前状态: 该工程自 2024 年 12 月 31 日开始第一剪拆除至今,已近两年,目前该工程进入收尾验收阶段

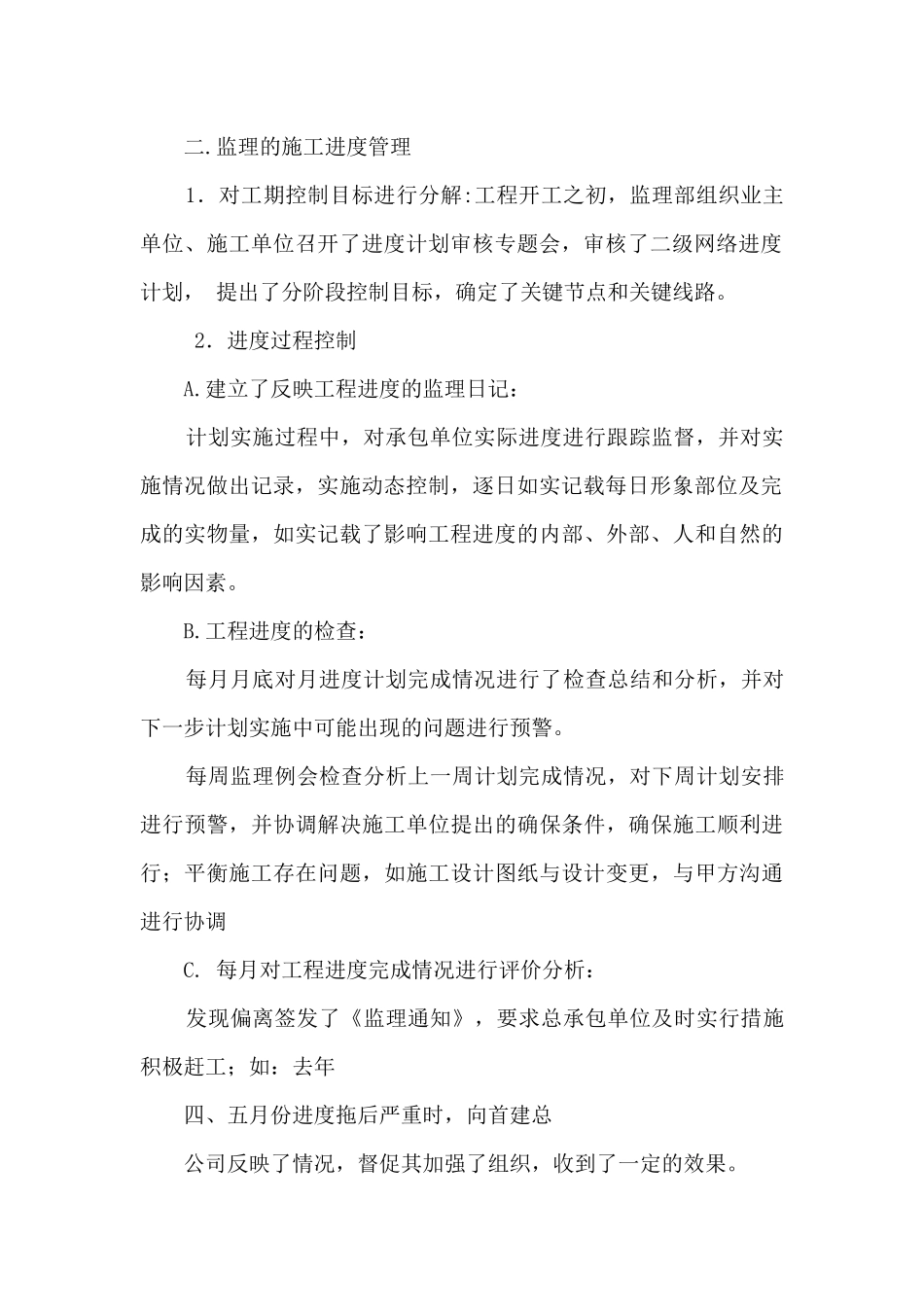

监理的施工进度管理 1.对工期控制目标进行分解:工程开工之初,监理部组织业主单位、施工单位召开了进度计划审核专题会,审核了二级网络进度计划, 提出了分阶段控制目标,确定了关键节点和关键线路
2.进度过程控制 A
建立了反映工程进度的监理日记: 计划实施过程中,对承包单位实际进度进行跟踪监督,并对实施情况做出记录,实施动态控制,逐日如实记载每日形象部位及完成的实物量,如实记载了影响工程进度的内部、外部、人和自然的影响因素
工程进度的检查: 每月月底对月进度计划完成情况进行了检查总结和分析,并对下一步计划实施中可能出现的问题进行预警
每周监理例会检查分析上一周计划完成情况,对下周计划安排进行预警,并协调解决施工单位提出的确保条件,确保施工顺利进
