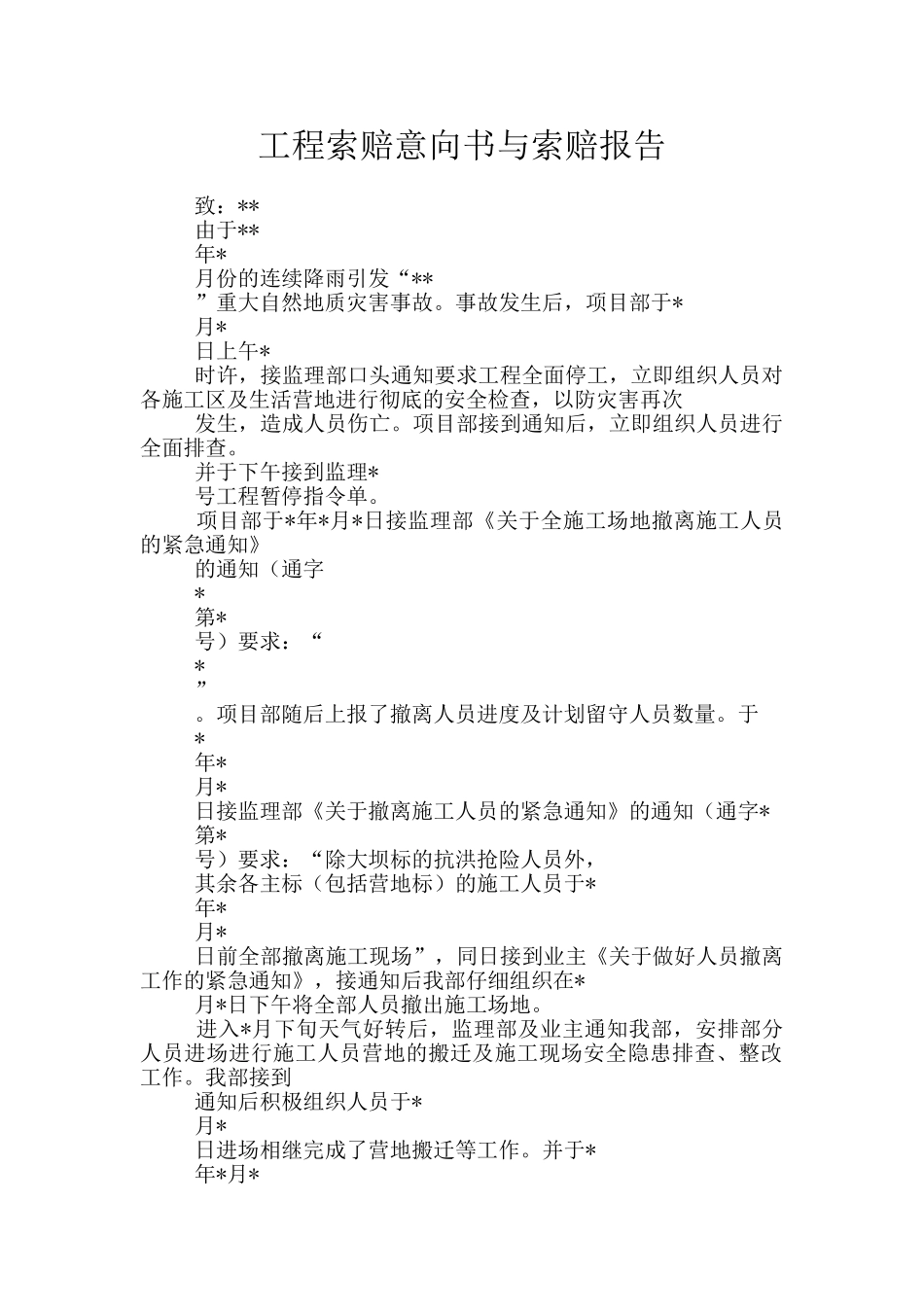

工程索赔意向书与索赔报告 致:** 由于** 年* 月份的连续降雨引发“** ”重大自然地质灾害事故。事故发生后,项目部于* 月* 日上午* 时许,接监理部口头通知要求工程全面停工,立即组织人员对各施工区及生活营地进行彻底的安全检查,以防灾害再次 发生,造成人员伤亡。项目部接到通知后,立即组织人员进行全面排查。 并于下午接到监理* 号工程暂停指令单。 项目部于*年*月*日接监理部《关于全施工场地撤离施工人员的紧急通知》 的通知(通字 * 第* 号)要求:“ * ” 。项目部随后上报了撤离人员进度及计划留守人员数量。于 * 年* 月* 日接监理部《关于撤离施工人员的紧急通知》的通知(通字* 第* 号)要求:“除大坝标的抗洪抢险人员外, 其余各主标(包括营地标)的施工人员于* 年* 月* 日前全部撤离施工现场”,同日接到业主《关于做好人员撤离工作的紧急通知》,接通知后我部仔细组织在* 月*日下午将全部人员撤出施工场地。 进入*月下旬天气好转后,监理部及业主通知我部,安排部分人员进场进行施工人员营地的搬迁及施工现场安全隐患排查、整改工作。我部接到 通知后积极组织人员于* 月* 日进场相继完成了营地搬迁等工作。并于* 年*月* 日接监理部工程复工指令单,通知本标段于* 年* 月* 日全面恢复施工。期间我标段发生了如下费用及损失: 1、施工人员窝工补偿,进退场费用; 2、设备窝工补偿费用; 3、材料损失的补偿费用; 4、撤退时业主拆除我部营地等损失; 5、其它相关的企业管理费、现场经费等补偿费用; 以上发生的损失,是一个有经验的承包商也无法估计的,根据合同文 件第* 款第* 项、合同文件第* 款第* 项、合同文件第* 款第* 项及合同文件第*款第* 项的规定,业主应对我部上述发生的费用给予补偿, 以利我部减少损失,恢复施工继续履行好合同的责任和义务。 此! 致! 项目**部 年* 月* * 日 关于 XXX 项目变更造成停工后的补偿报告 至:XXXX 公司 XXX 监理部 我公司承建的 XXX 项目,主体工程于 XXXX 年 XX 月 XX 日完工并开始砖砌体施工,在同月 XX 日和 XX 日贵公司分别以口头及书面形式通知我施工单位“在贵公司未确定修改方案前,停止对 XXX 建设工程装饰的施工” (见相关文件及报告),造成该工程从 XXXX 年 XX 月 XX 日起所有安装、装饰等所有工序无法开展,项目至今处于全面停工状态,给我公司造成较大 的经济损失和工期拖...
