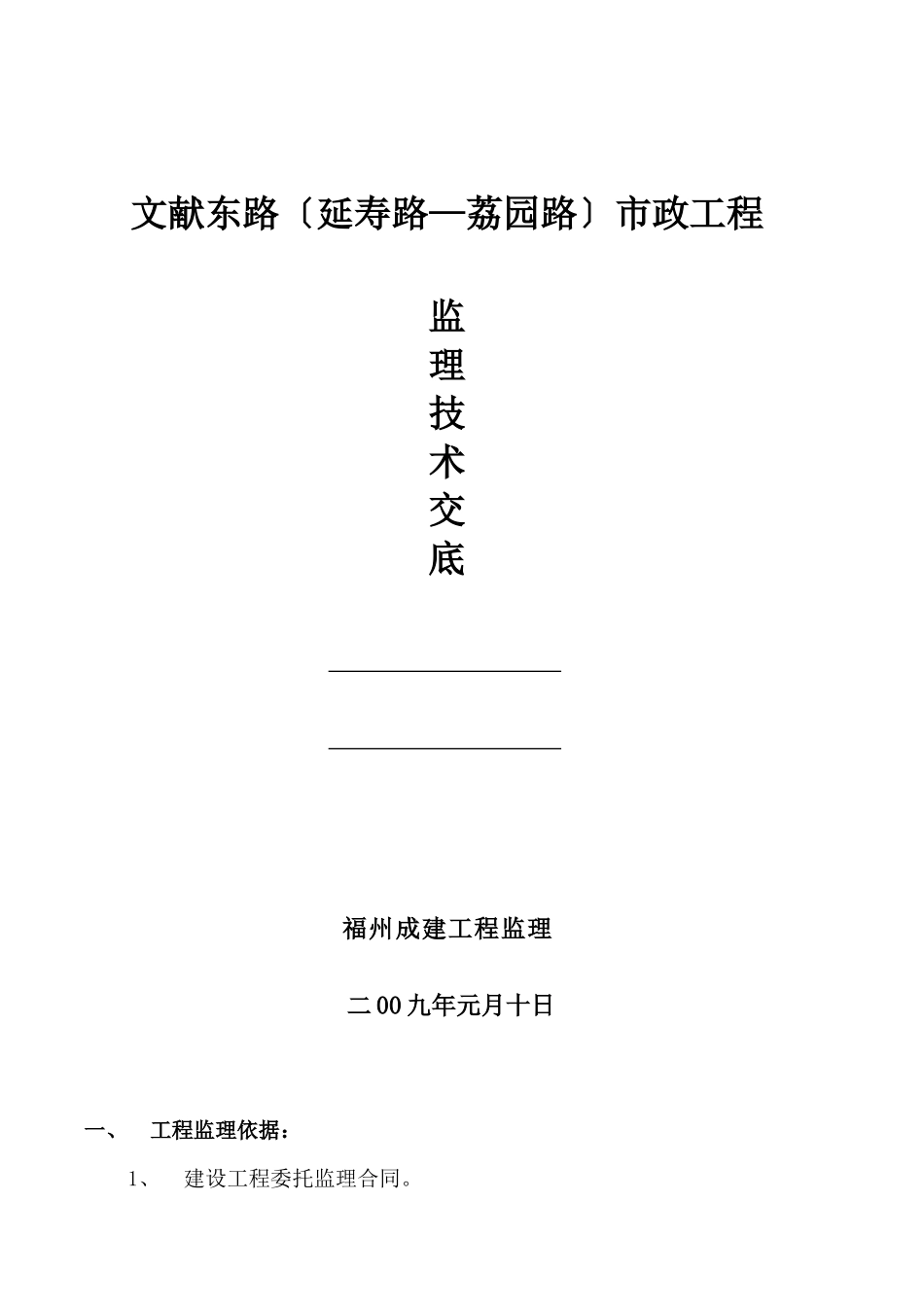

文献东路〔延寿路—荔园路〕市政工程 监理技术交底 福州成建工程监理二 00 九年元月十日一、工程监理依据:1、建设工程委托监理合同

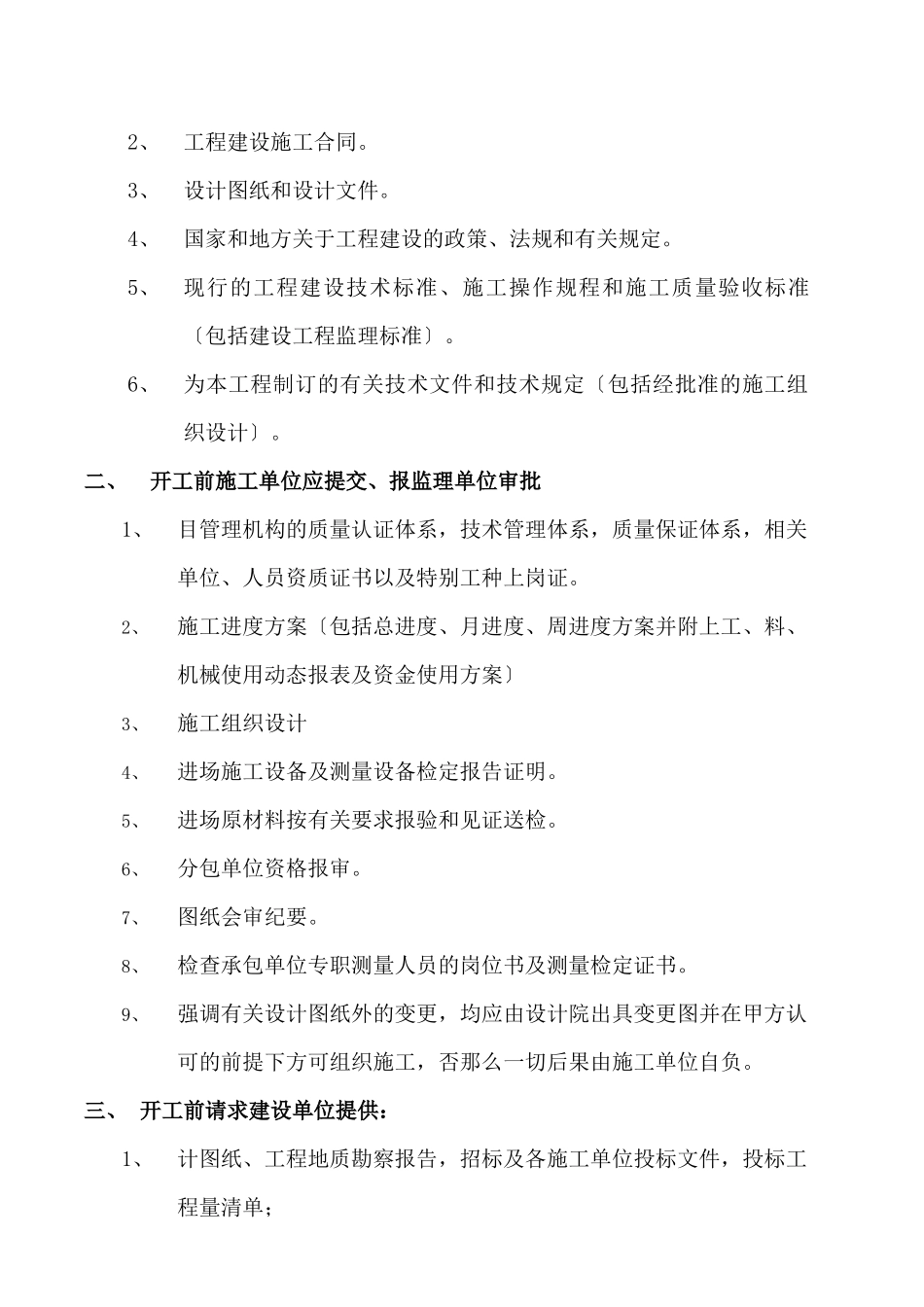

2、工程建设施工合同
3、设计图纸和设计文件
4、国家和地方关于工程建设的政策、法规和有关规定
5、现行的工程建设技术标准、施工操作规程和施工质量验收标准〔包括建设工程监理标准〕
6、为本工程制订的有关技术文件和技术规定〔包括经批准的施工组织设计〕
二、开工前施工单位应提交、报监理单位审批1、目管理机构的质量认证体系,技术管理体系,质量保证体系,相关单位、人员资质证书以及特别工种上岗证
2、施工进度方案〔包括总进度、月进度、周进度方案并附上工、料、机械使用动态报表及资金使用方案〕3、施工组织设计4、进场施工设备及测量设备检定报告证明
5、进场原材料按有关要求报验和见证送检
6、分包单位资格报审
7、图纸会审纪要
8、检查承包单位专职测量人员的岗位书及测量检定证书
9、强调有关设计图纸外的变更,均应由设计院出具变更图并在甲方认可的前提下方可组织施工,否那么一切后果由施工单位自负

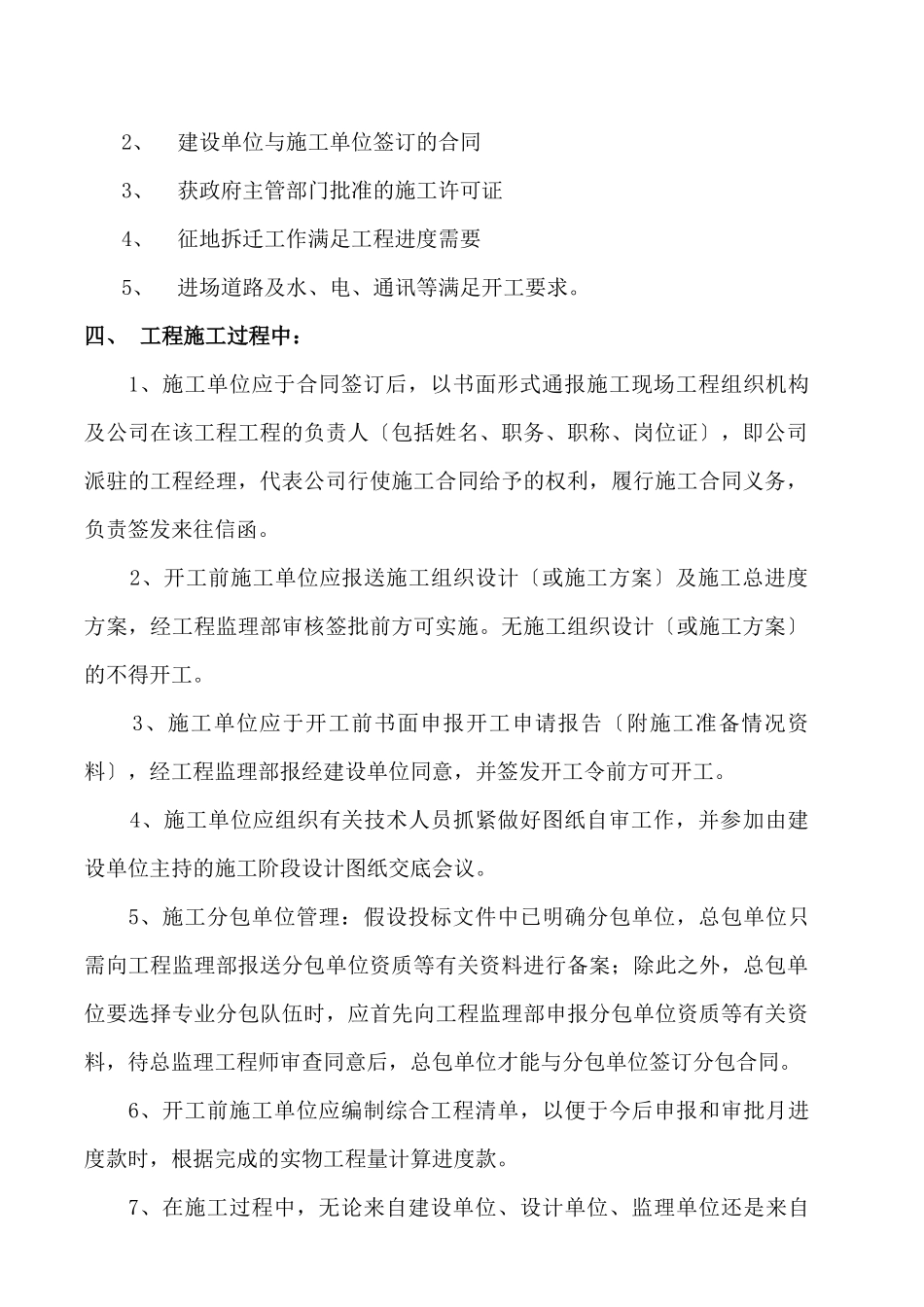

三、 开工前请求建设单位提供:1、计图纸、工程地质勘察报告,招标及各施工单位投标文件,投标工程量清单;2、建设单位与施工单位签订的合同3、获政府主管部门批准的施工许可证4、征地拆迁工作满足工程进度需要5、进场道路及水、电、通讯等满足开工要求
四、 工程施工过程中:1、施工单位应于合同签订后,以书面形式通报施工现场工程组织机构及公司在该工程工程的负责人〔包括姓名、职务、职称、岗位证〕,即公司派驻的工程经理,代表公司行使施工合同给予的权利,履行施工合同义务,负责签发来往信函
2、开工前施工单位应报送施工组织设计〔或施工方案〕及施工总进度方案,经工程监理部审核签批前方可实施
无施工组织设计〔或施工方案〕的不得开工
3、施工单位应于开工前书面申报开工申请报告〔附施工准备情况资
