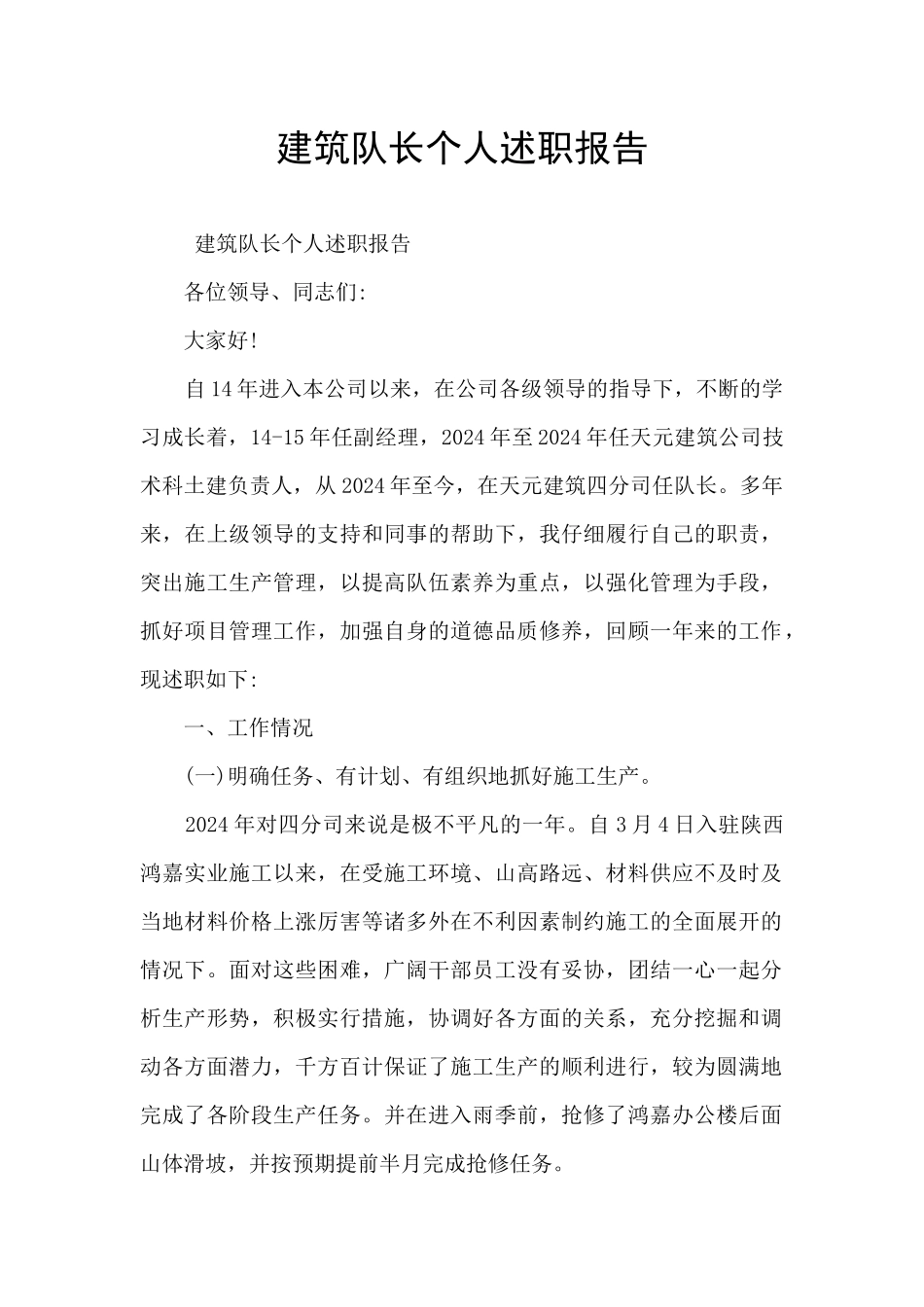

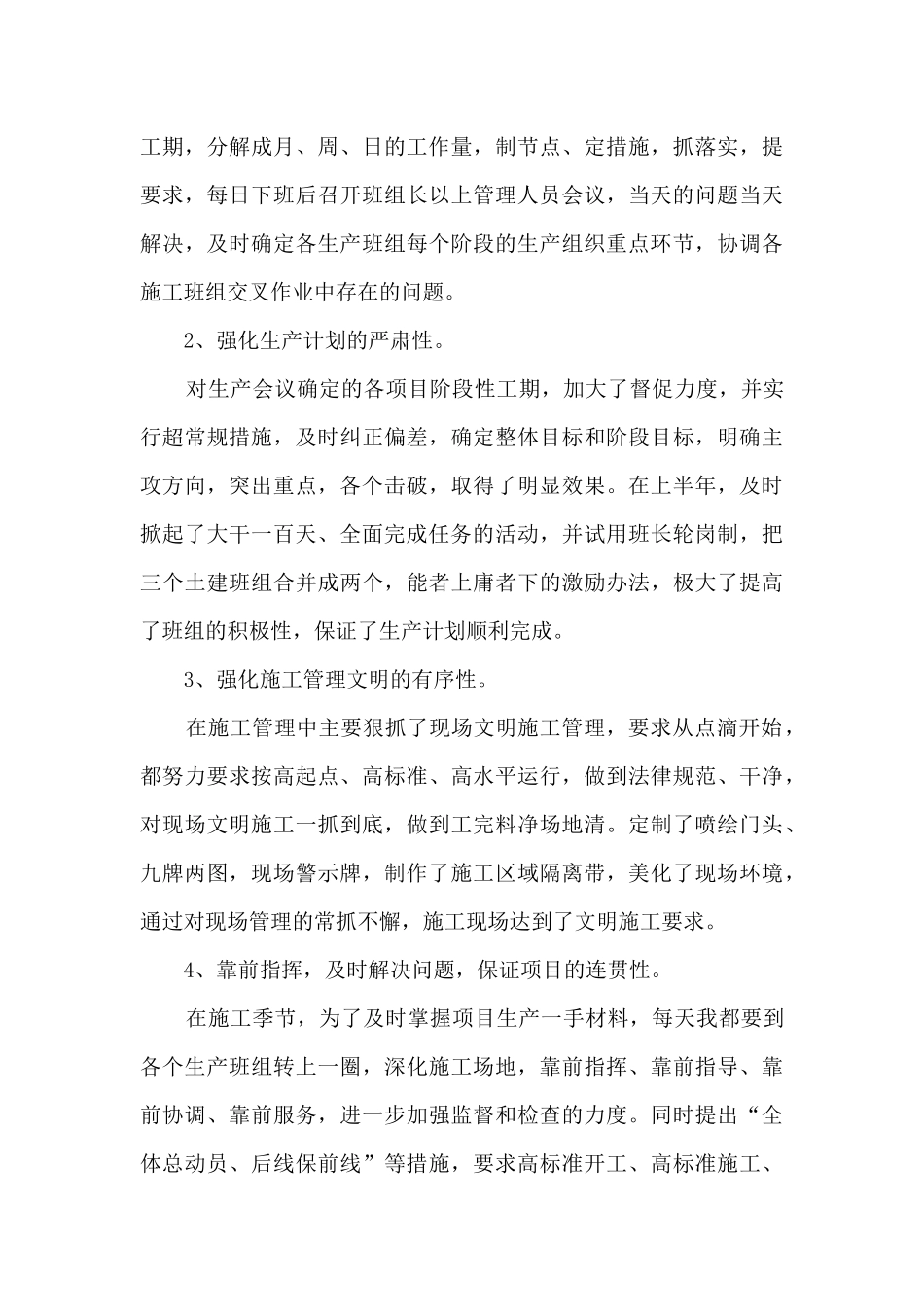

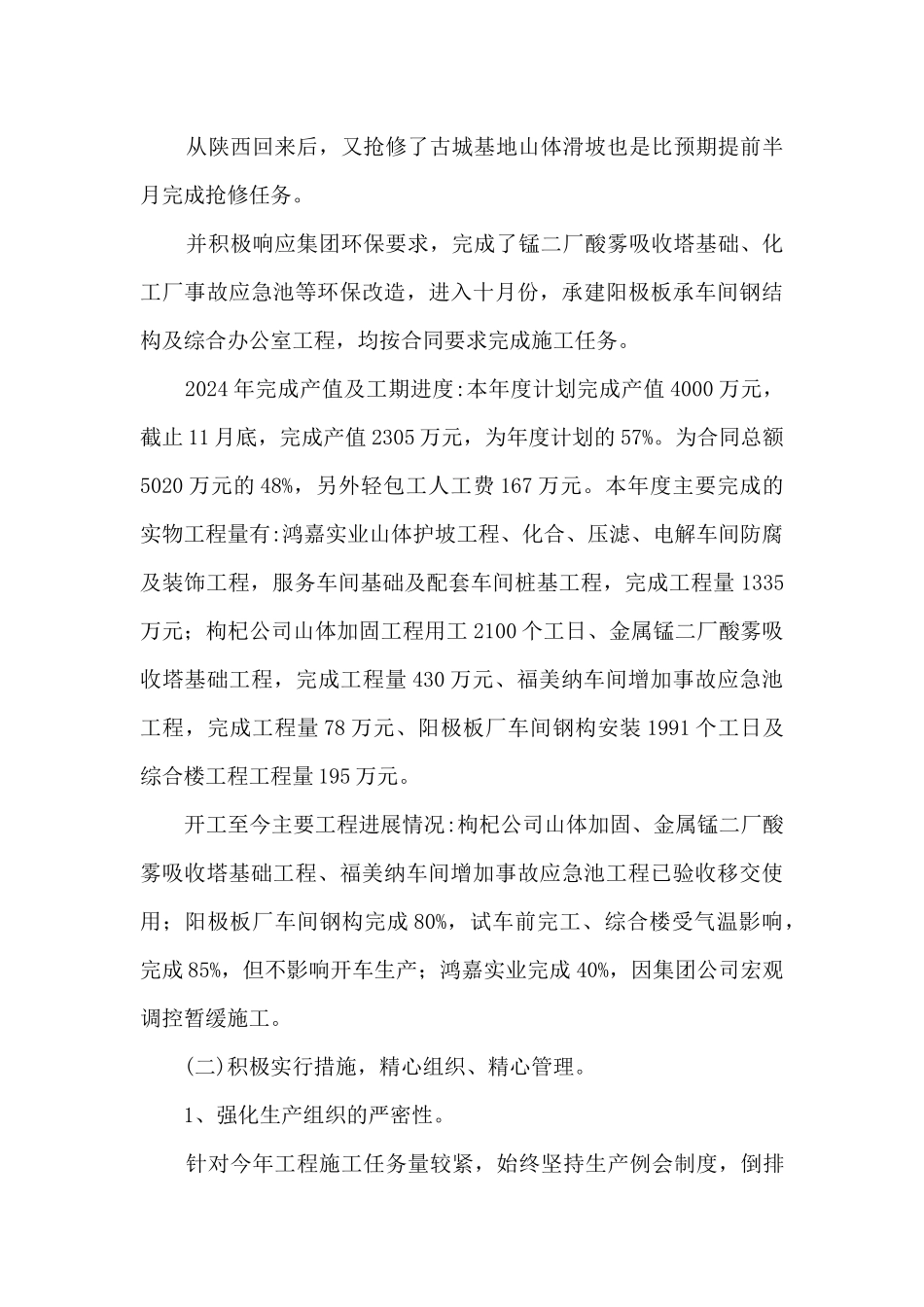

建筑队长个人述职报告 建筑队长个人述职报告 各位领导、同志们: 大家好! 自 14 年进入本公司以来,在公司各级领导的指导下,不断的学习成长着,14-15 年任副经理,2024 年至 2024 年任天元建筑公司技术科土建负责人,从 2024 年至今,在天元建筑四分司任队长。多年来,在上级领导的支持和同事的帮助下,我仔细履行自己的职责,突出施工生产管理,以提高队伍素养为重点,以强化管理为手段,抓好项目管理工作,加强自身的道德品质修养,回顾一年来的工作,现述职如下: 一、工作情况 (一)明确任务、有计划、有组织地抓好施工生产。 2024 年对四分司来说是极不平凡的一年。自 3 月 4 日入驻陕西鸿嘉实业施工以来,在受施工环境、山高路远、材料供应不及时及当地材料价格上涨厉害等诸多外在不利因素制约施工的全面展开的情况下。面对这些困难,广阔干部员工没有妥协,团结一心一起分析生产形势,积极实行措施,协调好各方面的关系,充分挖掘和调动各方面潜力,千方百计保证了施工生产的顺利进行,较为圆满地完成了各阶段生产任务。并在进入雨季前,抢修了鸿嘉办公楼后面山体滑坡,并按预期提前半月完成抢修任务。 从陕西回来后,又抢修了古城基地山体滑坡也是比预期提前半月完成抢修任务。 并积极响应集团环保要求,完成了锰二厂酸雾吸收塔基础、化工厂事故应急池等环保改造,进入十月份,承建阳极板承车间钢结构及综合办公室工程,均按合同要求完成施工任务。 2024 年完成产值及工期进度:本年度计划完成产值 4000 万元,截止 11 月底,完成产值 2305 万元,为年度计划的 57%。为合同总额5020 万元的 48%,另外轻包工人工费 167 万元。本年度主要完成的实物工程量有:鸿嘉实业山体护坡工程、化合、压滤、电解车间防腐及装饰工程,服务车间基础及配套车间桩基工程,完成工程量 1335万元;枸杞公司山体加固工程用工 2100 个工日、金属锰二厂酸雾吸收塔基础工程,完成工程量 430 万元、福美纳车间增加事故应急池工程,完成工程量 78 万元、阳极板厂车间钢构安装 1991 个工日及综合楼工程工程量 195 万元。 开工至今主要工程进展情况:枸杞公司山体加固、金属锰二厂酸雾吸收塔基础工程、福美纳车间增加事故应急池工程已验收移交使用;阳极板厂车间钢构完成 80%,试车前完工、综合楼受气温影响,完成 85%,但不影响开车生产;鸿嘉实业完成 40%,因集团公司宏观调控暂缓施工。 (二)积极实行措施,精心组织、...
