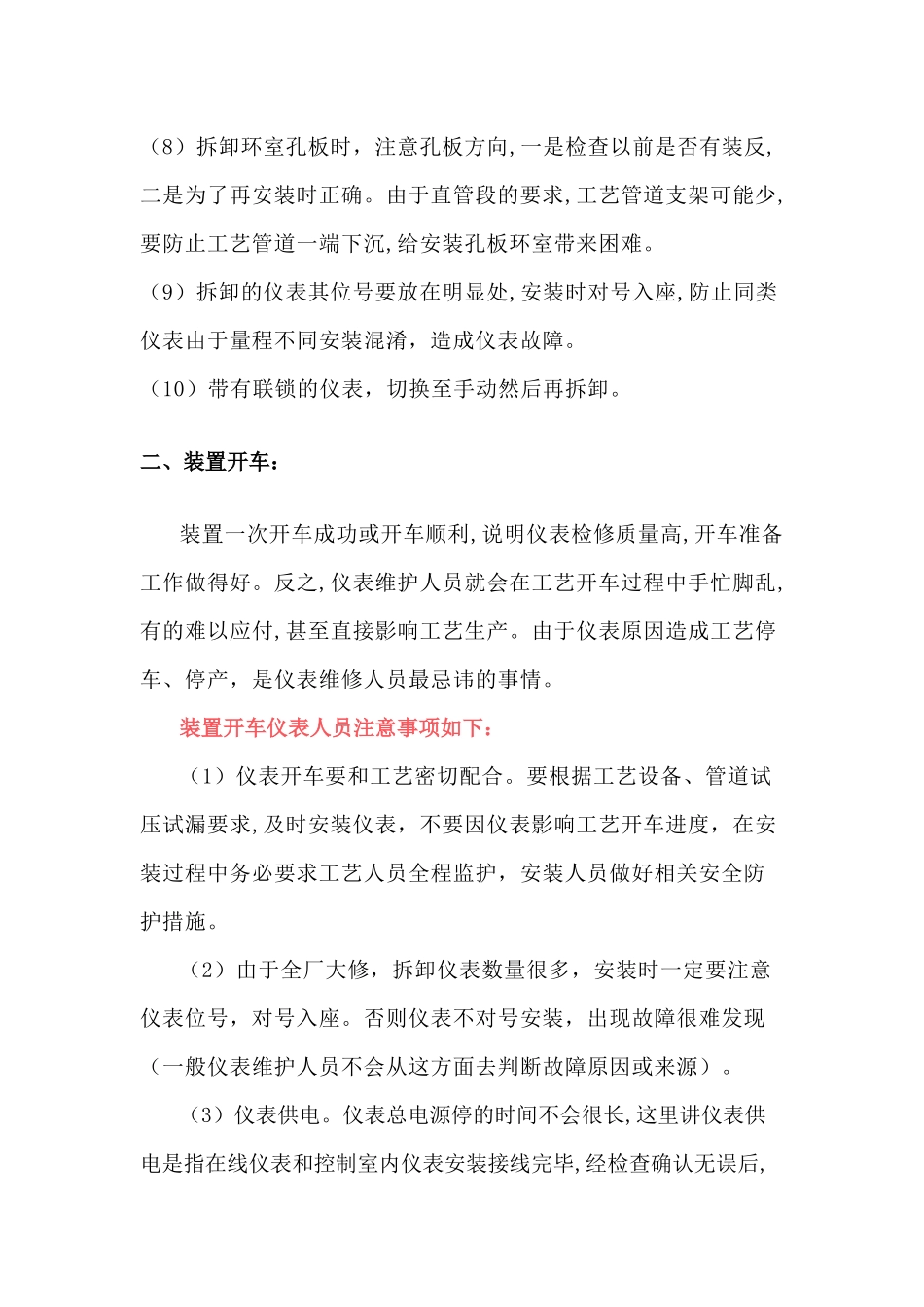

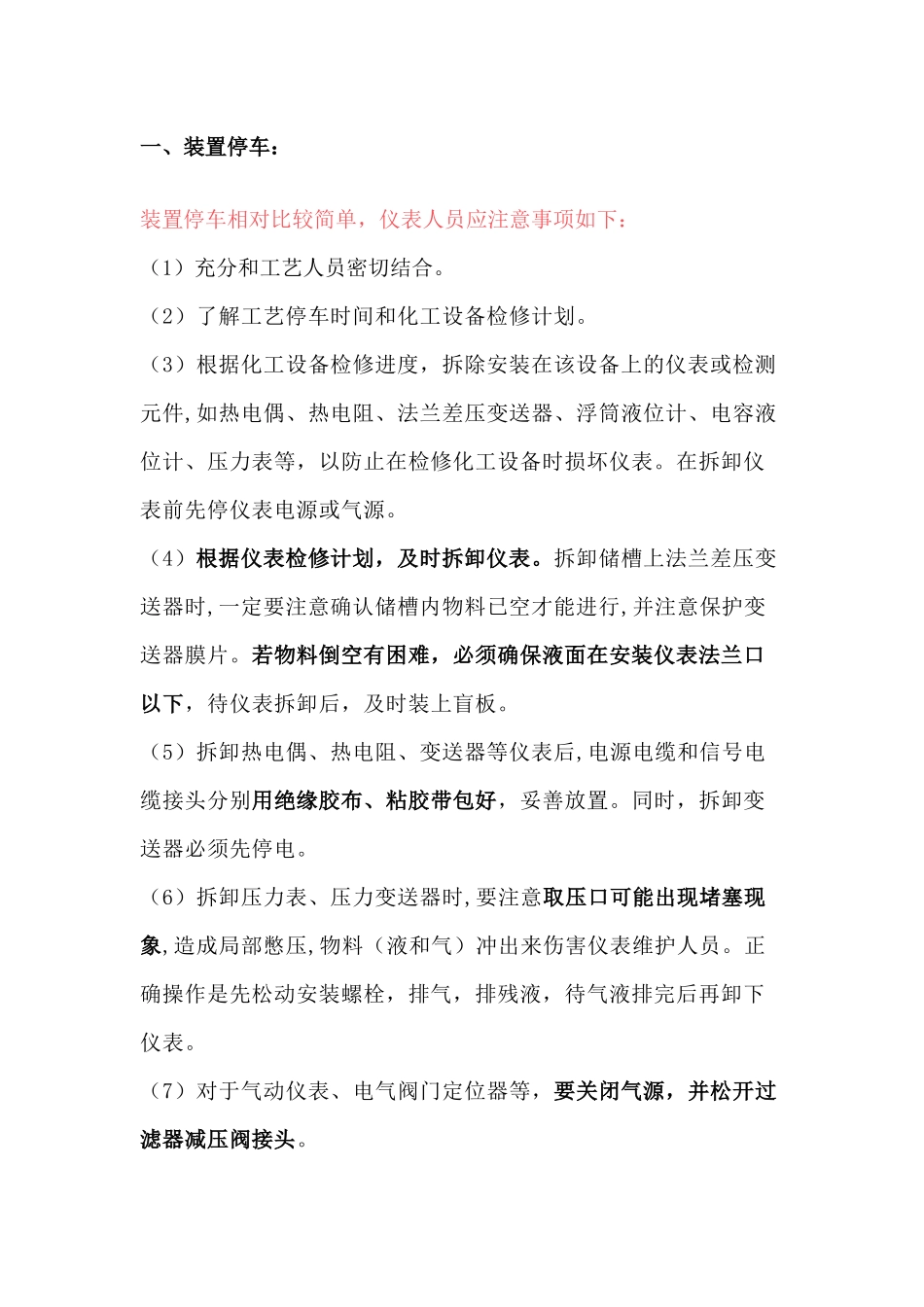

一、装置停车:装置停车相对比较简单,仪表人员应注意事项如下:c1d 单人(1)充分和工艺人员密切结合。(2)了解工艺停车时间和化工设备检修计划。(3)根据化工设备检修进度,拆除安装在该设备上的仪表或检测元件,如热电偶、热电阻、法兰差压变送器、浮筒液位计、电容液位计、压力表等,以防止在检修化工设备时损坏仪表。在拆卸仪表前先停仪表电源或气源。(4)根据仪表检修计划,及时拆卸仪表。拆卸储槽上法兰差压变送器时,一定要注意确认储槽内物料已空才能进行,并注意保护变送器膜片。若物料倒空有困难,必须确保液面在安装仪表法兰口以下,待仪表拆卸后,及时装上盲板。(5)拆卸热电偶、热电阻、变送器等仪表后,电源电缆和信号电缆接头分别用绝缘胶布、粘胶带包好,妥善放置。同时,拆卸变送器必须先停电。(6)拆卸压力表、压力变送器时,要注意取压口可能出现堵塞现象,造成局部憋压,物料(液和气)冲出来伤害仪表维护人员。正确操作是先松动安装螺栓,排气,排残液,待气液排完后再卸下仪表。 (7)对于气动仪表、电气阀门定位器等,要关闭气源,并松开过滤器减压阀接头。(8)拆卸环室孔板时,注意孔板方向,一是检查以前是否有装反,二是为了再安装时正确。由于直管段的要求,工艺管道支架可能少,要防止工艺管道一端下沉,给安装孔板环室带来困难。(9)拆卸的仪表其位号要放在明显处,安装时对号入座,防止同类仪表由于量程不同安装混淆,造成仪表故障。(10)带有联锁的仪表,切换至手动然后再拆卸。二、装置开车:装置一次开车成功或开车顺利,说明仪表检修质量高,开车准备工作做得好。反之,仪表维护人员就会在工艺开车过程中手忙脚乱,有的难以应付,甚至直接影响工艺生产。由于仪表原因造成工艺停车、停产,是仪表维修人员最忌讳的事情。装置开车仪表人员注意事项如下:(1)仪表开车要和工艺密切配合。要根据工艺设备、管道试压试漏要求,及时安装仪表,不要因仪表影响工艺开车进度,在安装过程中务必要求工艺人员全程监护,安装人员做好相关安全防护措施。(2)由于全厂大修,拆卸仪表数量很多,安装时一定要注意仪表位号,对号入座。否则仪表不对号安装,出现故障很难发现(一般仪表维护人员不会从这方面去判断故障原因或来源)。(3)仪表供电。仪表总电源停的时间不会很长,这里讲仪表供电是指在线仪表和控制室内仪表安装接线完毕,经检查确认无误后,分别开启电源箱自动开关,以及每一台仪表电源开关,对仪表进行供电。用 24VDC 电源,...
