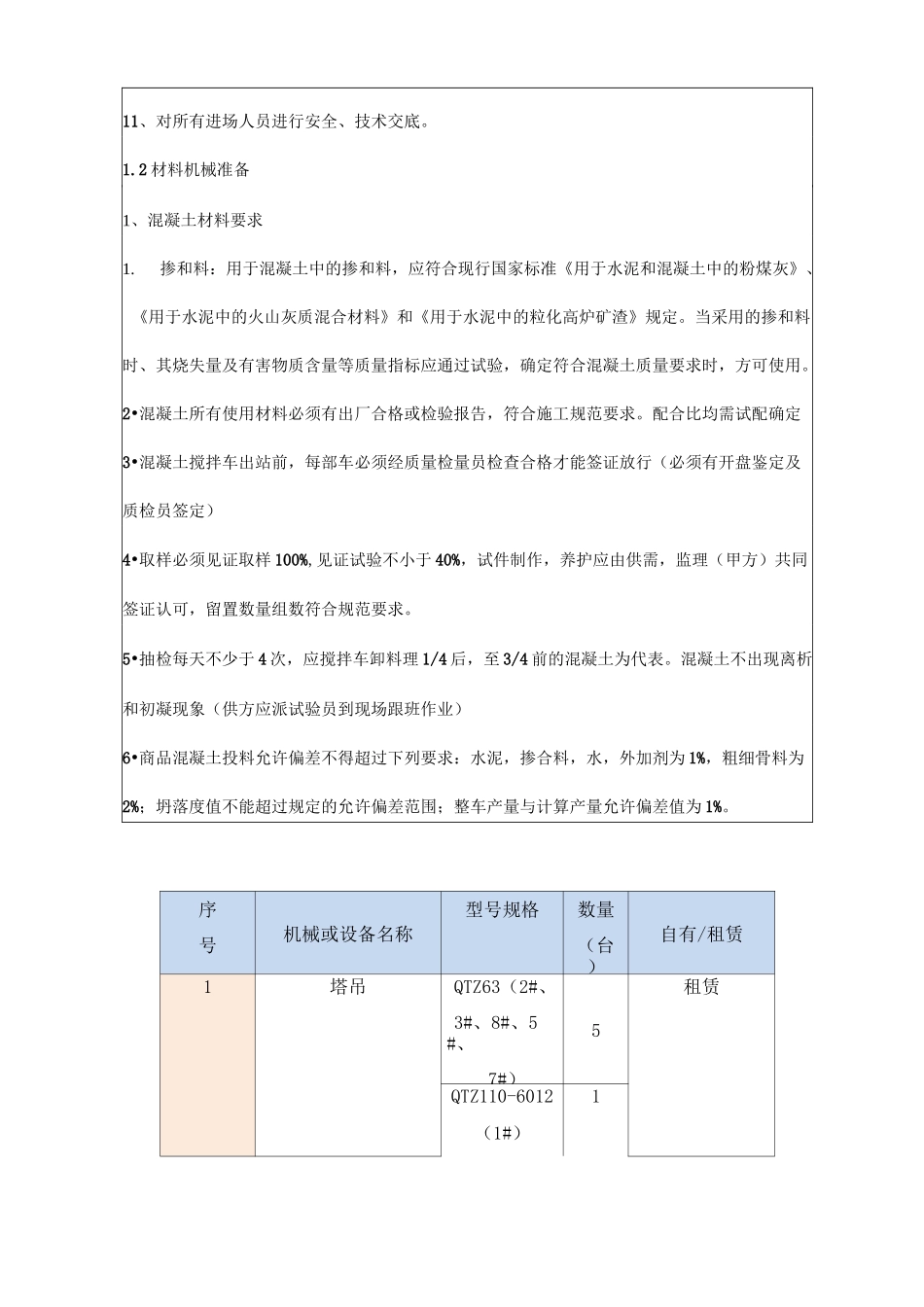

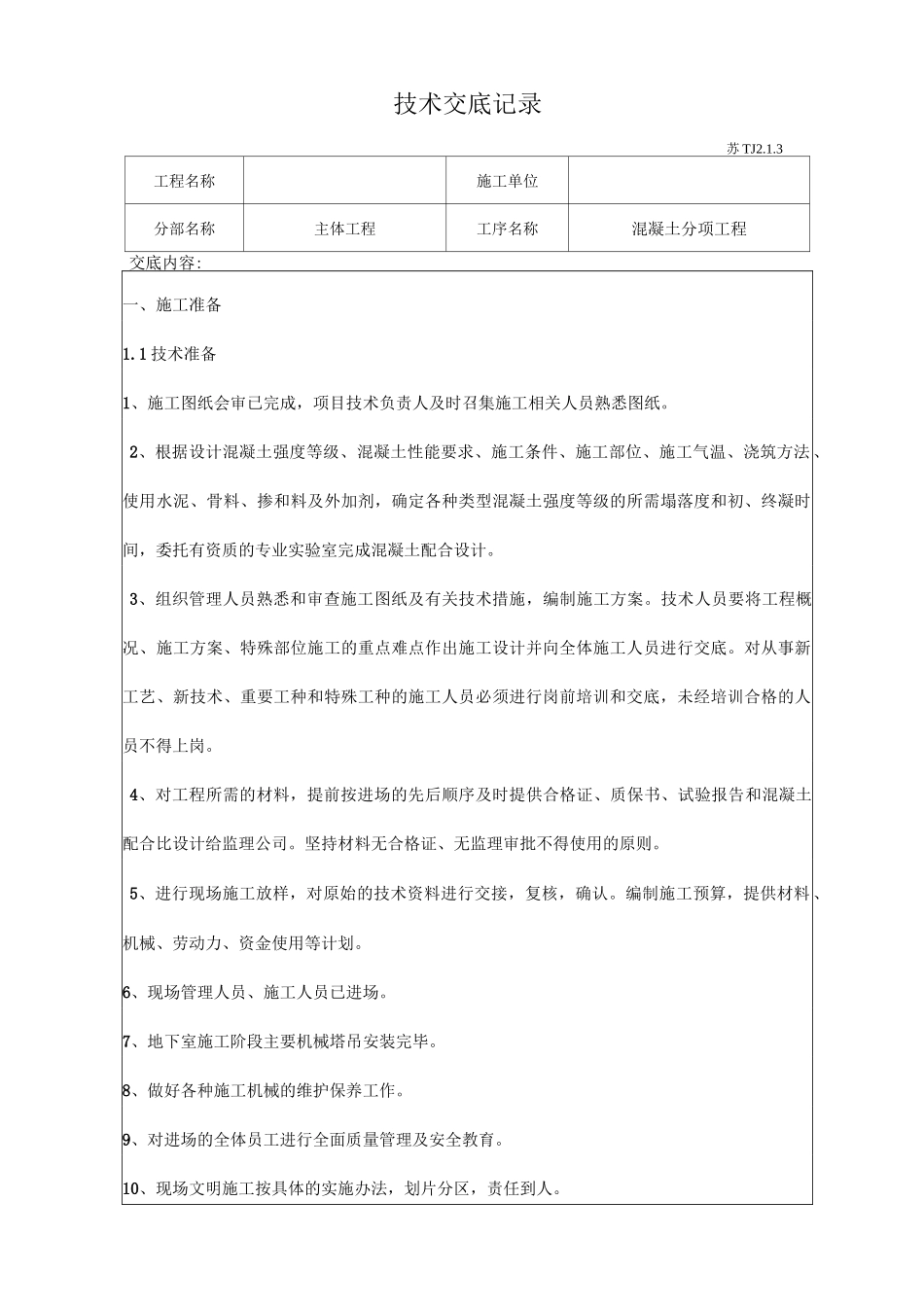

技术交底记录苏 TJ2.1.3工程名称施工单位分部名称主体工程工序名称混凝土分项工程交底内容:一、施工准备1.1 技术准备1、施工图纸会审已完成,项目技术负责人及时召集施工相关人员熟悉图纸。2、根据设计混凝土强度等级、混凝土性能要求、施工条件、施工部位、施工气温、浇筑方法 、使用水泥、骨料、掺和料及外加剂,确定各种类型混凝土强度等级的所需塌落度和初、终凝时间,委托有资质的专业实验室完成混凝土配合设计。3、组织管理人员熟悉和审查施工图纸及有关技术措施,编制施工方案。技术人员要将工程概况、施工方案、特殊部位施工的重点难点作出施工设计并向全体施工人员进行交底。对从事新工艺、新技术、重要工种和特殊工种的施工人员必须进行岗前培训和交底,未经培训合格的人员不得上岗。4、对工程所需的材料,提前按进场的先后顺序及时提供合格证、质保书、试验报告和混凝土配合比设计给监理公司。坚持材料无合格证、无监理审批不得使用的原则。5、进行现场施工放样,对原始的技术资料进行交接,复核,确认。编制施工预算,提供材料 、机械、劳动力、资金使用等计划。6、现场管理人员、施工人员已进场。7、地下室施工阶段主要机械塔吊安装完毕。8、做好各种施工机械的维护保养工作。9、对进场的全体员工进行全面质量管理及安全教育。10、现场文明施工按具体的实施办法,划片分区,责任到人。11、对所有进场人员进行安全、技术交底。1.2 材料机械准备1、混凝土材料要求1.掺和料:用于混凝土中的掺和料,应符合现行国家标准《用于水泥和混凝土中的粉煤灰》、《用于水泥中的火山灰质混合材料》和《用于水泥中的粒化高炉矿渣》规定。当采用的掺和料时、其烧失量及有害物质含量等质量指标应通过试验,确定符合混凝土质量要求时,方可使用。2•混凝土所有使用材料必须有出厂合格或检验报告,符合施工规范要求。配合比均需试配确定3•混凝土搅拌车出站前,每部车必须经质量检量员检查合格才能签证放行(必须有开盘鉴定及质检员签定)4•取样必须见证取样 100%,见证试验不小于 40%,试件制作,养护应由供需,监理(甲方)共同签证认可,留置数量组数符合规范要求。5•抽检每天不少于 4 次,应搅拌车卸料理 1/4 后,至 3/4 前的混凝土为代表。混凝土不出现离析和初凝现象(供方应派试验员到现场跟班作业)6•商品混凝土投料允许偏差不得超过下列要求:水泥,掺合料,水,外加剂为 1%,粗细骨料为2%;坍落度值不能超过规定的允许偏差范...
