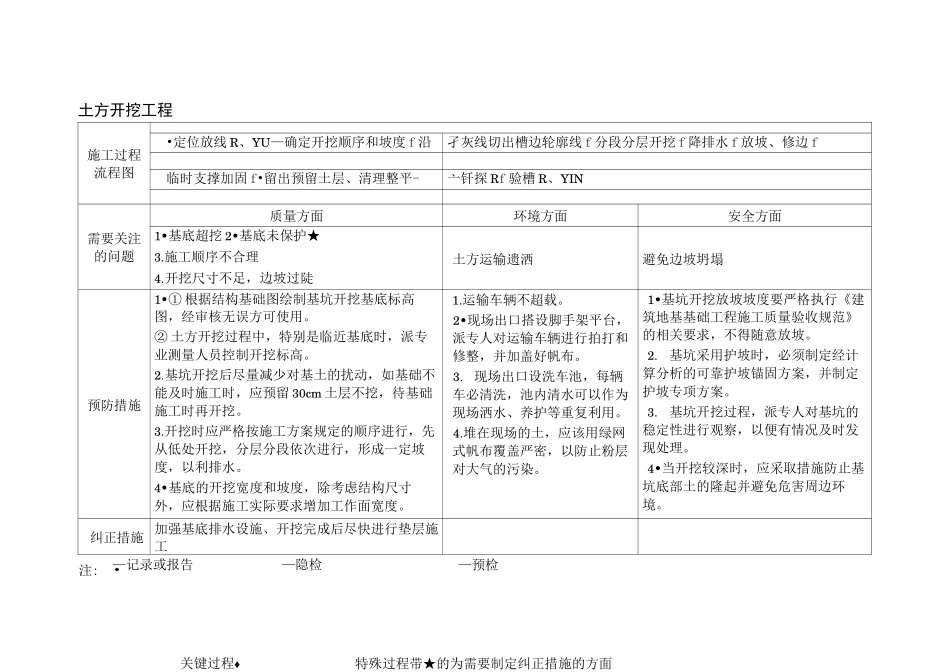

土方开挖工程施工过程流程图•定位放线 R、YU—确定开挖顺序和坡度 f 沿孑灰线切出槽边轮廓线 f 分段分层开挖 f 降排水 f 放坡、修边 f临时支撑加固 f•留出预留土层、清理整平-亠钎探 Rf 验槽 R、YIN需要关注的问题质量方面环境方面安全方面1•基底超挖 2•基底未保护★3
施工顺序不合理4
开挖尺寸不足,边坡过陡土方运输遗洒避免边坡坍塌预防措施1•① 根据结构基础图绘制基坑开挖基底标高图,经审核无误方可使用
② 土方开挖过程中,特别是临近基底时,派专业测量人员控制开挖标高
基坑开挖后尽量减少对基土的扰动,如基础不能及时施工时,应预留 30cm 土层不挖,待基础施工时再开挖
开挖时应严格按施工方案规定的顺序进行,先从低处开挖,分层分段依次进行,形成一定坡度,以利排水
4•基底的开挖宽度和坡度,除考虑结构尺寸外,应根据施工实际要求增加工作面宽度
运输车辆不超载
2•现场出口搭设脚手架平台,派专人对运输车辆进行拍打和修整,并加盖好帆布
现场出口设洗车池,每辆车必清洗,池内清水可以作为现场洒水、养护等重复利用
堆在现场的土,应该用绿网式帆布覆盖严密,以防止粉层对大气的污染
1•基坑开挖放坡坡度要严格执行《建筑地基基础工程施工质量验收规范》的相关要求,不得随意放坡
基坑采用护坡时,必须制定经计算分析的可靠护坡锚固方案,并制定护坡专项方案
基坑开挖过程,派专人对基坑的稳定性进行观察,以便有情况及时发现处理
4•当开挖较深时,应采取措施防止基坑底部土的隆起并避免危害周边环境

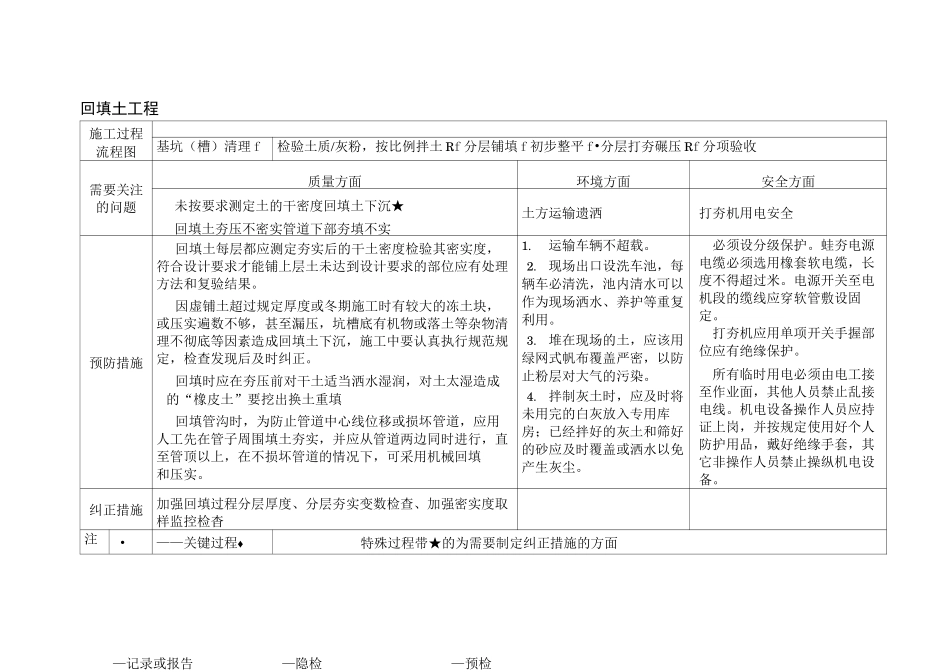

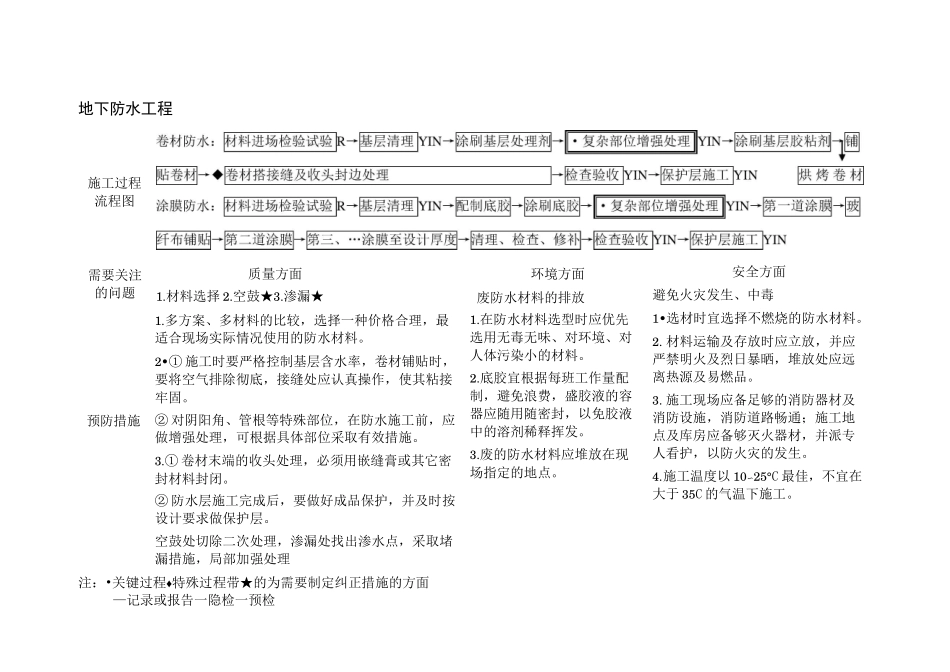

纠正措施 加强基底排水设施、开挖完成后尽快进行垫层施工注:关键过程♦特殊过程带★的为需要制定纠正措施的方面—记录或报告—隐检—预检地下防水工程施工过程流程图需要关注的问题质量方面1
材料选择 2
渗漏★环境方面废防水材料的排放预防措施1
多方案、多材料的比较,选择一
