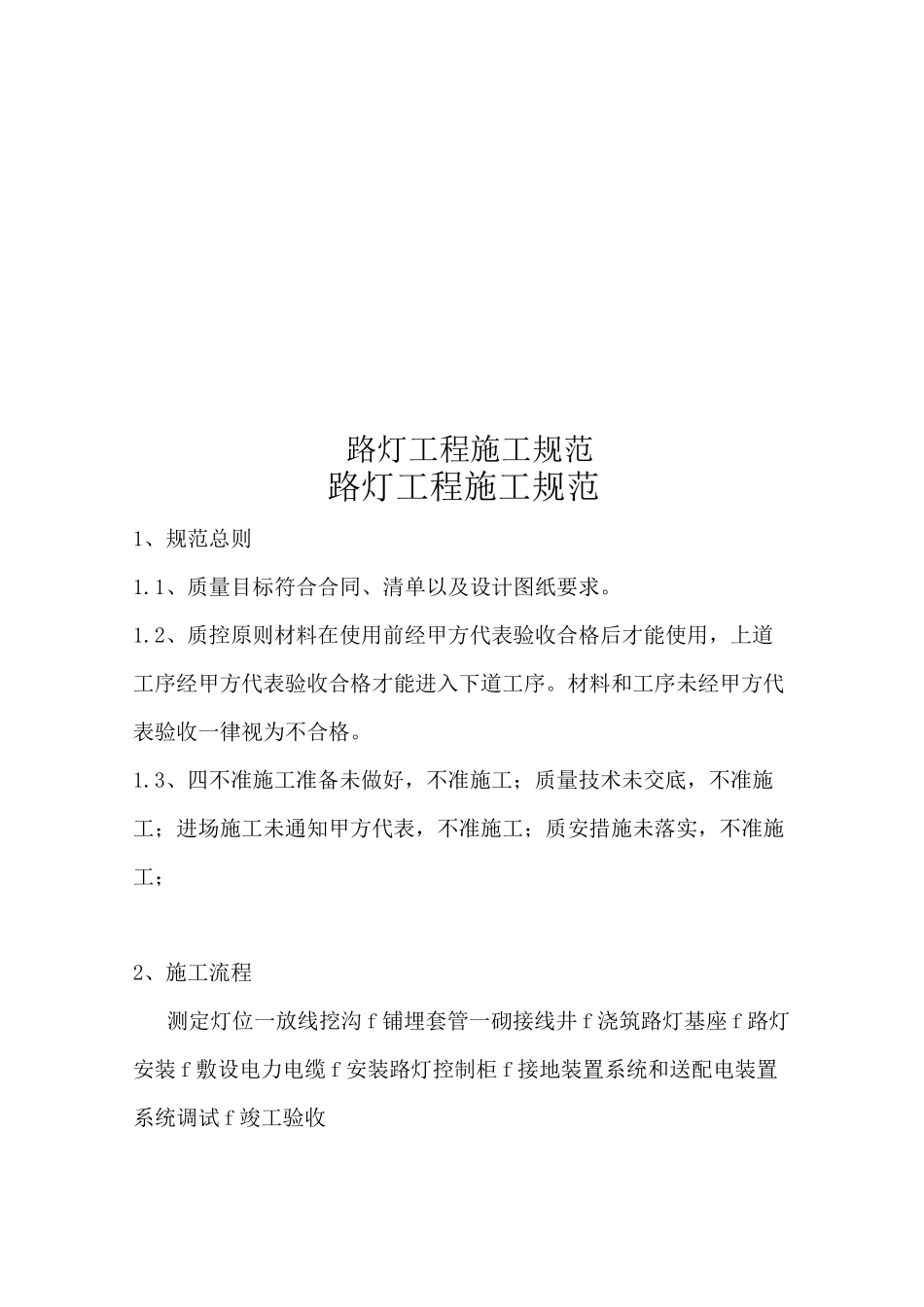

路灯工程施工规范路灯工程施工规范1、规范总则1
1、质量目标符合合同、清单以及设计图纸要求
2、质控原则材料在使用前经甲方代表验收合格后才能使用,上道工序经甲方代表验收合格才能进入下道工序
材料和工序未经甲方代表验收一律视为不合格

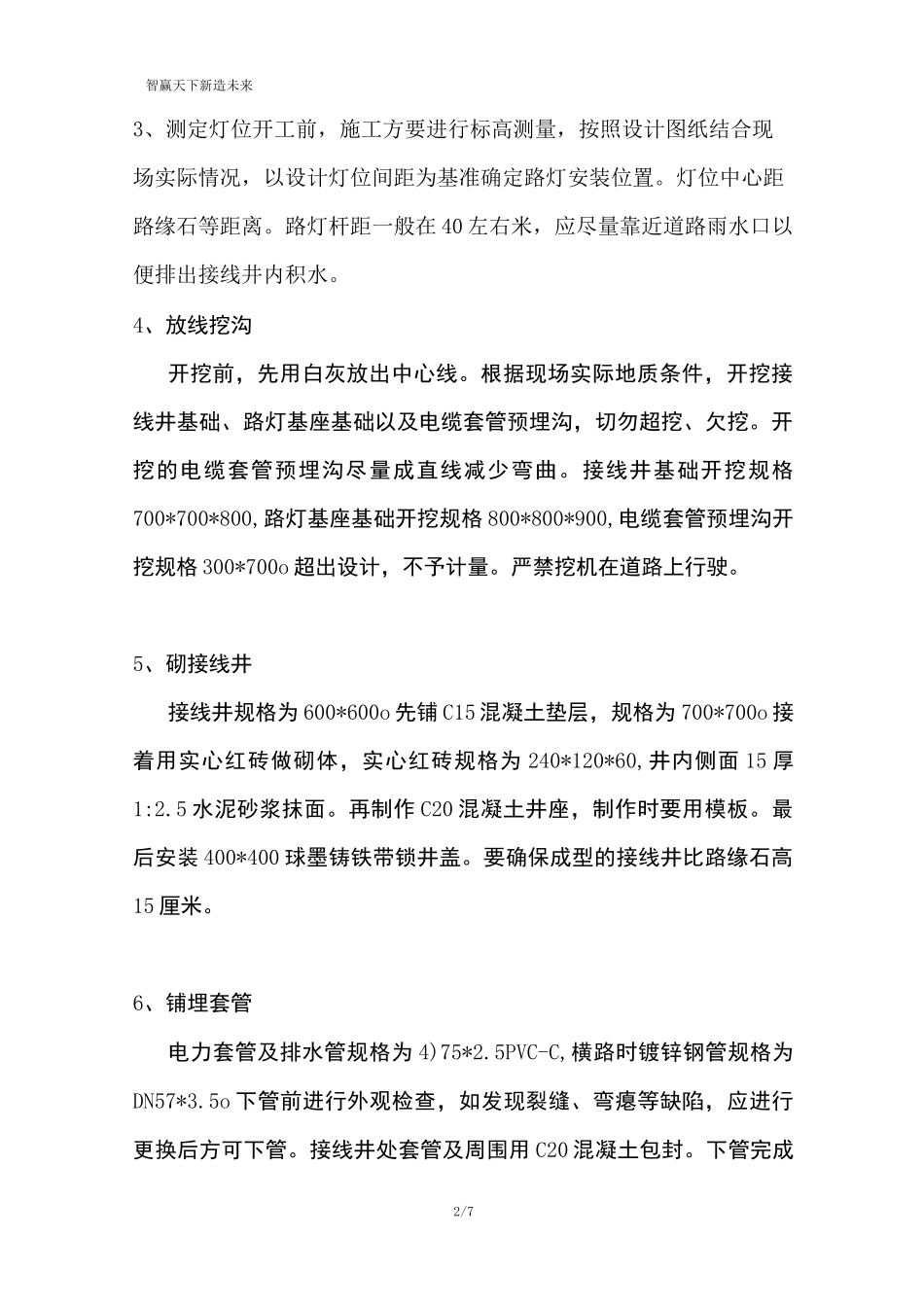

3、四不准施工准备未做好,不准施工;质量技术未交底,不准施工;进场施工未通知甲方代表,不准施工;质安措施未落实,不准施工;2、施工流程测定灯位一放线挖沟 f 铺埋套管一砌接线井 f 浇筑路灯基座 f 路灯安装 f 敷设电力电缆 f 安装路灯控制柜 f 接地装置系统和送配电装置系统调试 f 竣工验收智赢天下新造未来2/73、测定灯位开工前,施工方要进行标高测量,按照设计图纸结合现场实际情况,以设计灯位间距为基准确定路灯安装位置
灯位中心距路缘石等距离
路灯杆距一般在 40 左右米,应尽量靠近道路雨水口以便排出接线井内积水
4、放线挖沟开挖前,先用白灰放出中心线
根据现场实际地质条件,开挖接线井基础、路灯基座基础以及电缆套管预埋沟,切勿超挖、欠挖
开挖的电缆套管预埋沟尽量成直线减少弯曲
接线井基础开挖规格700*700*800,路灯基座基础开挖规格 800*800*900,电缆套管预埋沟开挖规格 300*700o 超出设计,不予计量
严禁挖机在道路上行驶
5、砌接线井接线井规格为 600*600o 先铺 C15 混凝土垫层,规格为 700*700o 接着用实心红砖做砌体,实心红砖规格为 240*120*60,井内侧面 15 厚1:2
5 水泥砂浆抹面
再制作 C20 混凝土井座,制作时要用模板
最后安装 400*400 球墨铸铁带锁井盖
要确保成型的接线井比路缘石高15 厘米

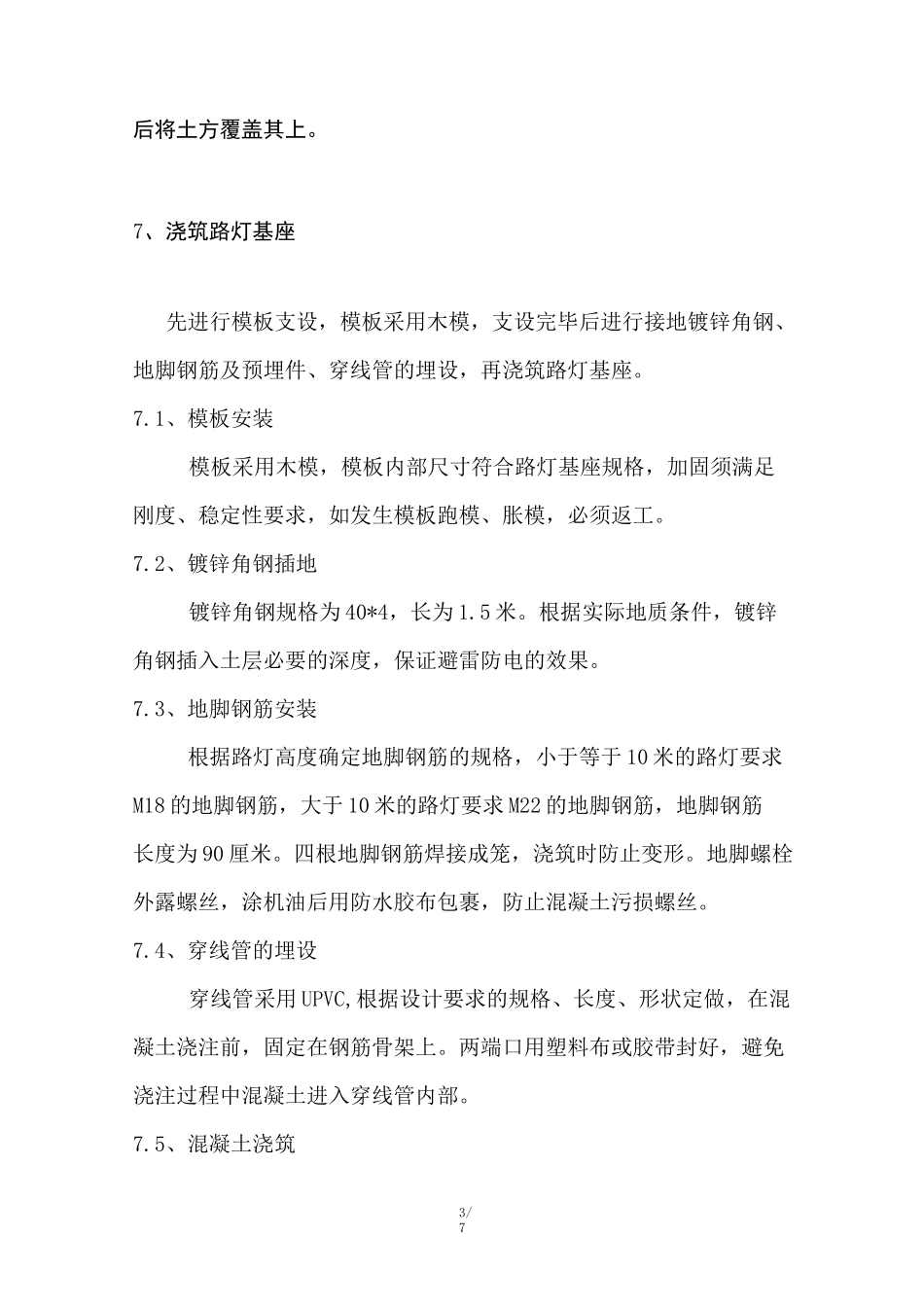

6、铺埋套管电力套管及排水管规格为 4)75*2
5PVC-C,横路时镀锌钢管规格为DN57*3
5o 下管前进行外观检查,如发现裂缝、弯瘪等缺陷,应进行更换后方可下管
