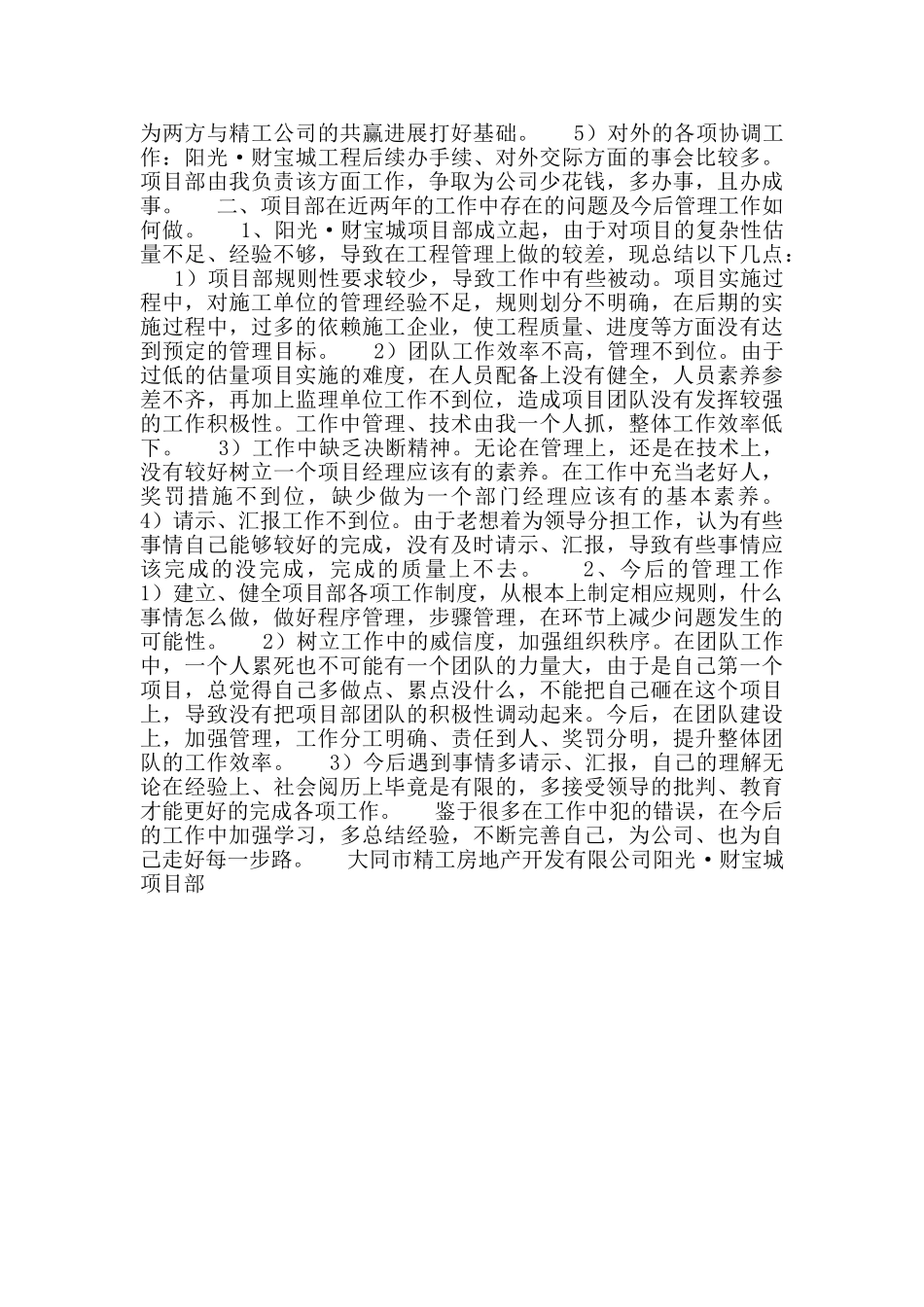

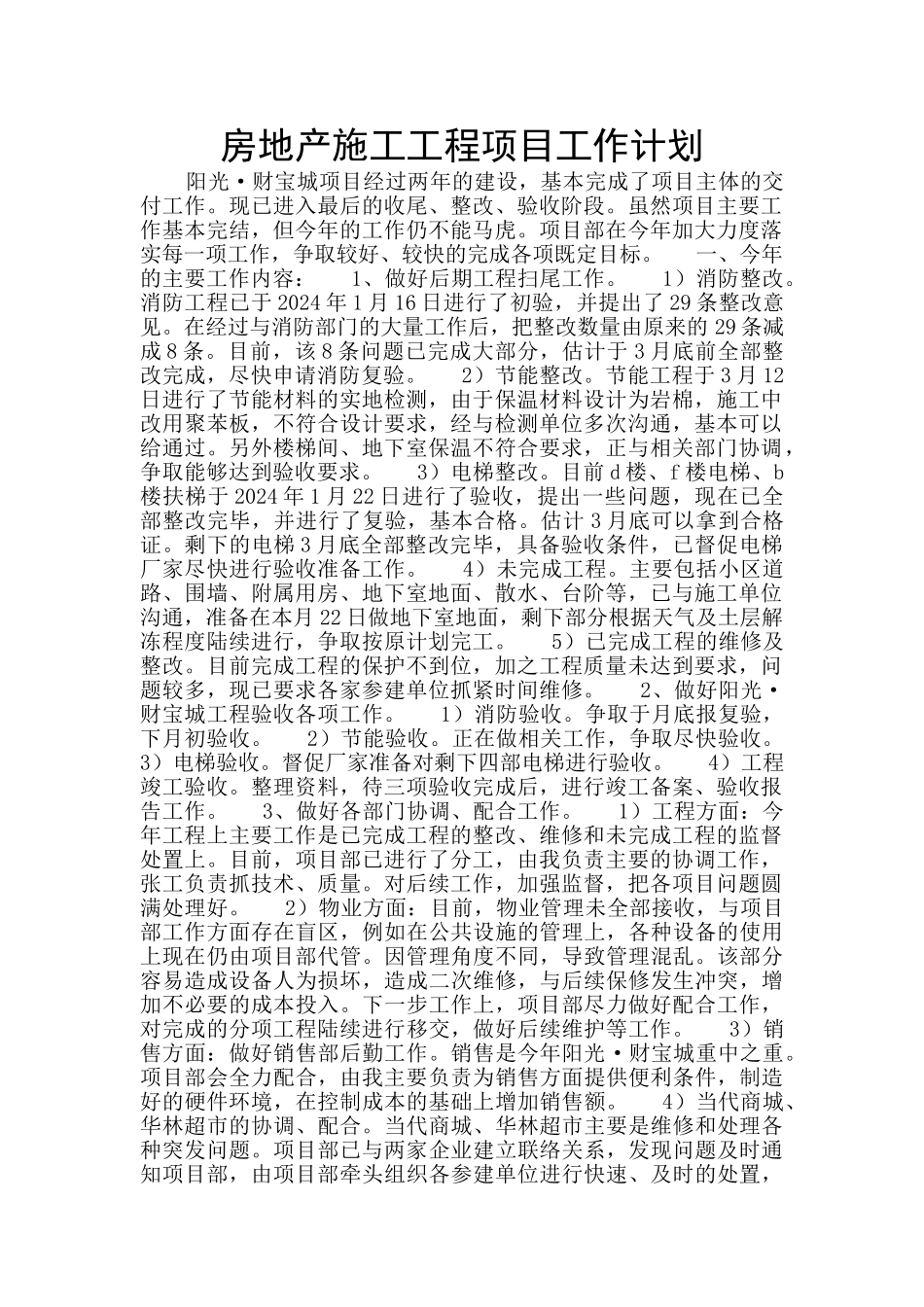

房地产施工工程项目工作计划 阳光·财宝城项目经过两年的建设,基本完成了项目主体的交付工作
现已进入最后的收尾、整改、验收阶段
虽然项目主要工作基本完结,但今年的工作仍不能马虎
项目部在今年加大力度落实每一项工作,争取较好、较快的完成各项既定目标
一、今年的主要工作内容: 1、做好后期工程扫尾工作
1)消防整改
消防工程已于 2024 年 1 月 16 日进行了初验,并提出了 29 条整改意见
在经过与消防部门的大量工作后,把整改数量由原来的 29 条减成 8 条
目前,该 8 条问题已完成大部分,估计于 3 月底前全部整改完成,尽快申请消防复验
2)节能整改
节能工程于 3 月 12日进行了节能材料的实地检测,由于保温材料设计为岩棉,施工中改用聚苯板,不符合设计要求,经与检测单位多次沟通,基本可以给通过
另外楼梯间、地下室保温不符合要求,正与相关部门协调,争取能够达到验收要求
3)电梯整改
目前 d 楼、f 楼电梯、b楼扶梯于 2024 年 1 月 22 日进行了验收,提出一些问题,现在已全部整改完毕,并进行了复验,基本合格
估计 3 月底可以拿到合格证
剩下的电梯 3 月底全部整改完毕,具备验收条件,已督促电梯厂家尽快进行验收准备工作
4)未完成工程
主要包括小区道路、围墙、附属用房、地下室地面、散水、台阶等,已与施工单位沟通,准备在本月 22 日做地下室地面,剩下部分根据天气及土层解冻程度陆续进行,争取按原计划完工
5)已完成工程的维修及整改
目前完成工程的保护不到位,加之工程质量未达到要求,问题较多,现已要求各家参建单位抓紧时间维修
2、做好阳光·财宝城工程验收各项工作
1)消防验收
争取于月底报复验,下月初验收
2)节能验收
正在做相关工作,争取尽快验收
3)电梯验收
督促厂家准备对剩下四部电梯进行验收
4)工程竣工验收
整理资料,待三项验收完
