电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

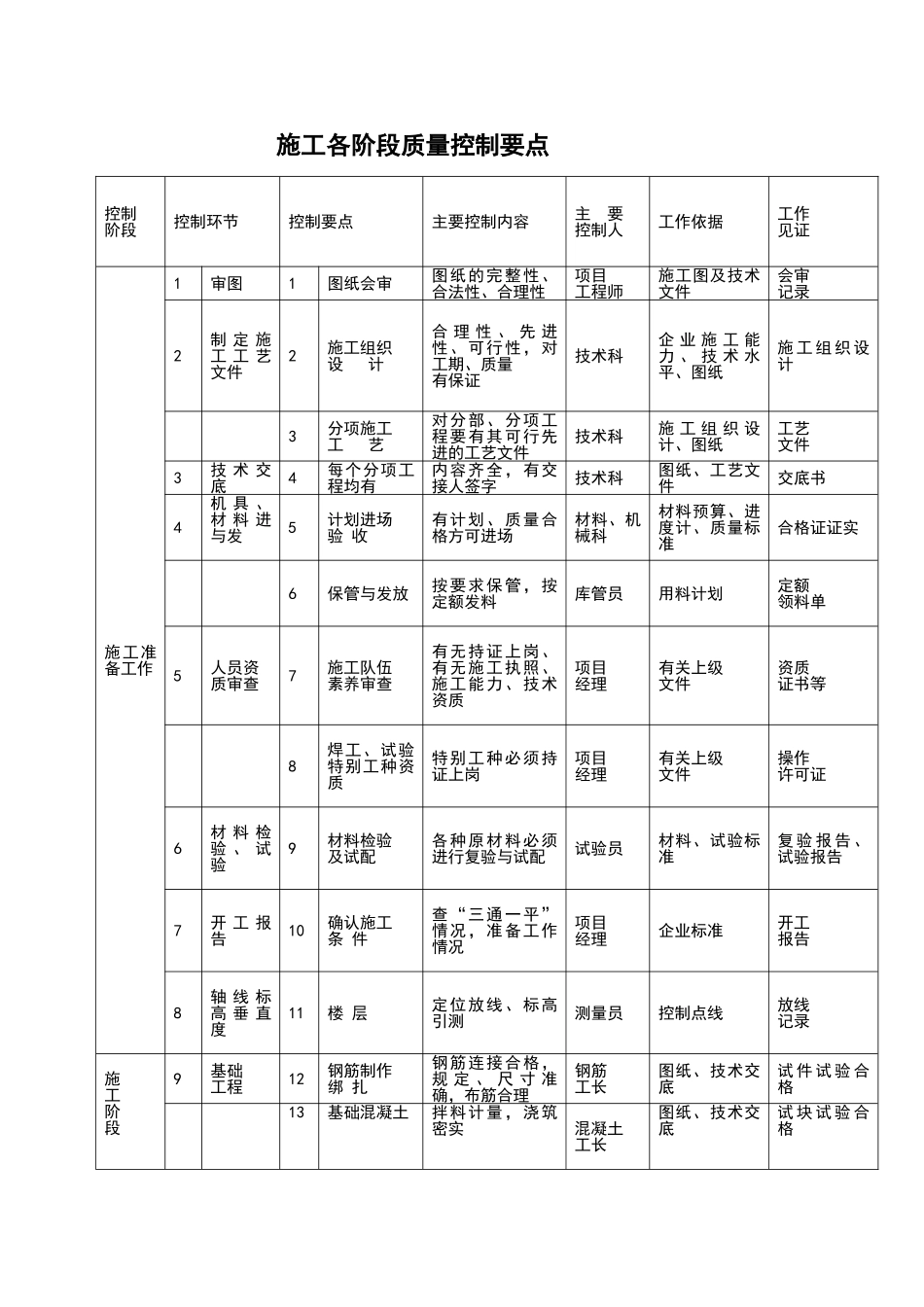

施工各阶段质量控制要点一览表

施工各阶段质量控制要点一览表_第1页
1/8
施工各阶段质量控制要点一览表_第2页
2/8
施工各阶段质量控制要点一览表_第3页
3/8

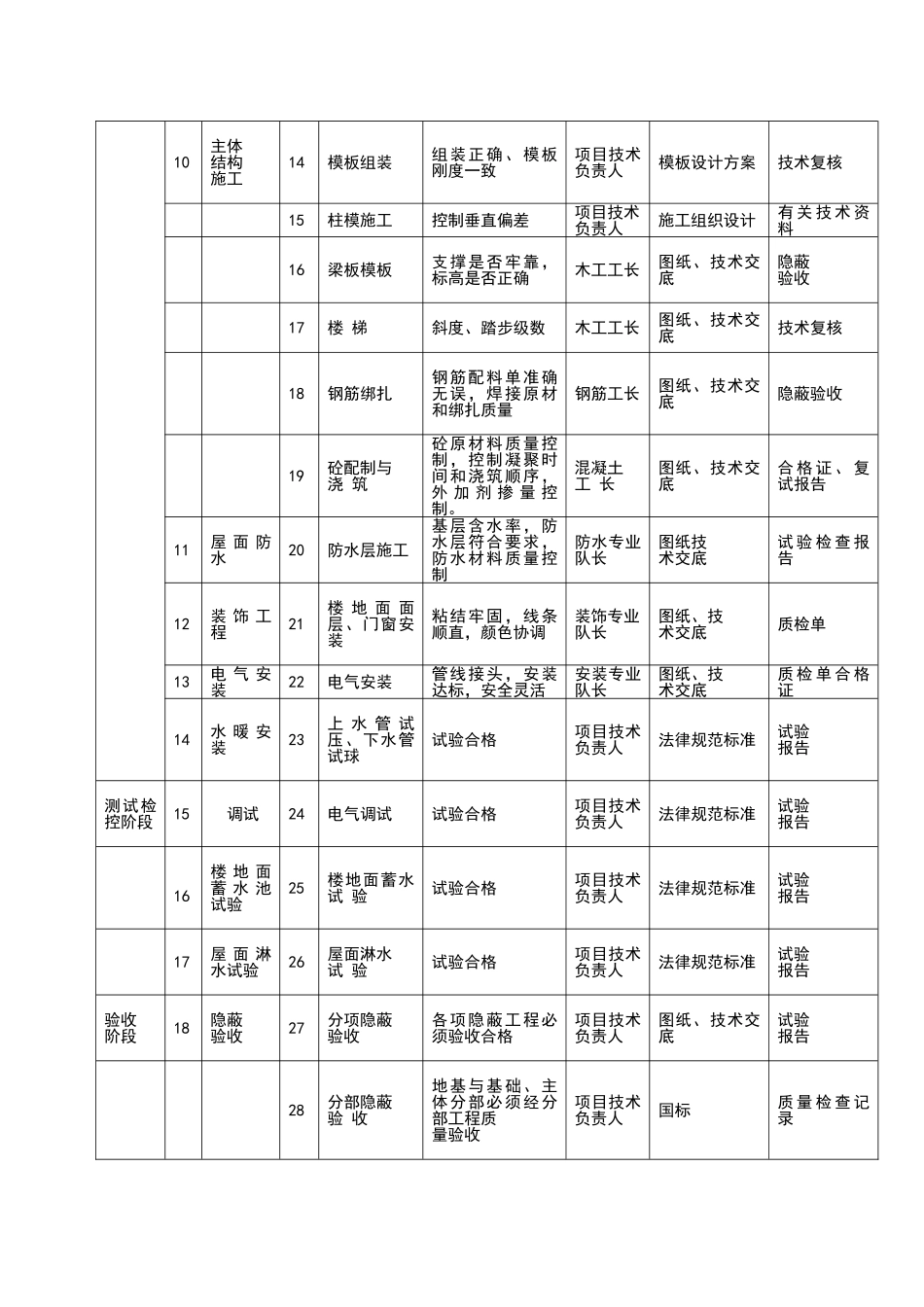

施工各阶段质量控制要点控制阶段控制环节控制要点主要控制内容主 要控制人工作依据工作见证施工准备工作1审图1图纸会审图纸的完整性、合法性、合理性项目工程师施工图及技术文件会审记录2制 定 施工 工 艺文件2施工组织设 计合 理 性 、 先 进性、可行性,对工期、质量有保证技术科企 业 施 工 能力 、 技 术 水平、图纸施 工 组 织 设计3分项施工工 艺对分部、分项工程要有其可行先进的工艺文件技术科施 工 组 织 设计、图纸工艺文件3技 术 交底4每个分项工程均有内容齐全,有交接人签字技术科图纸、工艺文件交底书4机 具 、材 料 进与发5计划进场验 收有计划、质量合格方可进场材料、机械科材料预算、进度计、质量标准合格证证实6保管与发放按要求保管,按定额发料库管员用料计划定额领料单5人员资质审查7施工队伍素养审查有无持证上岗、有无施工执照、施工能力、技术资质项目经理有关上级文件资质证书等8焊工、试验特别工种资质特别工种必须持证上岗项目经理有关上级文件操作许可证6材 料 检验 、 试验9材料检验及试配各种原材料必须进行复验与试配试验员材料、试验标准复 验 报 告 、试验报告7开 工 报告10确认施工条 件查“三通一平”情况,准备工作情况项目经理企业标准开工报告8轴 线 标高 垂 直度11楼 层定位放线、标高引测测量员控制点线放线记录施工阶段9基础工程12钢筋制作绑 扎钢筋连接合格,规 定 、 尺 寸 准确,布筋合理钢筋工长图纸、技术交底试 件 试 验 合格13基础混凝土拌料计量,浇筑密实混凝土工长图纸、技术交底试 块 试 验 合格10主体结构施工14模板组装组装正确、模板刚度一致项目技术负责人模板设计方案技术复核15柱模施工控制垂直偏差项目技术负责人施工组织设计有 关 技 术 资料16梁板模板支撑是否牢靠,标高是否正确木工工长图纸、技术交底隐蔽验收17楼 梯斜度、踏步级数木工工长图纸、技术交底技术复核18钢筋绑扎钢筋配料单准确无误,焊接原材和绑扎质量钢筋工长图纸、技术交底隐蔽验收19砼配制与浇 筑砼原材料质量控制,控制凝聚时间和浇筑顺序,外 加 剂 掺 量 控制。混凝土工 长图纸、技术交 底合 格 证 、 复试报告11屋 面 防水20防水层施工基层含水率,防水层符合要求,防水材料质量控制防水专业队长图纸技术交底试 验 检 查 报告12装 饰 工程21楼 地 面 面层、门窗安装粘结牢固,线条顺直,颜色协调装饰专业队...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工各阶段质量控制要点一览表

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
