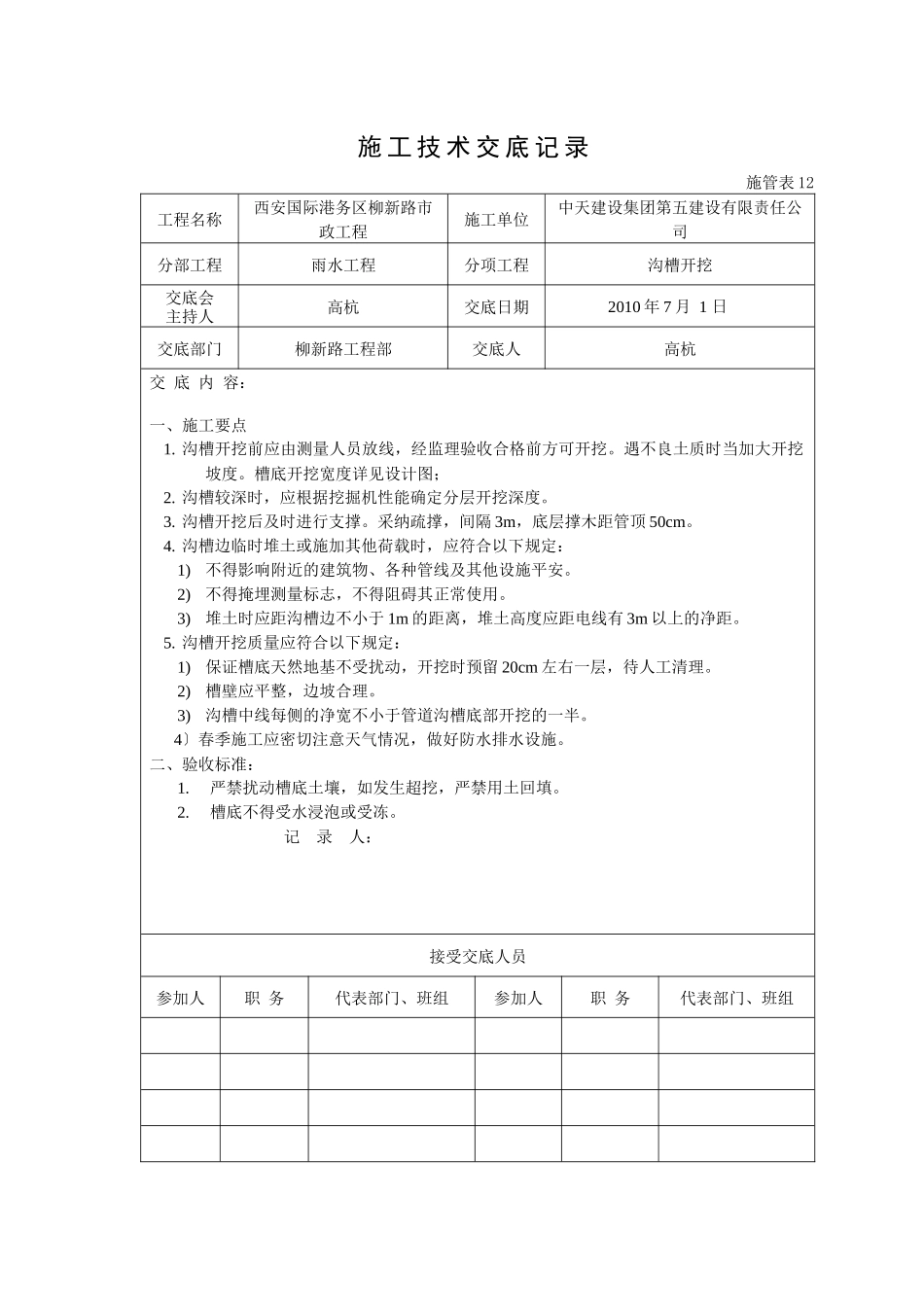

施 工 技 术 交 底 记 录施管表 12 工程名称西安国际港务区柳新路市政工程施工单位中天建设集团第五建设有限责任公司分部工程雨水工程分项工程沟槽开挖交底会主持人高杭交底日期 2010 年 7 月 1 日交底部门柳新路工程部交底人高杭交 底 内 容:一、施工要点1
沟槽开挖前应由测量人员放线,经监理验收合格前方可开挖
遇不良土质时当加大开挖坡度
槽底开挖宽度详见设计图; 2
沟槽较深时,应根据挖掘机性能确定分层开挖深度
沟槽开挖后及时进行支撑
采纳疏撑,间隔 3m,底层撑木距管顶 50cm
沟槽边临时堆土或施加其他荷载时,应符合以下规定:1)不得影响附近的建筑物、各种管线及其他设施平安
2)不得掩埋测量标志,不得阻碍其正常使用
3)堆土时应距沟槽边不小于 1m 的距离,堆土高度应距电线有 3m 以上的净距
沟槽开挖质量应符合以下规定:1)保证槽底天然地基不受扰动,开挖时预留 20cm 左右一层,待人工清理
2)槽壁应平整,边坡合理
3)沟槽中线每侧的净宽不小于管道沟槽底部开挖的一半
4〕春季施工应密切注意天气情况,做好防水排水设施
二、验收标准:1
严禁扰动槽底土壤,如发生超挖,严禁用土回填
槽底不得受水浸泡或受冻

记 录 人:接受交底人员参加人职 务代表部门、班组参加人职 务代表部门、班组施 工 技 术 交 底 记 录施管表 12 工程名称西安国际港务区柳新路市政工程施工单位中天建设集团第五建设有限责任公司分部工程雨水工程分项工程安管交底会主持人高杭交底日期 2010 年 7 月 1 日交底部门柳新路工程部交底人高杭交 底 内 容:1、管材采纳钢筋混凝土管,采纳柔性橡胶圈接口
2、用吊车下管,人工配合安装
安装前先确定检查井位置及管底标高,然后计算该检查井的半径及井壁厚度,确定第一根管的位置,根据标高摆放混凝土垫块
在井位处搭设门架,确定混凝
