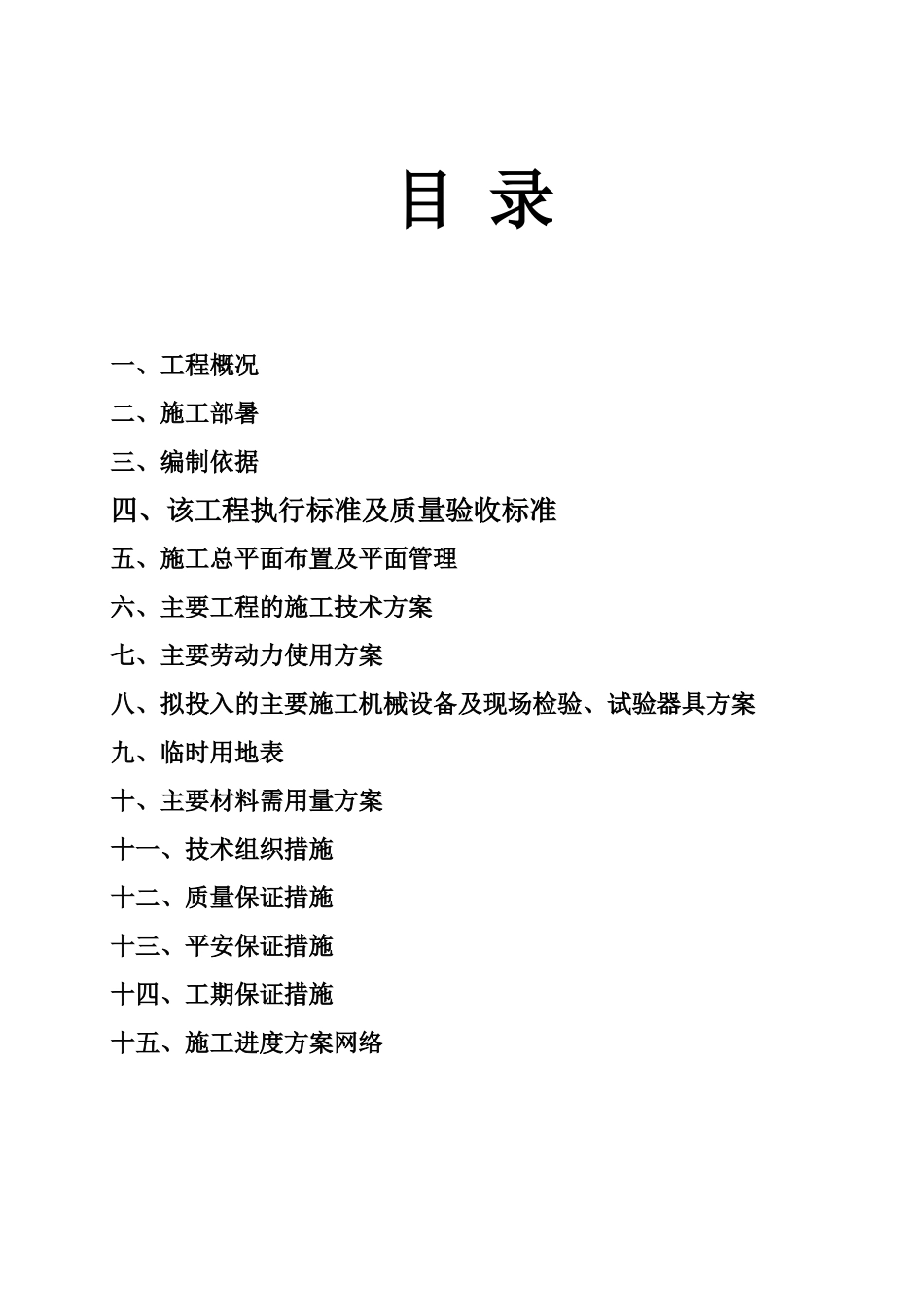

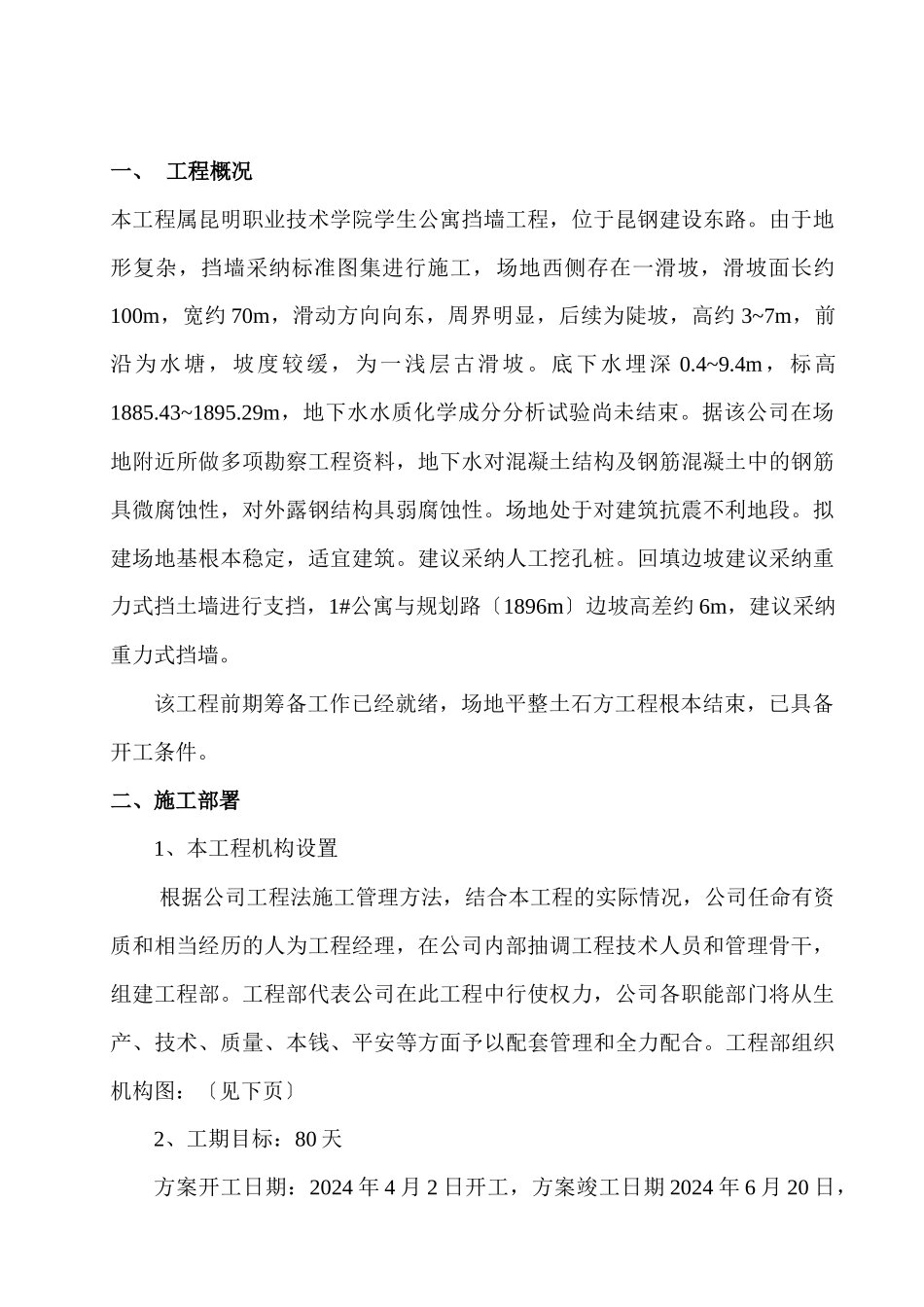

昆明工业职业技术学院学生公寓挡墙工程施工组织设计施工组织设计编制单位:昆钢机制建安工程公司编制者:日 期:2024 年 03 月 2 日目 录 一、工程概况二、施工部暑三、编制依据四、该工程执行标准及质量验收标准五、施工总平面布置及平面管理六、主要工程的施工技术方案七、主要劳动力使用方案八、拟投入的主要施工机械设备及现场检验、试验器具方案九、临时用地表十、主要材料需用量方案十一、技术组织措施十二、质量保证措施十三、平安保证措施十四、工期保证措施十五、施工进度方案网络一、 工程概况本工程属昆明职业技术学院学生公寓挡墙工程,位于昆钢建设东路。由于地形复杂,挡墙采纳标准图集进行施工,场地西侧存在一滑坡,滑坡面长约100m,宽约 70m,滑动方向向东,周界明显,后续为陡坡,高约 3~7m,前沿为水塘,坡度较缓,为一浅层古滑坡。底下水埋深 0.4~9.4m,标高1885.43~1895.29m,地下水水质化学成分分析试验尚未结束。据该公司在场地附近所做多项勘察工程资料,地下水对混凝土结构及钢筋混凝土中的钢筋具微腐蚀性,对外露钢结构具弱腐蚀性。场地处于对建筑抗震不利地段。拟建场地基根本稳定,适宜建筑。建议采纳人工挖孔桩。回填边坡建议采纳重力式挡土墙进行支挡,1#公寓与规划路〔1896m〕边坡高差约 6m,建议采纳重力式挡墙。该工程前期筹备工作已经就绪,场地平整土石方工程根本结束,已具备开工条件。二、施工部署1、本工程机构设置 根据公司工程法施工管理方法,结合本工程的实际情况,公司任命有资质和相当经历的人为工程经理,在公司内部抽调工程技术人员和管理骨干,组建工程部。工程部代表公司在此工程中行使权力,公司各职能部门将从生产、技术、质量、本钱、平安等方面予以配套管理和全力配合。工程部组织机构图:〔见下页〕2、工期目标:80 天方案开工日期:2024 年 4 月 2 日开工,方案竣工日期 2024 年 6 月 20 日,总日历工期 80 天,最终按甲方进度方案节点要求实施。3、质量目标:工程一次性验收合格率 100%,确保工程到达市级优良工程。4、文明施工目标:加强平安文明施工管理,全面到达文明平安施工场地考评的各项指标。5、平安目标:杜绝重大平安事故,防止发生轻伤事故。工程部组织机构图工程经理:陆红平工程副经理:夏大祥施工班组工程总工:朱向东施工员:吴宾技术员:戚岳庆质检员:李守能平安员:向以雄材料员:李晓燕试验员:刘文娟资料员:张艳核算员:吴绪设备员:...
