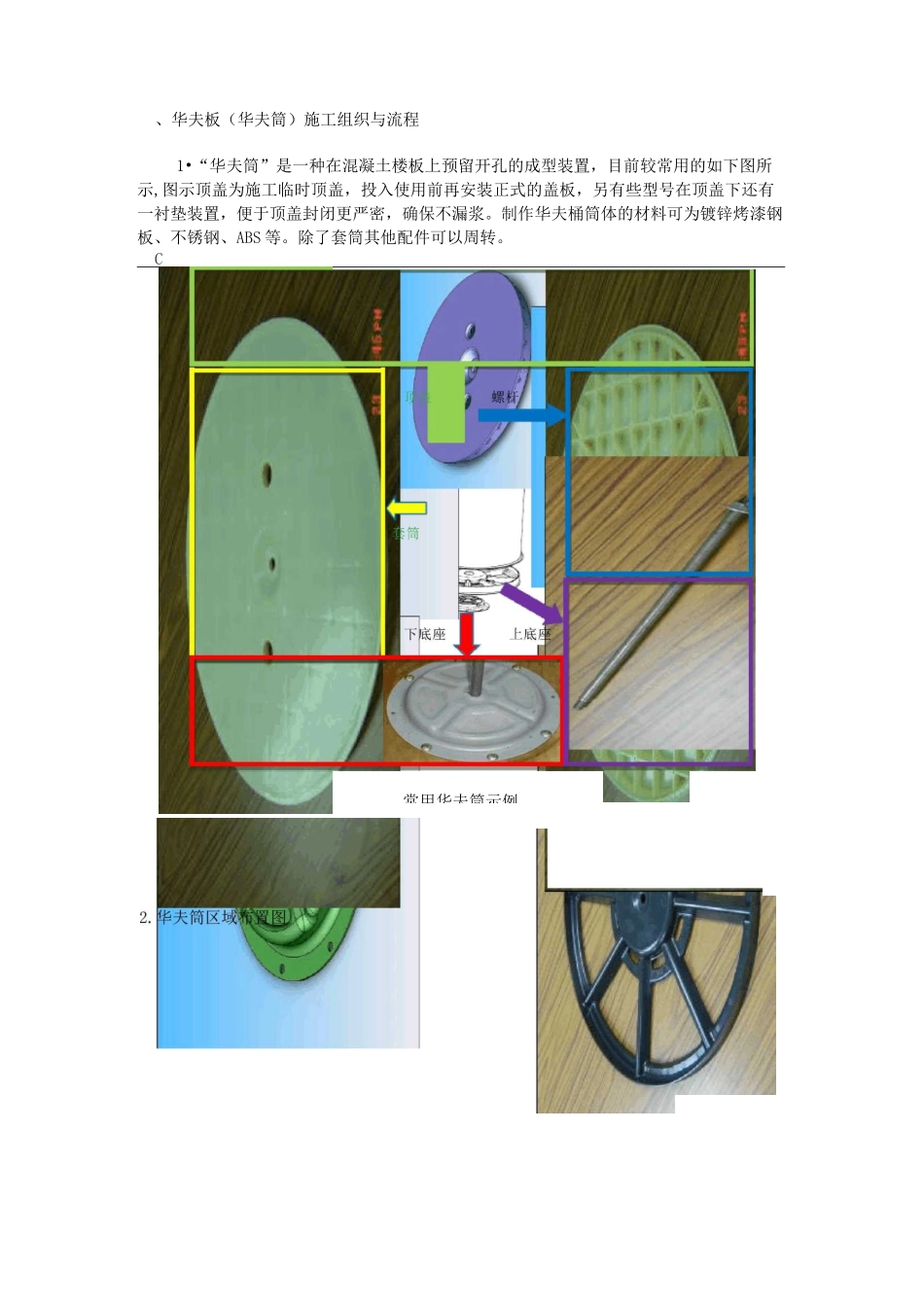

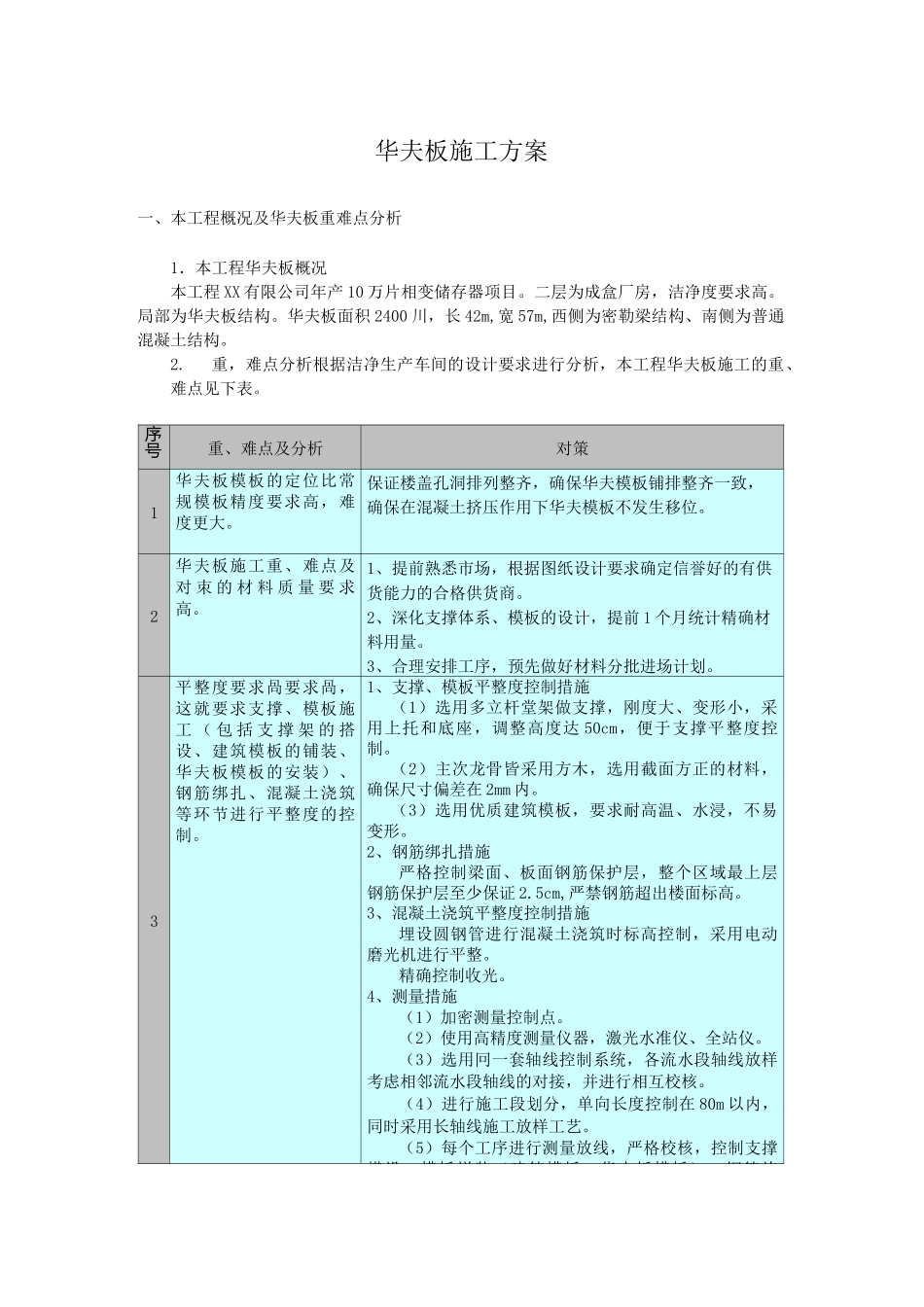

华夫板施工方案一、本工程概况及华夫板重难点分析1.本工程华夫板概况本工程 XX 有限公司年产 10 万片相变储存器项目。二层为成盒厂房,洁净度要求高。局部为华夫板结构。华夫板面积 2400 川,长 42m,宽 57m,西侧为密勒梁结构、南侧为普通混凝土结构。2.重,难点分析根据洁净生产车间的设计要求进行分析,本工程华夫板施工的重、难点见下表。序号重、难点及分析对策1华夫板模板的定位比常规模板精度要求高,难度更大。保证楼盖孔洞排列整齐,确保华夫模板铺排整齐一致,确保在混凝土挤压作用下华夫模板不发生移位。2华夫板施工重、难点及对 朿 的 材 料 质 量 要 求高。1、提前熟悉市场,根据图纸设计要求确定信誉好的有供货能力的合格供货商。2、深化支撑体系、模板的设计,提前 1 个月统计精确材料用量。3、合理安排工序,预先做好材料分批进场计划。3平整度要求咼要求咼,这就要求支撑、模板施工 ( 包 括 支 撑 架 的 搭设、建筑模板的铺装、华夫板模板的安装)、钢筋绑扎、混凝土浇筑等环节进行平整度的控制。1、支撑、模板平整度控制措施(1)选用多立杆堂架做支撑,刚度大、变形小,采用上托和底座,调整高度达 50cm,便于支撑平整度控制。(2)主次龙骨皆采用方木,选用截面方正的材料,确保尺寸偏差在 2mm 内。(3)选用优质建筑模板,要求耐高温、水浸,不易变形。2、钢筋绑扎措施严格控制梁面、板面钢筋保护层,整个区域最上层钢筋保护层至少保证 2.5cm,严禁钢筋超出楼面标高。3、混凝土浇筑平整度控制措施埋设圆钢管进行混凝土浇筑时标高控制,采用电动磨光机进行平整。精确控制收光。4、测量措施(1)加密测量控制点。(2)使用高精度测量仪器,激光水准仪、全站仪。(3)选用冋一套轴线控制系统,各流水段轴线放样考虑相邻流水段轴线的对接,并进行相互校核。(4)进行施工段划分,单向长度控制在 80m 以内,同时采用长轴线施工放样工艺。(5)每个工序进行测量放线,严格校核,控制支撑搭设、模板拼装(建筑模板、华夫板模板)、钢筋施、华夫板(华夫筒)施工组织与流程1•“华夫筒”是一种在混凝土楼板上预留开孔的成型装置,目前较常用的如下图所示,图示顶盖为施工临时顶盖,投入使用前再安装正式的盖板,另有些型号在顶盖下还有一衬垫装置,便于顶盖封闭更严密,确保不漏浆。制作华夫桶筒体的材料可为镀锌烤漆钢板、不锈钢、ABS 等。除了套筒其他配件可以周转。C常用华夫筒示例f□□□^□□□r...
