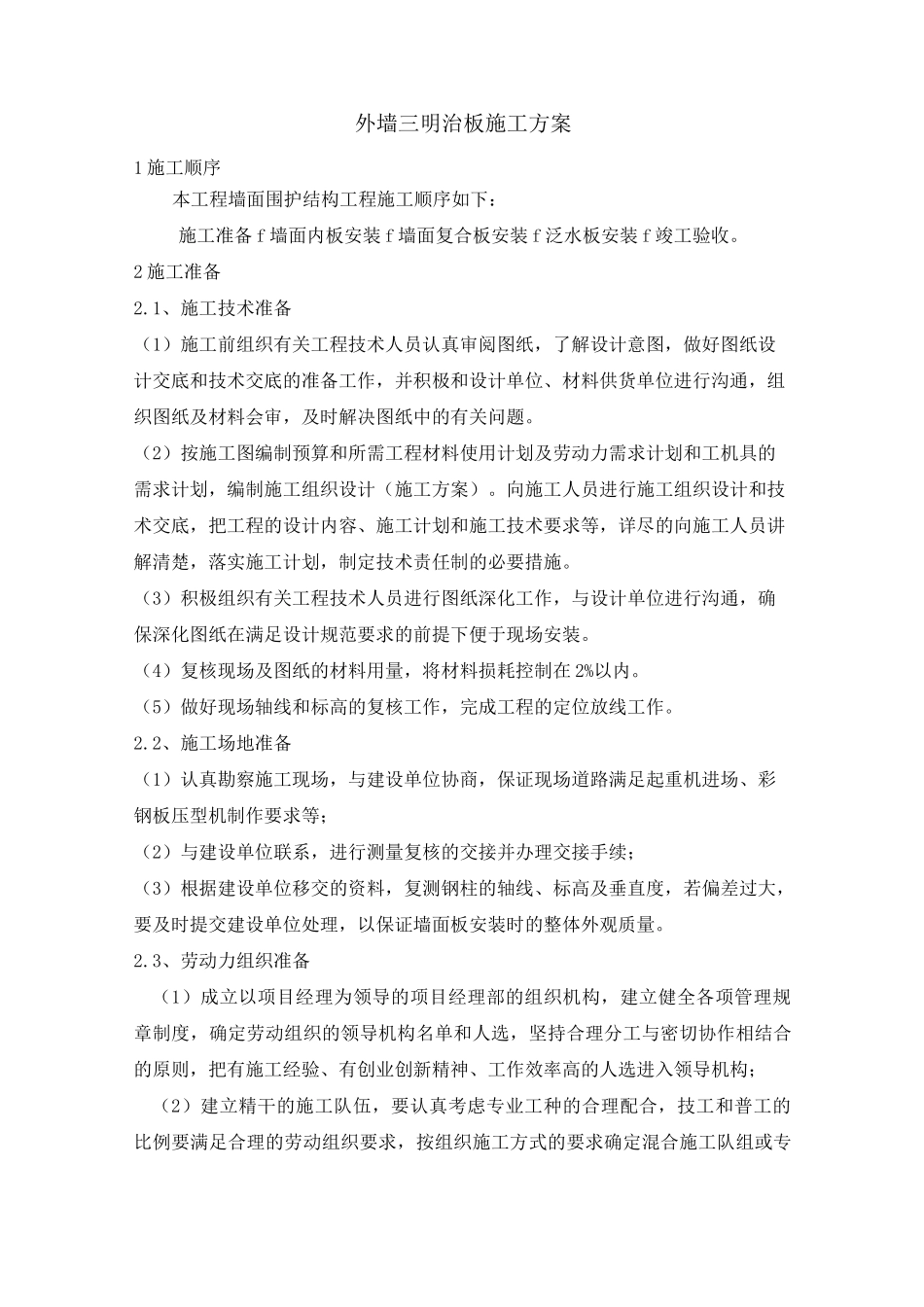

外墙三明治板施工方案1 施工顺序本工程墙面围护结构工程施工顺序如下:施工准备 f 墙面内板安装 f 墙面复合板安装 f 泛水板安装 f 竣工验收
2 施工准备2
1、施工技术准备(1)施工前组织有关工程技术人员认真审阅图纸,了解设计意图,做好图纸设计交底和技术交底的准备工作,并积极和设计单位、材料供货单位进行沟通,组织图纸及材料会审,及时解决图纸中的有关问题
(2)按施工图编制预算和所需工程材料使用计划及劳动力需求计划和工机具的需求计划,编制施工组织设计(施工方案)
向施工人员进行施工组织设计和技术交底,把工程的设计内容、施工计划和施工技术要求等,详尽的向施工人员讲解清楚,落实施工计划,制定技术责任制的必要措施
(3)积极组织有关工程技术人员进行图纸深化工作,与设计单位进行沟通,确保深化图纸在满足设计规范要求的前提下便于现场安装
(4)复核现场及图纸的材料用量,将材料损耗控制在 2%以内
(5)做好现场轴线和标高的复核工作,完成工程的定位放线工作
2、施工场地准备(1)认真勘察施工现场,与建设单位协商,保证现场道路满足起重机进场、彩钢板压型机制作要求等;(2)与建设单位联系,进行测量复核的交接并办理交接手续;(3)根据建设单位移交的资料,复测钢柱的轴线、标高及垂直度,若偏差过大,要及时提交建设单位处理,以保证墙面板安装时的整体外观质量
3、劳动力组织准备(1)成立以项目经理为领导的项目经理部的组织机构,建立健全各项管理规章制度,确定劳动组织的领导机构名单和人选,坚持合理分工与密切协作相结合的原则,把有施工经验、有创业创新精神、工作效率高的人选进入领导机构;(2)建立精干的施工队伍,要认真考虑专业工种的合理配合,技工和普工的比例要满足合理的劳动组织要求,按组织施工方式的要求确定混合施工队组或专业施工队组及其数量
按照开工日期和劳动力需要量计划,组织劳动力进场,同时要进
