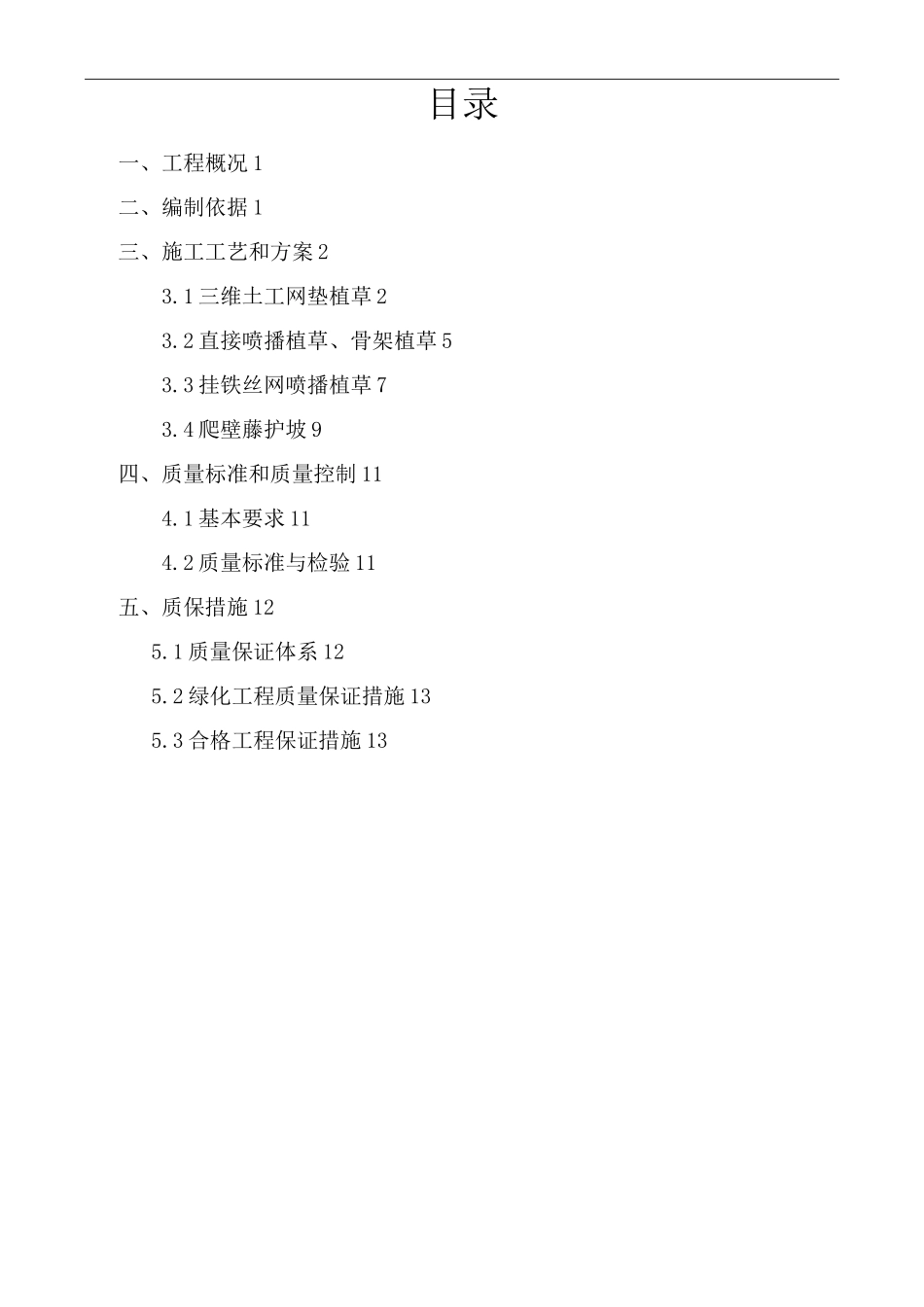

目录一、工程概况 1二、编制依据 1三、施工工艺和方案 23.1 三维土工网垫植草 23.2 直接喷播植草、骨架植草 53.3 挂铁丝网喷播植草 73.4 爬壁藤护坡 9四、质量标准和质量控制 114.1 基本要求 114.2 质量标准与检验 11五、质保措施 125.1 质量保证体系 125.2 绿化工程质量保证措施 135.3 合格工程保证措施 13绿化施工方案一、工程概况湖北省保康至宜昌高速公路襄阳段第 06 合同段设计起讫桩号:YK41+400〜YK46+620,全长 5.22Km。本合同段位于构造剥蚀侵蚀低山地貌区。区段内地形起伏较大,线位大多远离省道,附近只有村道相通,通行条件较差〜一般。该地貌区出露地层主要为奥陶系、志留系、白垩系及第四系零星分布。其中,奥陶系以灰岩和泥灰岩为主,志留系以黄绿色粉砂岩和页岩为主,白垩系主要为紫红色砂岩和砾岩;第四系主要为黄褐色粘性土、碎石土和卵石土和卵砾石土等松散堆积层。依据地质构造和岩性、地形地貌特征,本合同段位于低山坚硬碳酸盐岩类工程地质分区和低山〜丘陵软一半坚硬碎屑岩类工程地质分区。本标段内的主要施工内容:1、三维土工网垫植草、2、喷播植草、骨架植草、3、挂网喷播混生植草、4、爬壁藤护坡。绿化方案灌草配比表点播灌木种籽:40%狗牙根+20%高羊茅+40%白三叶点播灌木种籽:10%紫穗槐+15%银合欢+35%黄栌+15%火棘+25%盐肤木点播乔木种籽:40%木荷+35%马尾松+15%青冈栎+10%麻栎二、编制依据1、本工程的招标文件;2、本工程的工程设计图纸及所附工程量清单;3、国家现行施工规范、质量检验标准及操作规程;4、本单位曾经施工过的同类工程所积累的施工经验及本单位所固有的综合管理水平。三、施工工艺和方案3.1 三维土工网垫植草三维土工网垫植草施工方案适用于本标段坡比不陡于 1:0.75,每级坡高低于 8m(土质路堑边坡)或 10m(软质岩石路堑边坡)的路段及多级路堤的第一级边坡防护,当坡高小于 3m 时不挂网只喷草籽或栽灌木。三维土工网垫植草施工方案主要是利用三维土工网结合植被共同完成坡面绿化和水土保持的功能。1、施工工艺流程2、坡面清理清理、平整坡面,清除直径大于 2cm 的浮石、树根等杂物,以利于基材与岩石坡面的结合。如果坡面上的土太密实,应该在坡面 5~7.5cm 范围内采取松土措施,作为播种层;如果坡面岩石面积很大,应该在坡面上铺设厚 5〜7.5cm的细表土,轻轻压实,为草提供基本的生长环境;对于岩石节理发育,走向不一,清理坡面难度较大,应采取浆砌片石...
