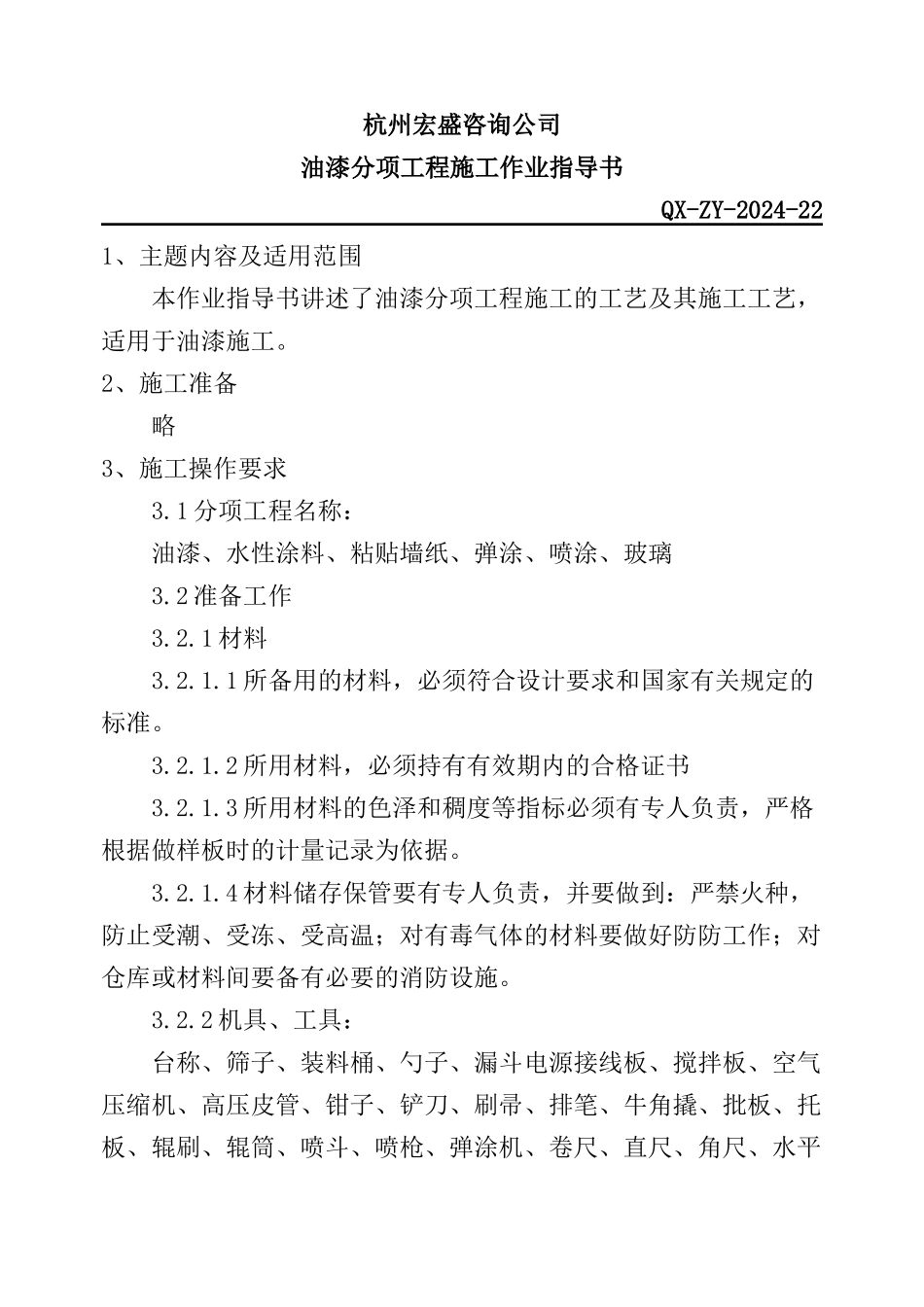

杭州宏盛咨询公司油漆分项工程施工作业指导书QX-ZY-2024-221、主题内容及适用范围本作业指导书讲述了油漆分项工程施工的工艺及其施工工艺,适用于油漆施工
2、施工准备略3、施工操作要求3
1 分项工程名称:油漆、水性涂料、粘贴墙纸、弹涂、喷涂、玻璃3
2 准备工作3
1 所备用的材料,必须符合设计要求和国家有关规定的标准
2 所用材料,必须持有有效期内的合格证书3
3 所用材料的色泽和稠度等指标必须有专人负责,严格根据做样板时的计量记录为依据
4 材料储存保管要有专人负责,并要做到:严禁火种,防止受潮、受冻、受高温;对有毒气体的材料要做好防防工作;对仓库或材料间要备有必要的消防设施

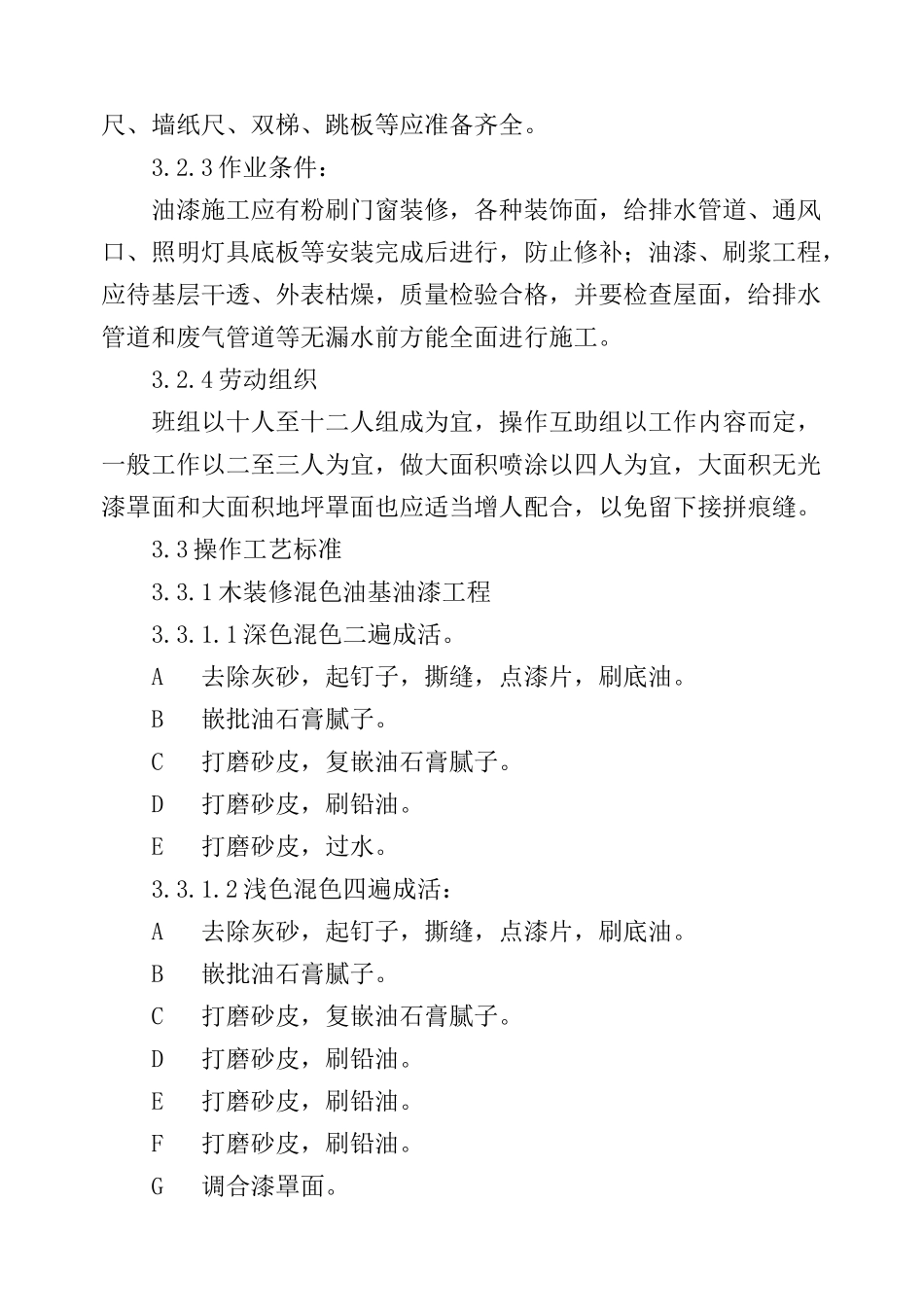

2 机具、工具:台称、筛子、装料桶、勺子、漏斗电源接线板、搅拌板、空气压缩机、高压皮管、钳子、铲刀、刷帚、排笔、牛角撬、批板、托板、辊刷、辊筒、喷斗、喷枪、弹涂机、卷尺、直尺、角尺、水平尺、墙纸尺、双梯、跳板等应准备齐全
3 作业条件:油漆施工应有粉刷门窗装修,各种装饰面,给排水管道、通风口、照明灯具底板等安装完成后进行,防止修补;油漆、刷浆工程,应待基层干透、外表枯燥,质量检验合格,并要检查屋面,给排水管道和废气管道等无漏水前方能全面进行施工
4 劳动组织班组以十人至十二人组成为宜,操作互助组以工作内容而定,一般工作以二至三人为宜,做大面积喷涂以四人为宜,大面积无光漆罩面和大面积地坪罩面也应适当增人配合,以免留下接拼痕缝
3 操作工艺标准3
1 木装修混色油基油漆工程3
1 深色混色二遍成活
A 去除灰砂,起钉子,撕缝,点漆片,刷底油
B 嵌批油石膏腻子
C 打磨砂皮,复嵌油石膏腻子
D 打磨砂皮,刷铅油
E 打磨砂皮,过水

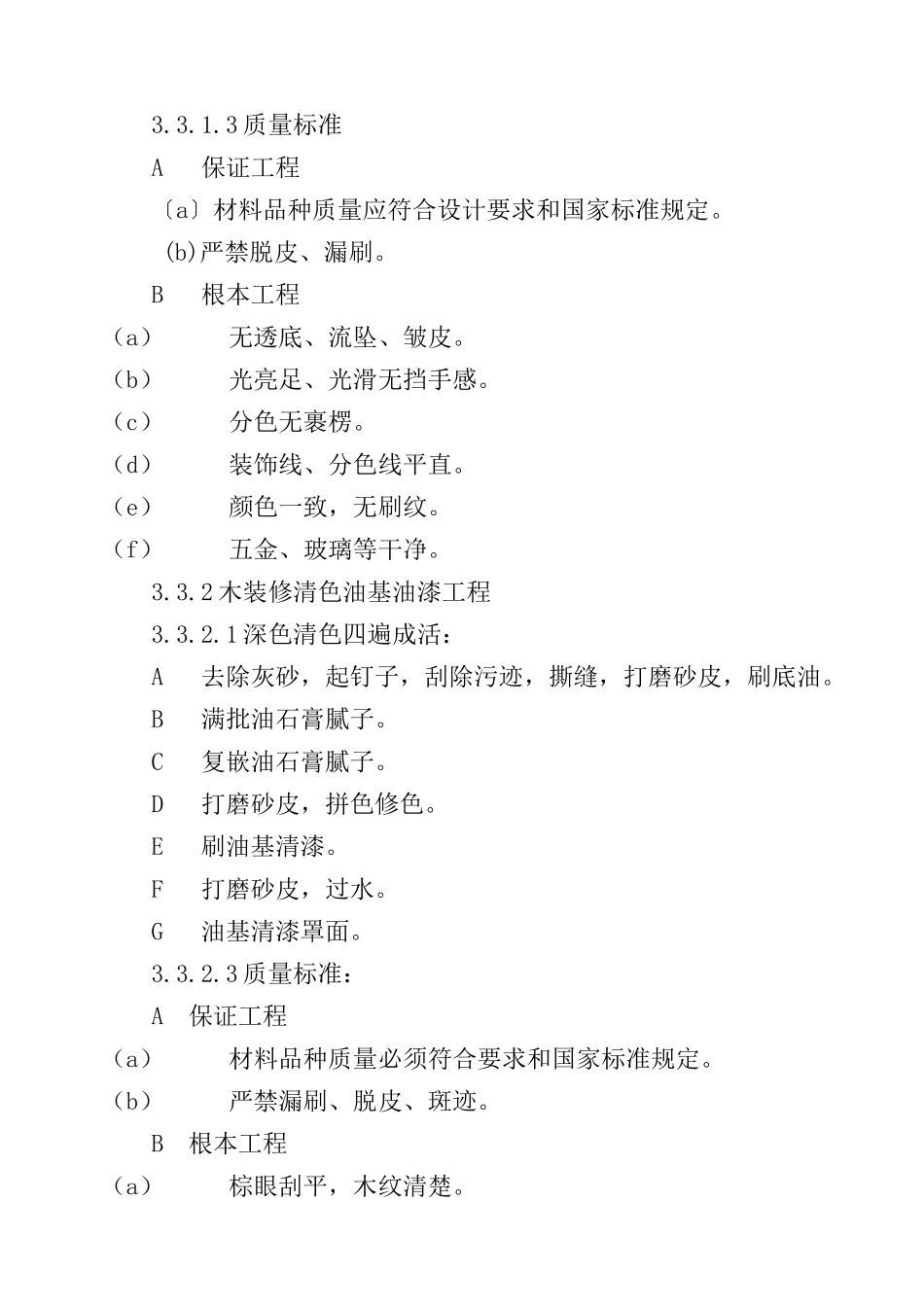

2 浅色混色四遍成活:A 去除灰砂,起钉子,撕缝,点漆片
