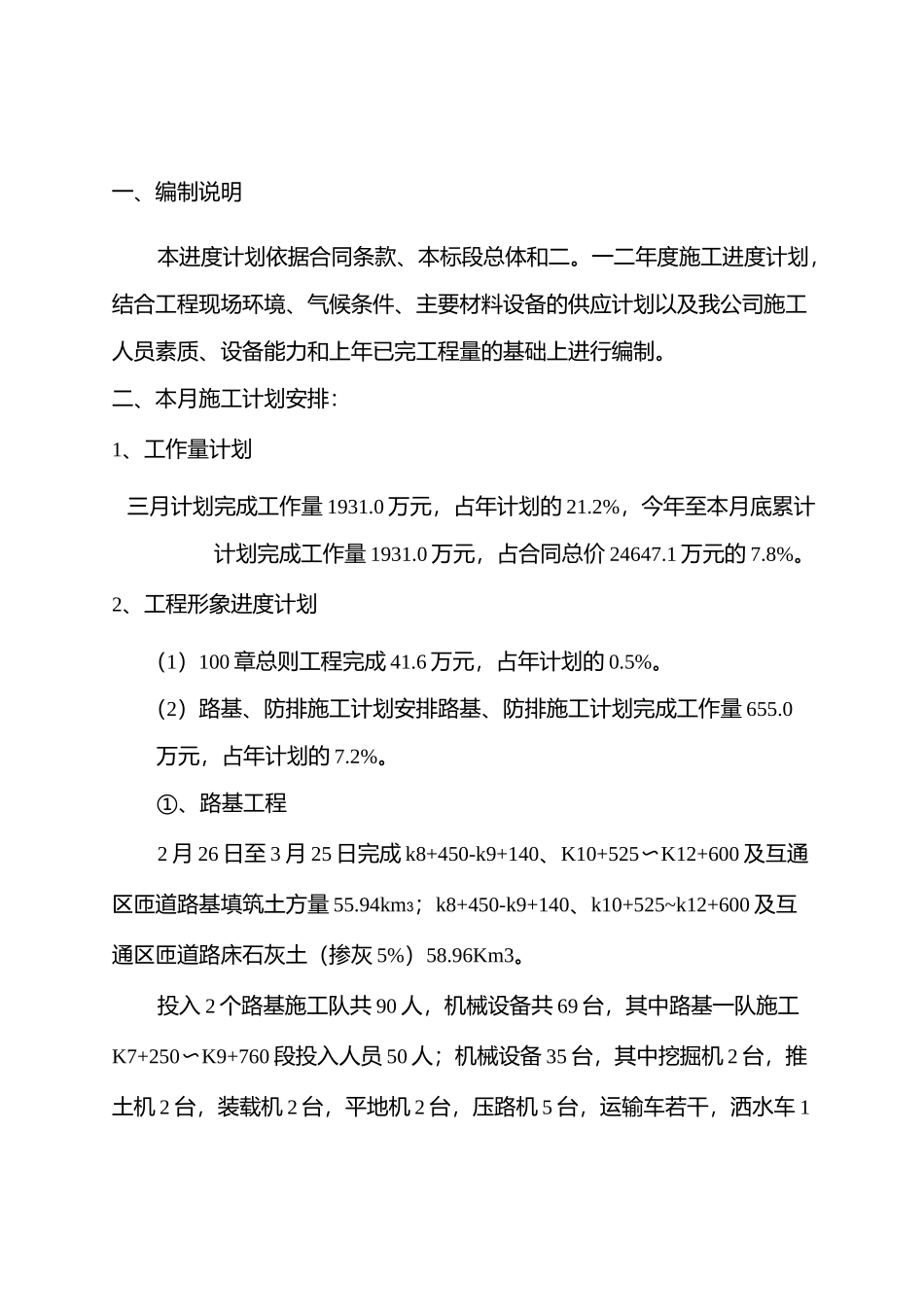

一、编制说明本进度计划依据合同条款、本标段总体和二
一二年度施工进度计划,结合工程现场环境、气候条件、主要材料设备的供应计划以及我公司施工人员素质、设备能力和上年已完工程量的基础上进行编制
二、本月施工计划安排:1、工作量计划三月计划完成工作量 1931
0 万元,占年计划的 21
2%,今年至本月底累计计划完成工作量 1931
0 万元,占合同总价 24647
1 万元的 7
2、工程形象进度计划(1)100 章总则工程完成 41
6 万元,占年计划的 0
(2)路基、防排施工计划安排路基、防排施工计划完成工作量 655
0万元,占年计划的 7
①、路基工程2 月 26 日至 3 月 25 日完成 k8+450-k9+140、K10+525〜K12+600 及互通区匝道路基填筑土方量 55
94km3;k8+450-k9+140、k10+525~k12+600 及互通区匝道路床石灰土(掺灰 5%)58
投入 2 个路基施工队共 90 人,机械设备共 69 台,其中路基一队施工K7+250〜K9+760 段投入人员 50 人;机械设备 35 台,其中挖掘机 2 台,推土机 2 台,装载机 2 台,平地机 2 台,压路机 5 台,运输车若干,洒水车 1台

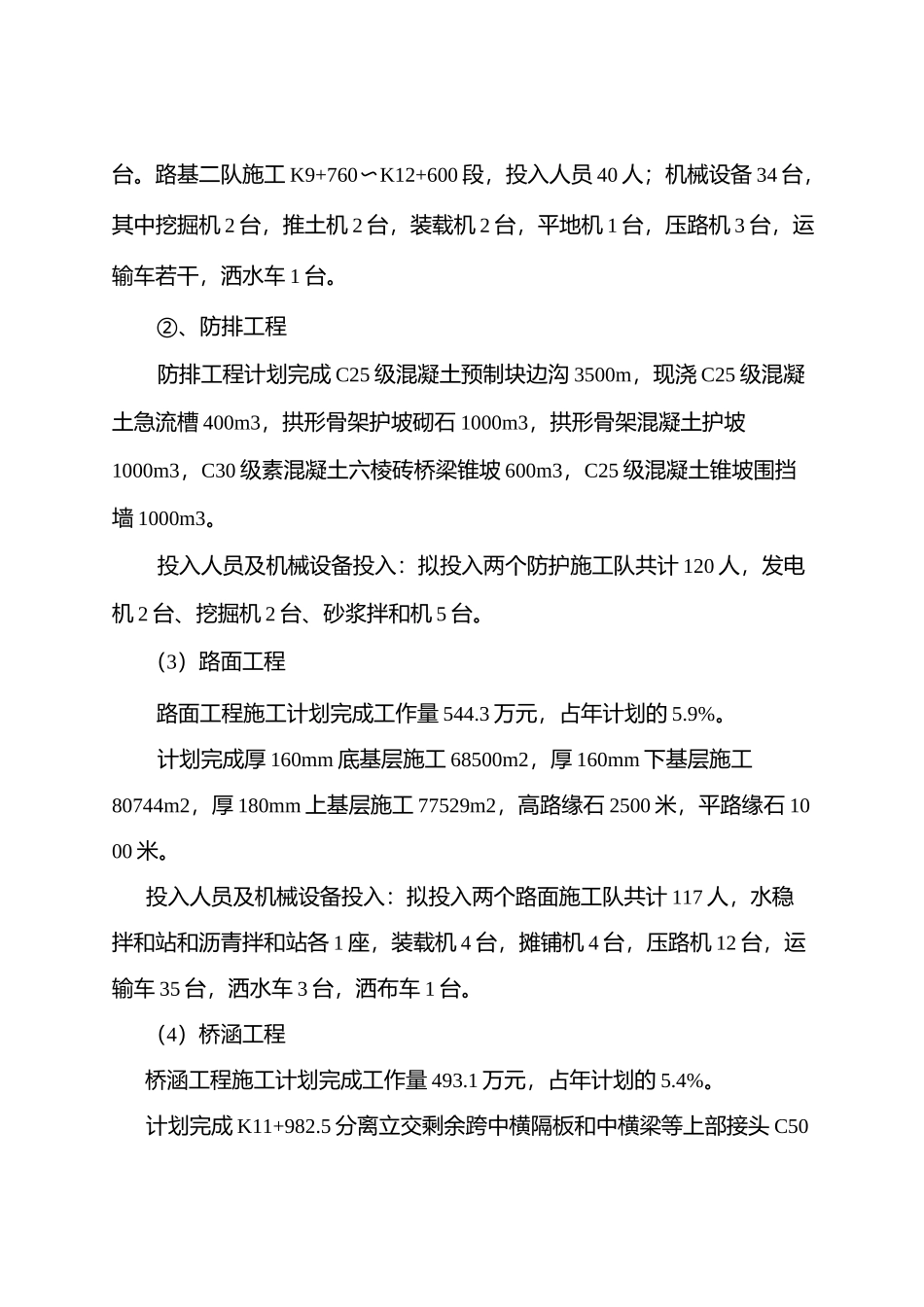

路基二队施工 K9+760〜K12+600 段,投入人员 40 人;机械设备 34 台,其中挖掘机 2 台,推土机 2 台,装载机 2 台,平地机 1 台,压路机 3 台,运输车若干,洒水车 1 台
②、防排工程防排工程计划完成 C25 级混凝土预制块边沟 3500m,现浇 C25 级混凝土急流槽 400m3,拱形骨架护坡砌石 1000m3,拱形骨架混凝土护坡1000m3,C30 级素混凝土六棱砖桥梁锥坡 600m3,C25 级混凝土锥坡围挡墙 1000m3
投入人员及机械设备投入:拟投入两个防
