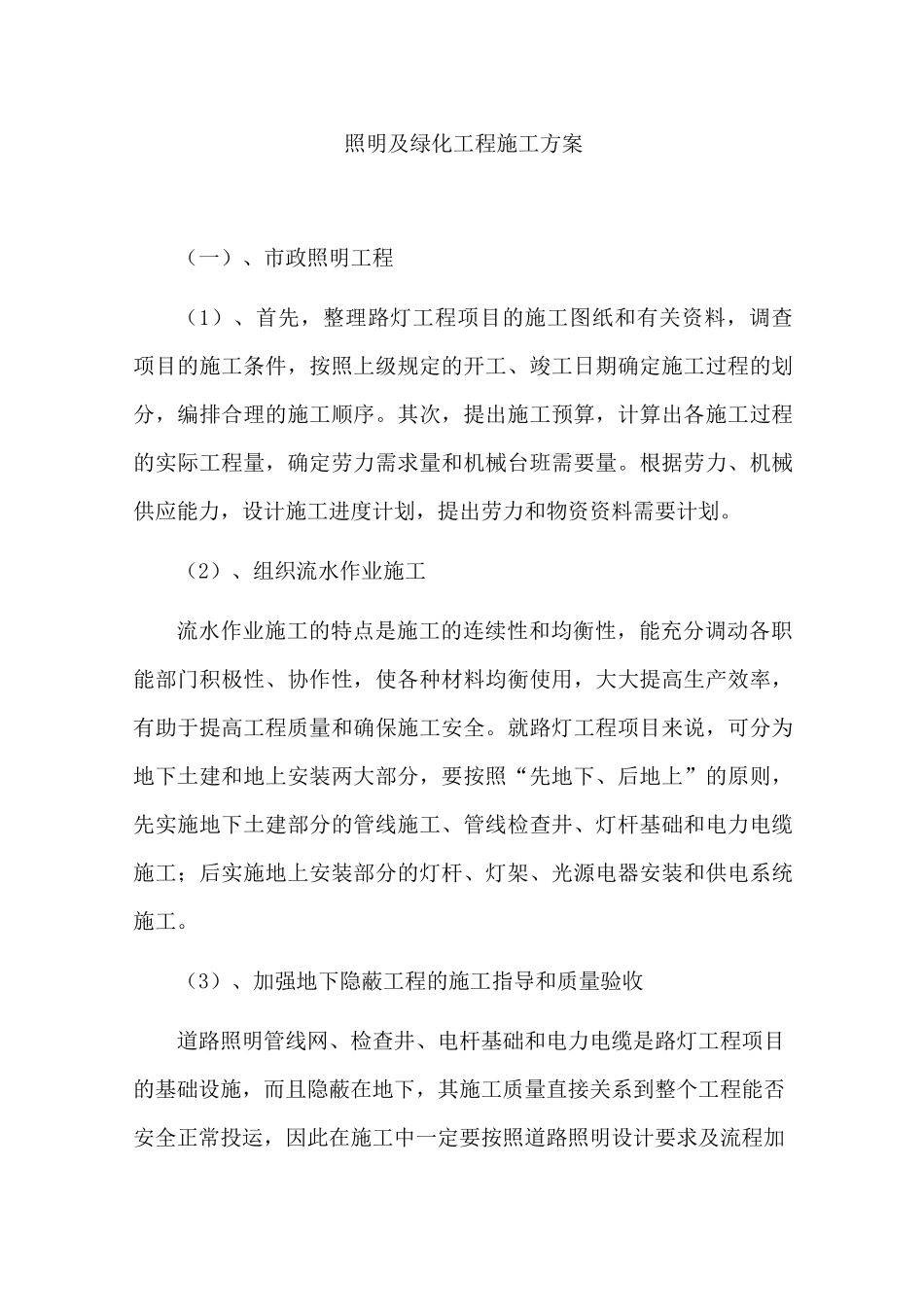

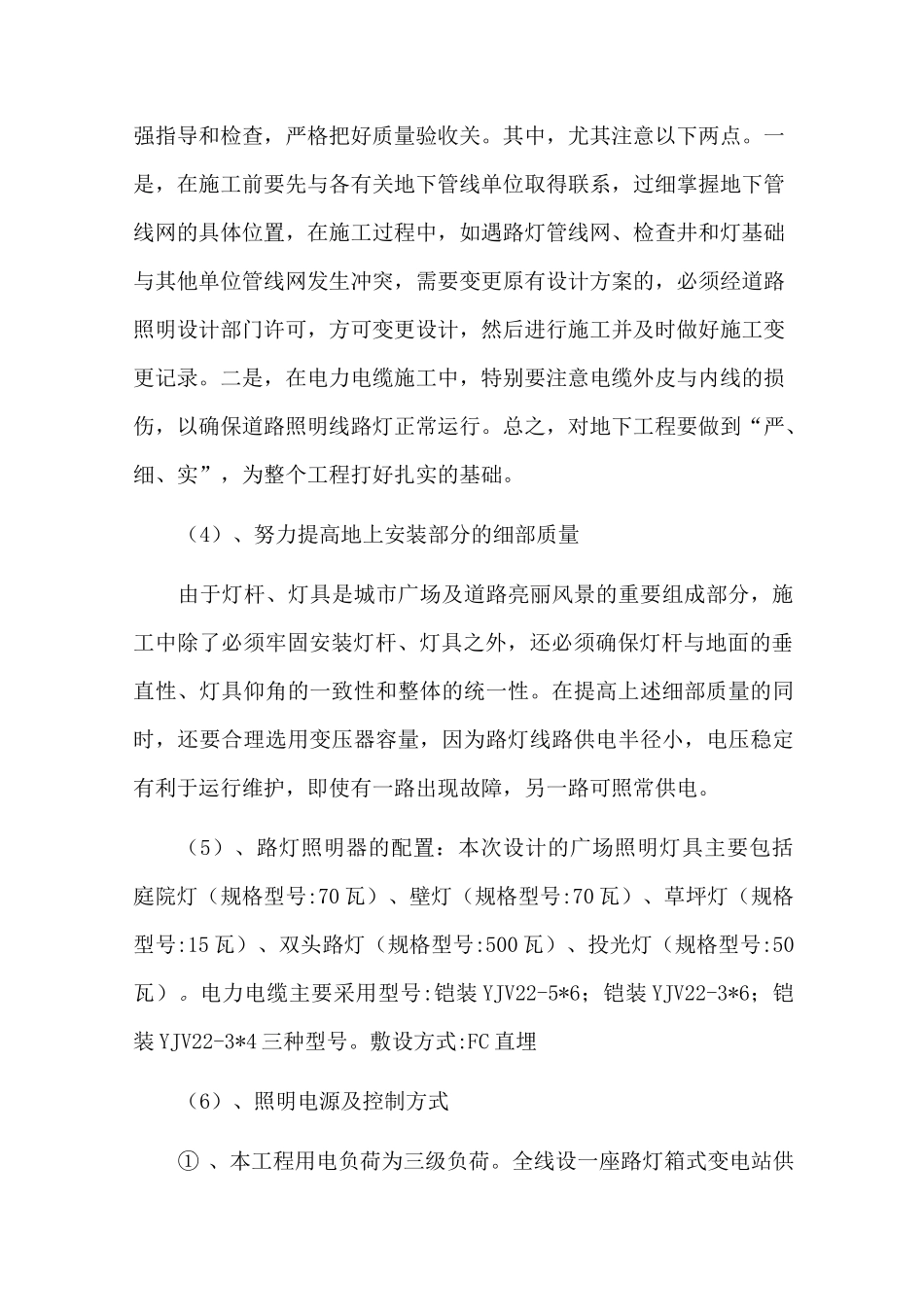

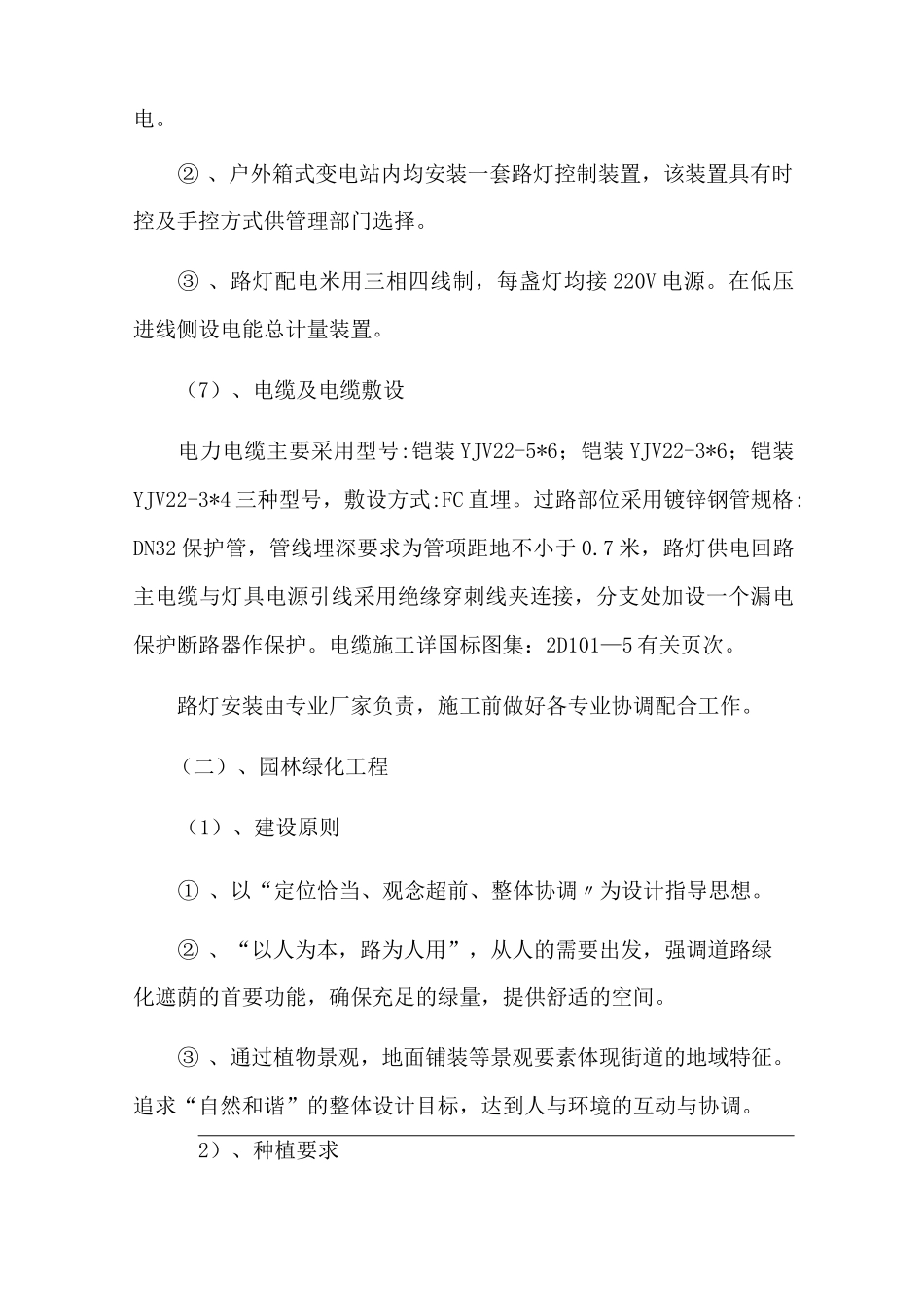

照明及绿化工程施工方案(一)、市政照明工程(1)、首先,整理路灯工程项目的施工图纸和有关资料,调查项目的施工条件,按照上级规定的开工、竣工日期确定施工过程的划分,编排合理的施工顺序
其次,提出施工预算,计算出各施工过程的实际工程量,确定劳力需求量和机械台班需要量
根据劳力、机械供应能力,设计施工进度计划,提出劳力和物资资料需要计划
(2)、组织流水作业施工流水作业施工的特点是施工的连续性和均衡性,能充分调动各职能部门积极性、协作性,使各种材料均衡使用,大大提高生产效率,有助于提高工程质量和确保施工安全
就路灯工程项目来说,可分为地下土建和地上安装两大部分,要按照“先地下、后地上”的原则,先实施地下土建部分的管线施工、管线检查井、灯杆基础和电力电缆施工;后实施地上安装部分的灯杆、灯架、光源电器安装和供电系统施工
(3)、加强地下隐蔽工程的施工指导和质量验收道路照明管线网、检查井、电杆基础和电力电缆是路灯工程项目的基础设施,而且隐蔽在地下,其施工质量直接关系到整个工程能否安全正常投运,因此在施工中一定要按照道路照明设计要求及流程加强指导和检查,严格把好质量验收关
其中,尤其注意以下两点
一是,在施工前要先与各有关地下管线单位取得联系,过细掌握地下管线网的具体位置,在施工过程中,如遇路灯管线网、检查井和灯基础与其他单位管线网发生冲突,需要变更原有设计方案的,必须经道路照明设计部门许可,方可变更设计,然后进行施工并及时做好施工变更记录
二是,在电力电缆施工中,特别要注意电缆外皮与内线的损伤,以确保道路照明线路灯正常运行
总之,对地下工程要做到“严、细、实”,为整个工程打好扎实的基础
(4)、努力提高地上安装部分的细部质量由于灯杆、灯具是城市广场及道路亮丽风景的重要组成部分,施工中除了必须牢固安装灯杆、灯具之外,还必须确保灯杆与地面的垂直性、灯具仰角的一致性和整体的统一性
