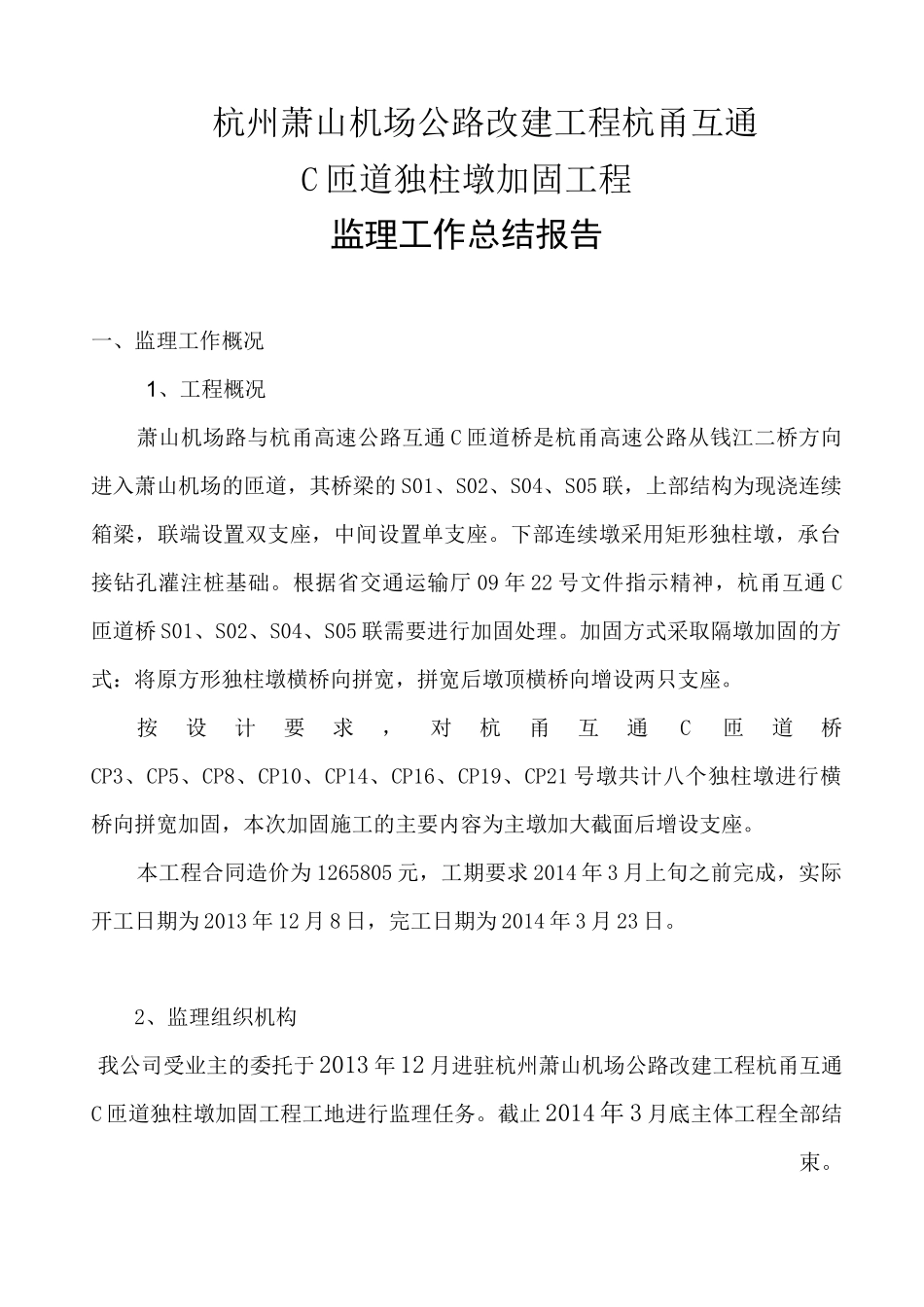

杭州萧山机场公路改建工程杭甬互通C 匝道独柱墩加固工程监理工作总结杭州萧山交通工程咨询有限公司二 0 一四年九月二十日杭州萧山机场公路改建工程杭甬互通C 匝道独柱墩加固工程监理工作总结报告一、监理工作概况1、工程概况萧山机场路与杭甬高速公路互通 C 匝道桥是杭甬高速公路从钱江二桥方向进入萧山机场的匝道,其桥梁的 S01、S02、S04、S05 联,上部结构为现浇连续箱梁,联端设置双支座,中间设置单支座
下部连续墩采用矩形独柱墩,承台接钻孔灌注桩基础
根据省交通运输厅 09 年 22 号文件指示精神,杭甬互通 C匝道桥 S01、S02、S04、S05 联需要进行加固处理
加固方式采取隔墩加固的方式:将原方形独柱墩横桥向拼宽,拼宽后墩顶横桥向增设两只支座
按设计要求,对杭甬互通C匝道桥CP3、CP5、CP8、CP10、CP14、CP16、CP19、CP21 号墩共计八个独柱墩进行横桥向拼宽加固,本次加固施工的主要内容为主墩加大截面后增设支座
本工程合同造价为 1265805 元,工期要求 2014 年 3 月上旬之前完成,实际开工日期为 2013 年 12 月 8 日,完工日期为 2014 年 3 月 23 日
2、监理组织机构我公司受业主的委托于 2013 年 12 月进驻杭州萧山机场公路改建工程杭甬互通C 匝道独柱墩加固工程工地进行监理任务
截止 2014 年 3 月底主体工程全部结束

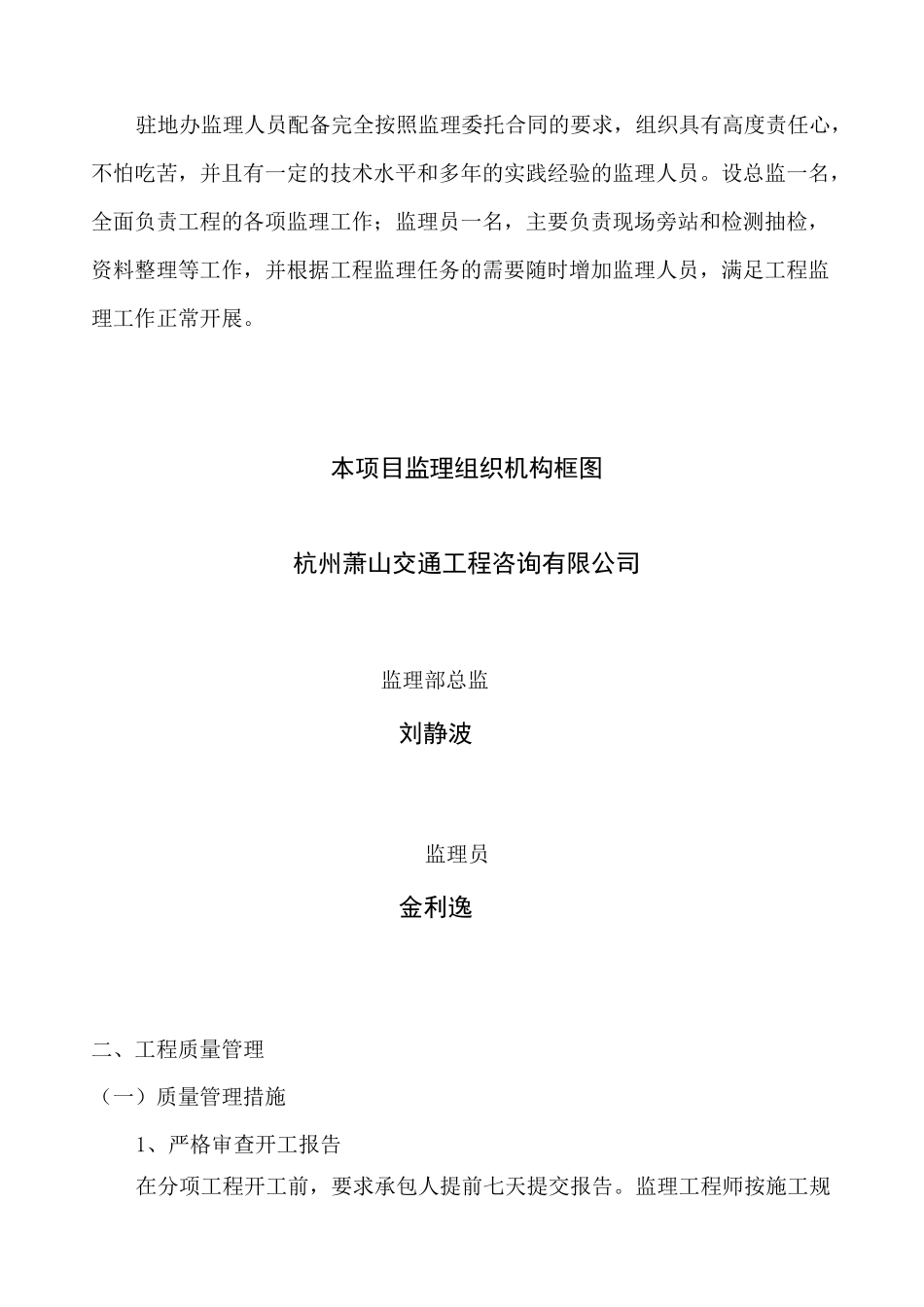

驻地办监理人员配备完全按照监理委托合同的要求,组织具有高度责任心,不怕吃苦,并且有一定的技术水平和多年的实践经验的监理人员
设总监一名,全面负责工程的各项监理工作;监理员一名,主要负责现场旁站和检测抽检,资料整理等工作,并根据工程监理任务的需要随时增加监理人员,满足工程监理工作正常开展
本项目监理组织机构框图杭州萧山交通工程咨询有限公司监理部总监刘静波监理员金利逸二、工程质量管理(一)质量管
