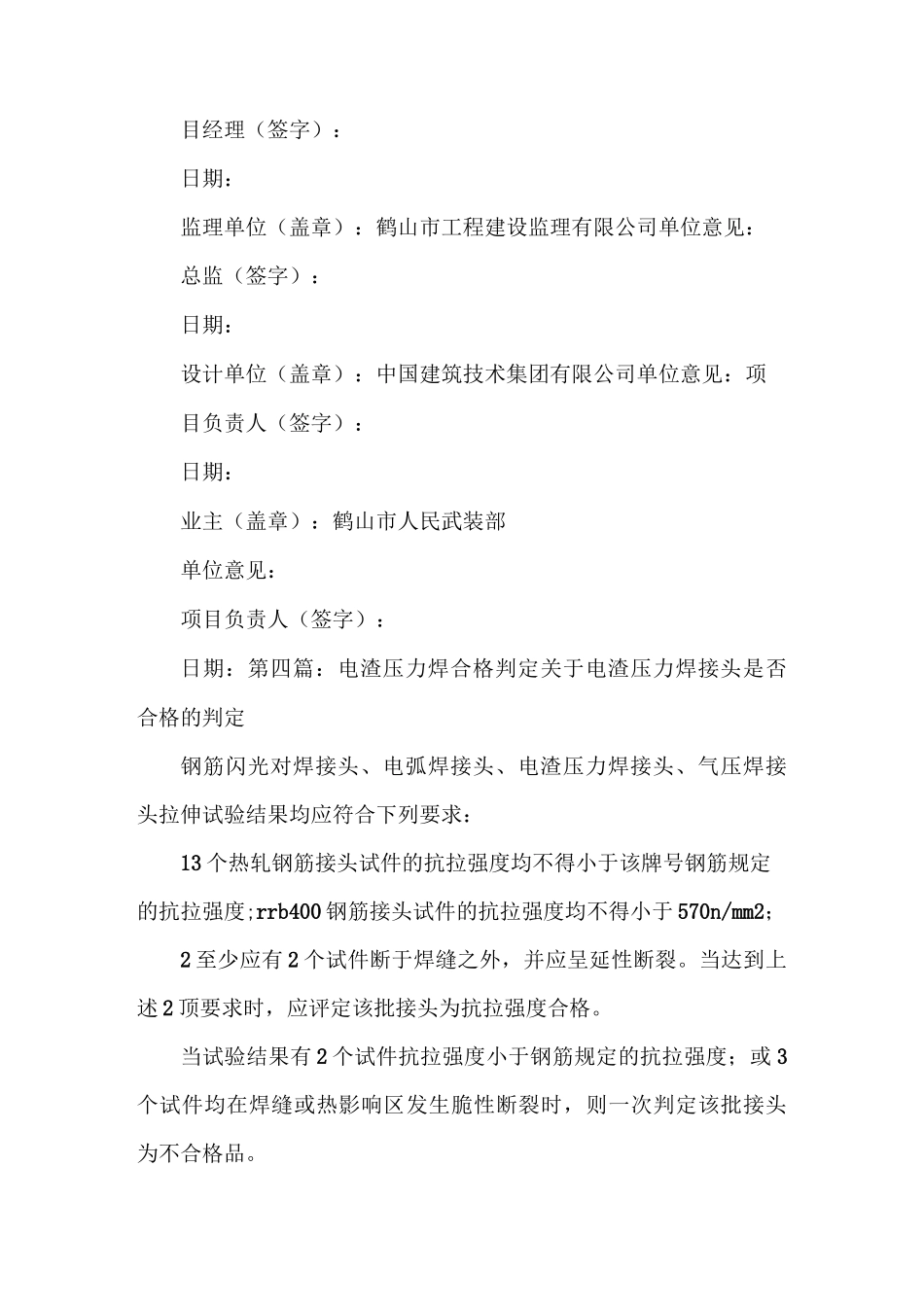

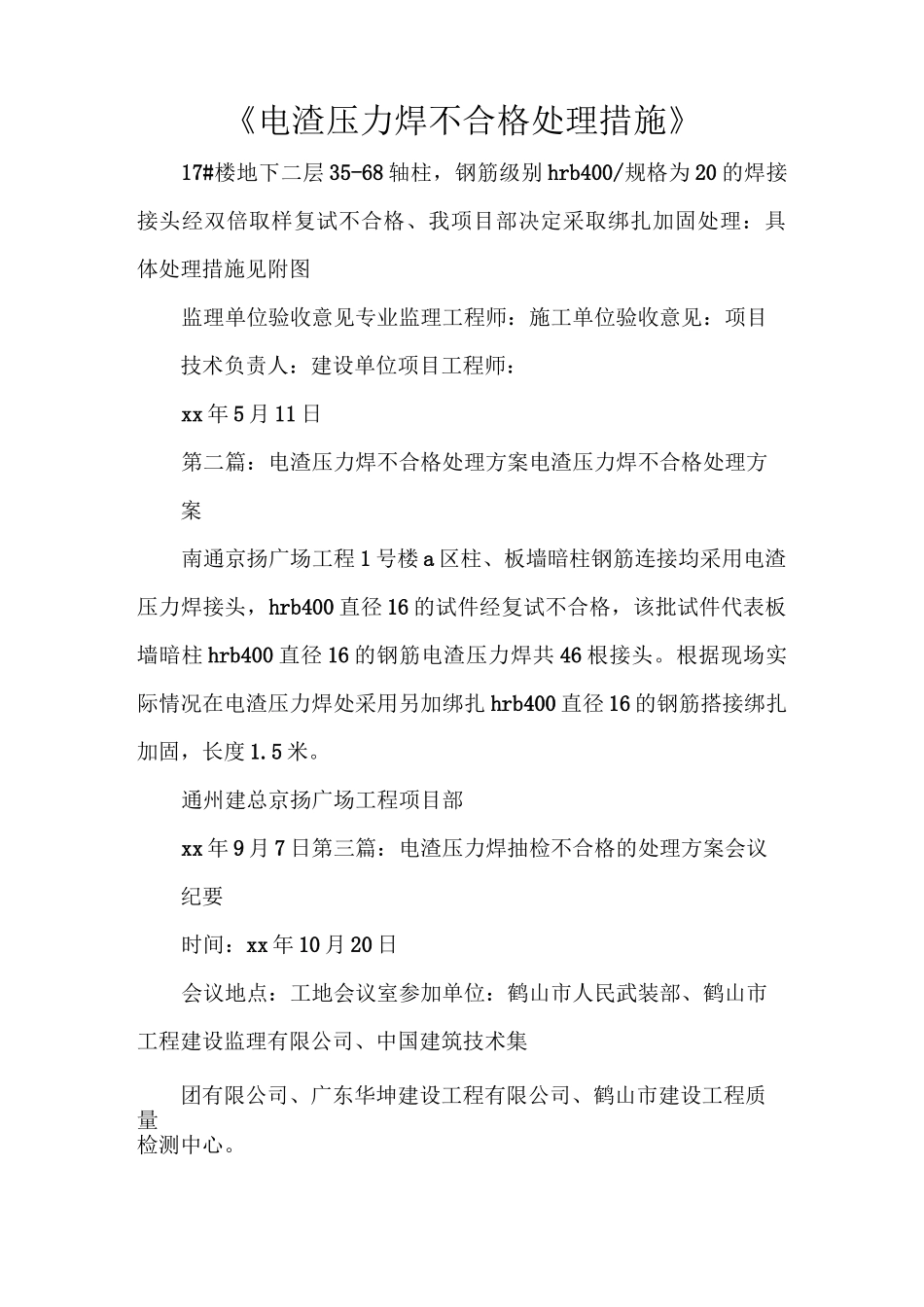

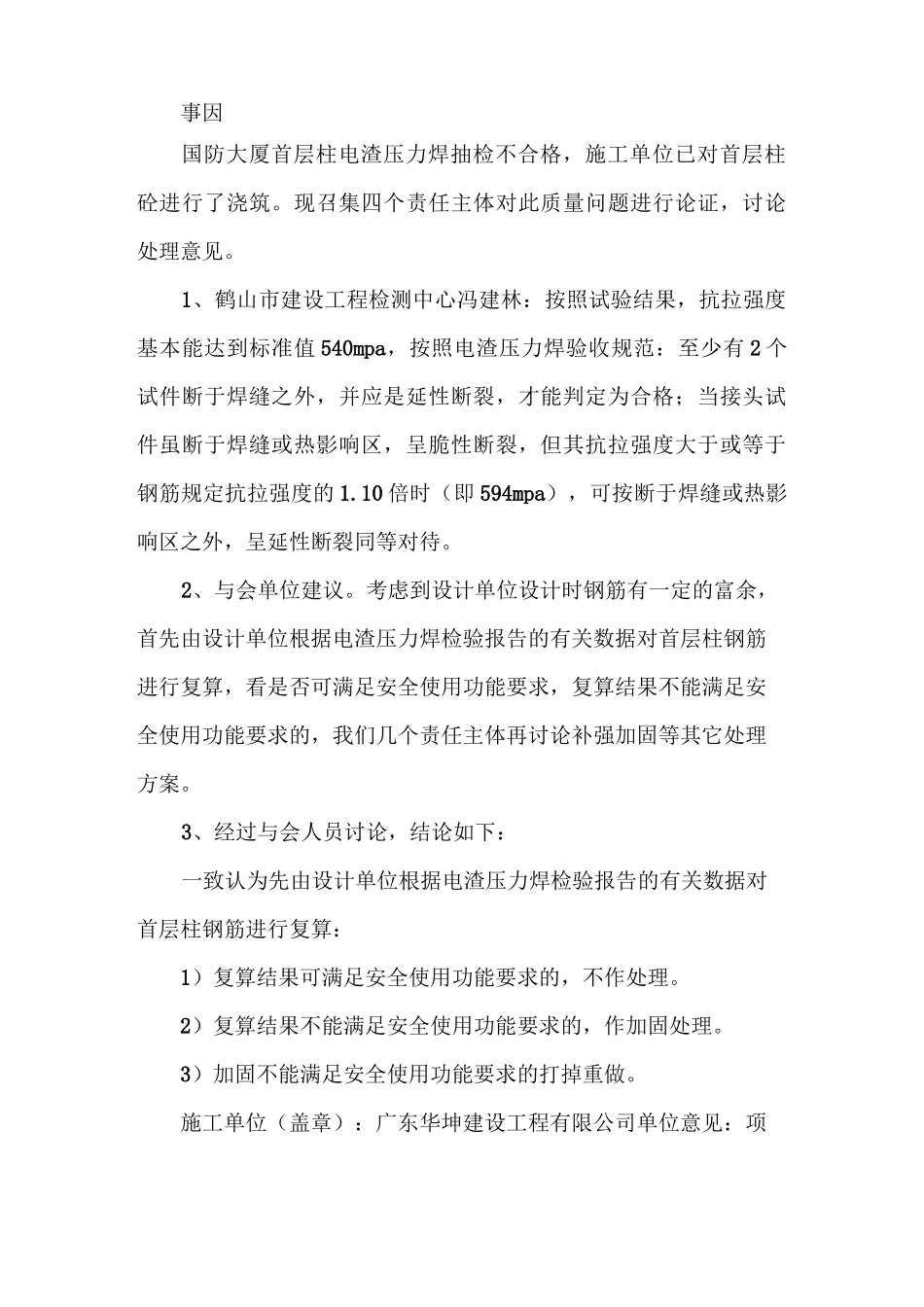

《电渣压力焊不合格处理措施》17#楼地下二层 35-68 轴柱,钢筋级别 hrb400/规格为 20 的焊接接头经双倍取样复试不合格、我项目部决定采取绑扎加固处理:具体处理措施见附图监理单位验收意见专业监理工程师:施工单位验收意见:项目技术负责人:建设单位项目工程师:xx 年 5 月 11 日第二篇:电渣压力焊不合格处理方案电渣压力焊不合格处理方案南通京扬广场工程 1 号楼 a 区柱、板墙暗柱钢筋连接均采用电渣压力焊接头,hrb400 直径 16 的试件经复试不合格,该批试件代表板墙暗柱 hrb400 直径 16 的钢筋电渣压力焊共 46 根接头。根据现场实际情况在电渣压力焊处采用另加绑扎 hrb400 直径 16 的钢筋搭接绑扎加固,长度 1.5 米。通州建总京扬广场工程项目部xx 年 9 月 7 日第三篇:电渣压力焊抽检不合格的处理方案会议纪要时间:xx 年 10 月 20 日会议地点:工地会议室参加单位:鹤山市人民武装部、鹤山市工程建设监理有限公司、中国建筑技术集团有限公司、广东华坤建设工程有限公司、鹤山市建设工程质量检测中心。事因国防大厦首层柱电渣压力焊抽检不合格,施工单位已对首层柱砼进行了浇筑。现召集四个责任主体对此质量问题进行论证,讨论处理意见。1、鹤山市建设工程检测中心冯建林:按照试验结果,抗拉强度基本能达到标准值 540mpa,按照电渣压力焊验收规范:至少有 2 个试件断于焊缝之外,并应是延性断裂,才能判定为合格;当接头试件虽断于焊缝或热影响区,呈脆性断裂,但其抗拉强度大于或等于钢筋规定抗拉强度的 1.10 倍时(即 594mpa),可按断于焊缝或热影响区之外,呈延性断裂同等对待。2、与会单位建议。考虑到设计单位设计时钢筋有一定的富余,首先由设计单位根据电渣压力焊检验报告的有关数据对首层柱钢筋进行复算,看是否可满足安全使用功能要求,复算结果不能满足安全使用功能要求的,我们几个责任主体再讨论补强加固等其它处理方案。3、经过与会人员讨论,结论如下:一致认为先由设计单位根据电渣压力焊检验报告的有关数据对首层柱钢筋进行复算:1)复算结果可满足安全使用功能要求的,不作处理。2)复算结果不能满足安全使用功能要求的,作加固处理。3)加固不能满足安全使用功能要求的打掉重做。施工单位(盖章):广东华坤建设工程有限公司单位意见:项目经理(签字):日期:监理单位(盖章):鹤山市工程建设监理有限公司单位意见:总监(签字):日期:设计单位(盖章):中国建筑...
