电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

生活垃圾分类无害化处理项目情况调研报告

生活垃圾分类无害化处理项目情况调研报告_第1页
1/1

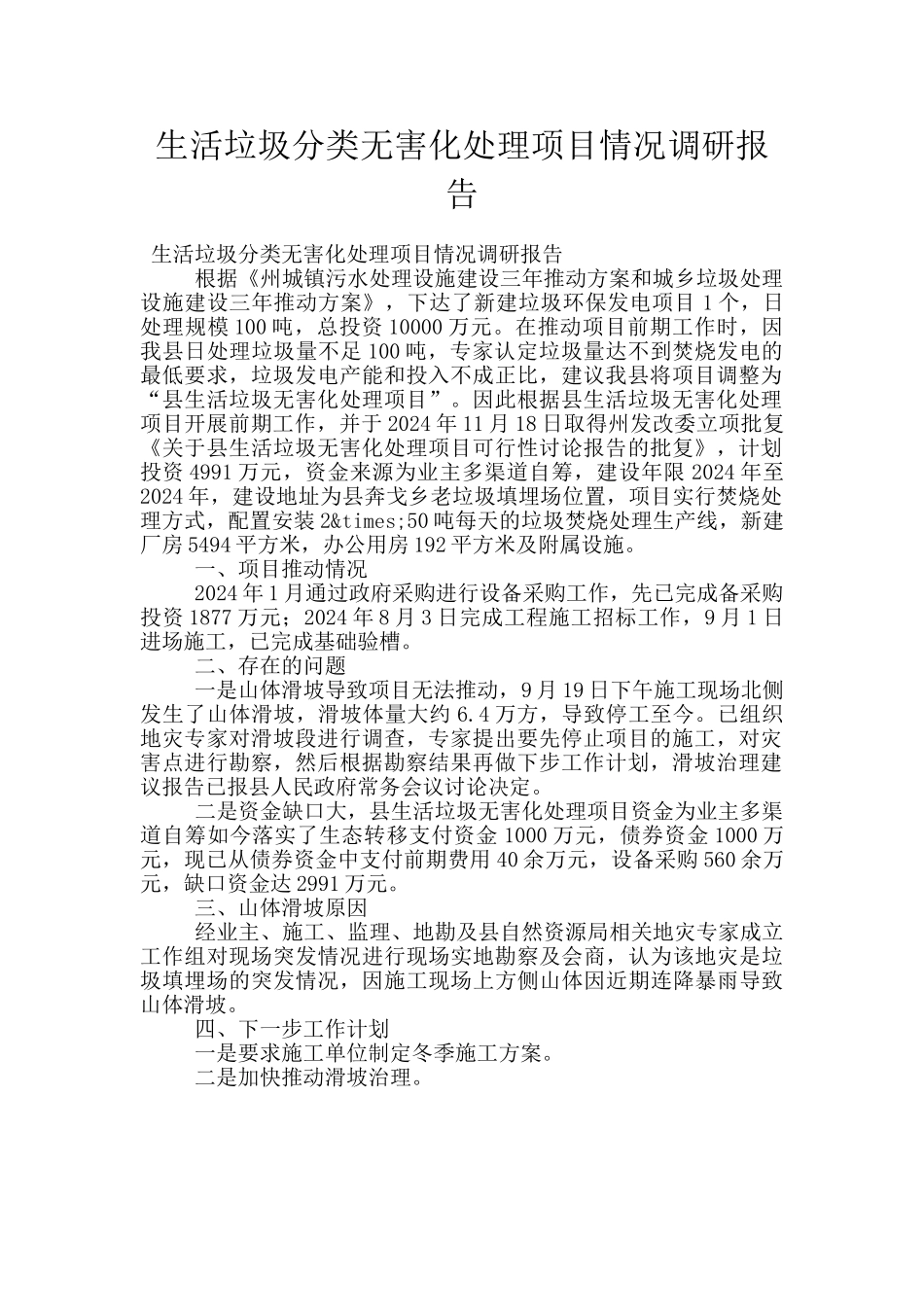

生活垃圾分类无害化处理项目情况调研报告 生活垃圾分类无害化处理项目情况调研报告 根据《州城镇污水处理设施建设三年推动方案和城乡垃圾处理设施建设三年推动方案》,下达了新建垃圾环保发电项目 1 个,日处理规模 100 吨,总投资 10000 万元。在推动项目前期工作时,因我县日处理垃圾量不足 100 吨,专家认定垃圾量达不到焚烧发电的最低要求,垃圾发电产能和投入不成正比,建议我县将项目调整为“县生活垃圾无害化处理项目”。因此根据县生活垃圾无害化处理项目开展前期工作,并于 2024 年 11 月 18 日取得州发改委立项批复《关于县生活垃圾无害化处理项目可行性讨论报告的批复》,计划投资 4991 万元,资金来源为业主多渠道自筹,建设年限 2024 年至2024 年,建设地址为县奔戈乡老垃圾填埋场位置,项目实行焚烧处理方式,配置安装 2×50 吨每天的垃圾焚烧处理生产线,新建厂房 5494 平方米,办公用房 192 平方米及附属设施。 一、项目推动情况 2024 年 1 月通过政府采购进行设备采购工作,先已完成备采购投资 1877 万元;2024 年 8 月 3 日完成工程施工招标工作,9 月 1 日进场施工,已完成基础验槽。 二、存在的问题 一是山体滑坡导致项目无法推动,9 月 19 日下午施工现场北侧发生了山体滑坡,滑坡体量大约 6.4 万方,导致停工至今。已组织地灾专家对滑坡段进行调查,专家提出要先停止项目的施工,对灾害点进行勘察,然后根据勘察结果再做下步工作计划,滑坡治理建议报告已报县人民政府常务会议讨论决定。 二是资金缺口大,县生活垃圾无害化处理项目资金为业主多渠道自筹如今落实了生态转移支付资金 1000 万元,债券资金 1000 万元,现已从债券资金中支付前期费用 40 余万元,设备采购 560 余万元,缺口资金达 2991 万元。 三、山体滑坡原因 经业主、施工、监理、地勘及县自然资源局相关地灾专家成立工作组对现场突发情况进行现场实地勘察及会商,认为该地灾是垃圾填埋场的突发情况,因施工现场上方侧山体因近期连降暴雨导致山体滑坡。 四、下一步工作计划 一是要求施工单位制定冬季施工方案。 二是加快推动滑坡治理。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

生活垃圾分类无害化处理项目情况调研报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
