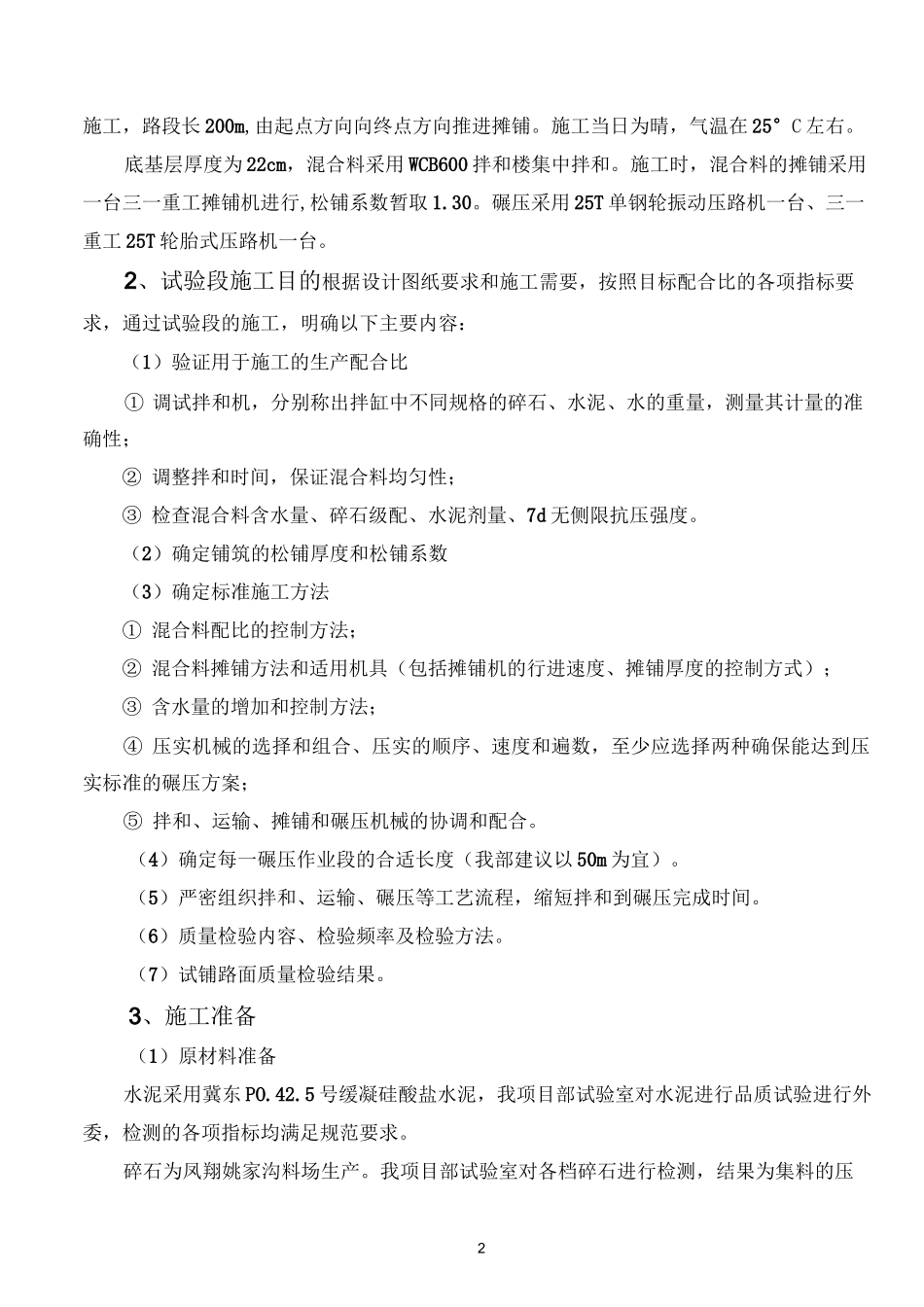

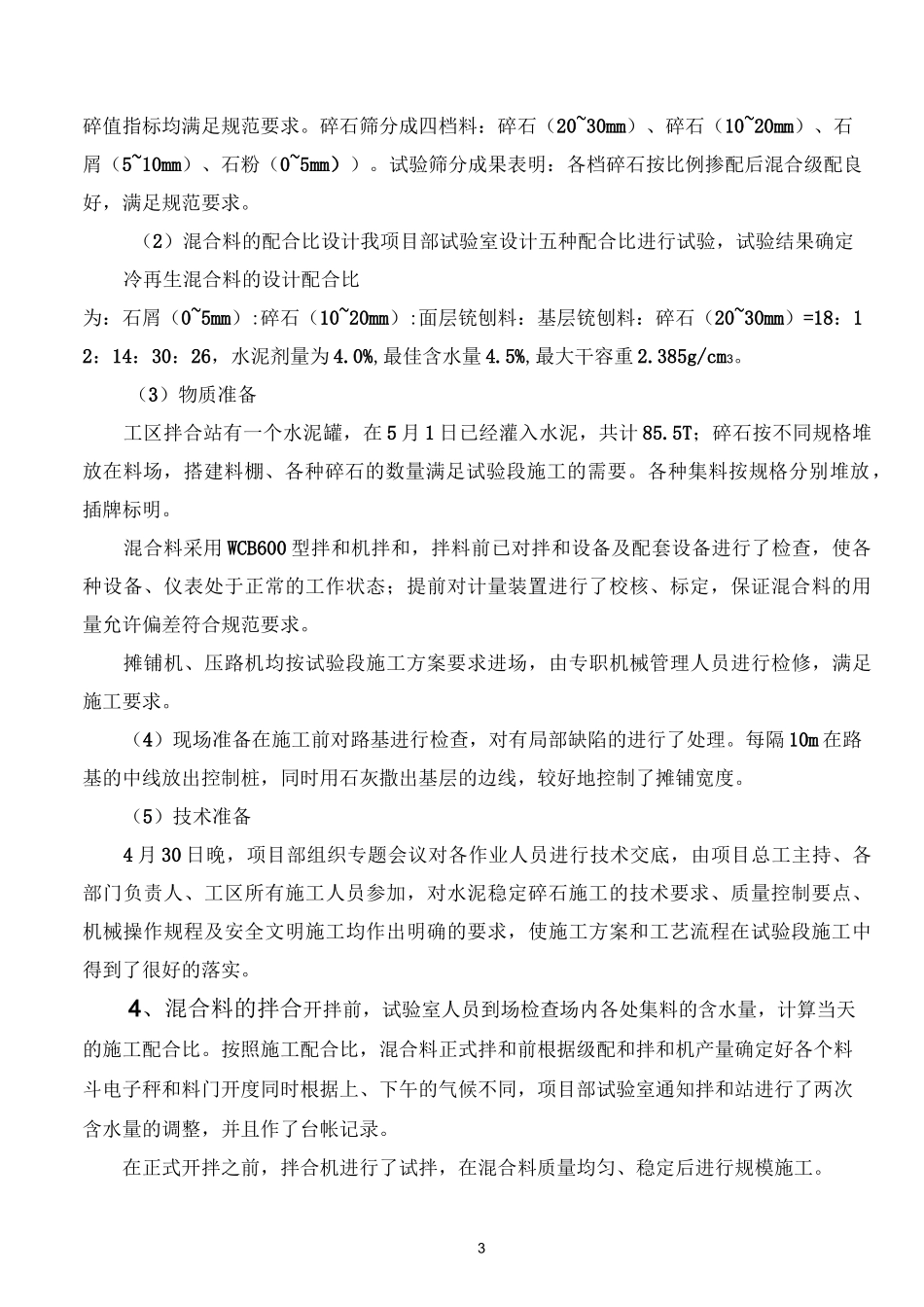

1宝鸡 2020 年干线公路养护大中修 工程 SG 标 S104 线 冷再生水稳碎石底基层试验段总结报告建设单位:宝鸡公路管理局监理单位:宝鸡市秦通公路工程监理有限公司施工单位:宝鸡市路桥工程公司试验路段桩号:K129+178---K129+378报告日期:2020 年 5 月 13 日冷再生水泥稳定碎石底基层试验段施工总结1、施工简况5 月 5 日,我标段在 K129+178~K129+378 右幅进行了冷再生水泥稳定碎石底基层试验段2施工,路段长 200m,由起点方向向终点方向推进摊铺
施工当日为晴,气温在 25°C 左右
底基层厚度为 22cm,混合料采用 WCB600 拌和楼集中拌和
施工时,混合料的摊铺采用一台三一重工摊铺机进行,松铺系数暂取 1
碾压采用 25T 单钢轮振动压路机一台、三一重工 25T 轮胎式压路机一台
2、试验段施工目的根据设计图纸要求和施工需要,按照目标配合比的各项指标要求,通过试验段的施工,明确以下主要内容:(1)验证用于施工的生产配合比① 调试拌和机,分别称出拌缸中不同规格的碎石、水泥、水的重量,测量其计量的准确性;② 调整拌和时间,保证混合料均匀性;③ 检查混合料含水量、碎石级配、水泥剂量、7d 无侧限抗压强度
(2)确定铺筑的松铺厚度和松铺系数(3)确定标准施工方法① 混合料配比的控制方法;② 混合料摊铺方法和适用机具(包括摊铺机的行进速度、摊铺厚度的控制方式);③ 含水量的增加和控制方法;④ 压实机械的选择和组合、压实的顺序、速度和遍数,至少应选择两种确保能达到压实标准的碾压方案;⑤ 拌和、运输、摊铺和碾压机械的协调和配合
(4)确定每一碾压作业段的合适长度(我部建议以 50m 为宜)
(5)严密组织拌和、运输、碾压等工艺流程,缩短拌和到碾压完成时间
(6)质量检验内容、检验频率及检验方法
(7)试铺路面质量检验结果
