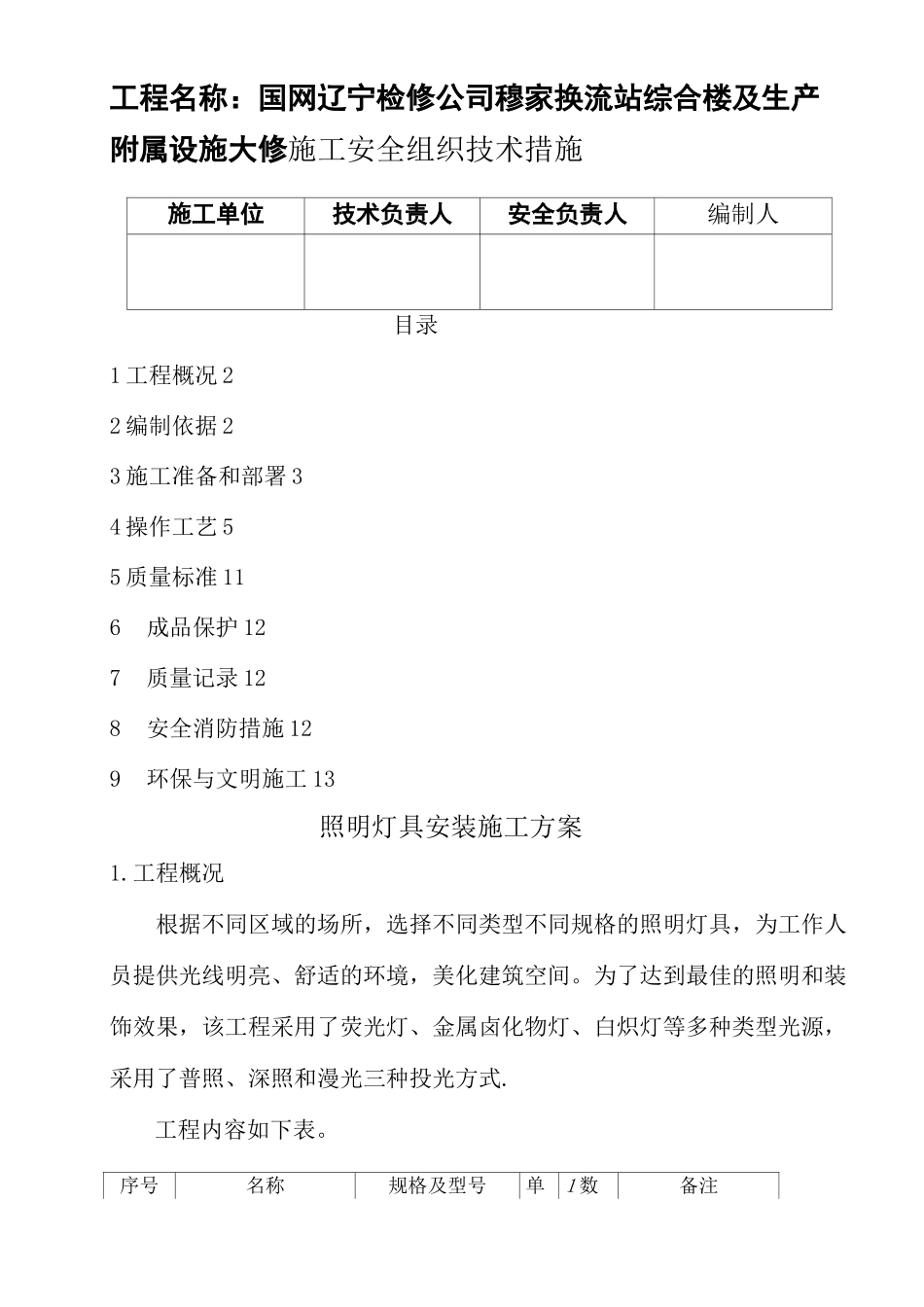

照明灯具安装施工方案SANY 标准化小组#QS8QHH-HHGX8Q8-GNHHJ8-HHMHGN#工程名称:国网辽宁检修公司穆家换流站综合楼及生产附属设施大修施工安全组织技术措施施工单位技术负责人安全负责人编制人目录1 工程概况 22 编制依据 23 施工准备和部署 34 操作工艺 55 质量标准 116成品保护 127质量记录 128安全消防措施 129环保与文明施工 13照明灯具安装施工方案1
工程概况根据不同区域的场所,选择不同类型不同规格的照明灯具,为工作人员提供光线明亮、舒适的环境,美化建筑空间
为了达到最佳的照明和装饰效果,该工程采用了荧光灯、金属卤化物灯、白炽灯等多种类型光源,采用了普照、深照和漫光三种投光方式
工程内容如下表
序号名称规格及型号单位1 数量备注1单管吸顶荧光灯1*36W套 1002双管吸顶荧光灯2*36W套 1003备品库吊灯500W 卤灯套 144墙壁投射灯150W套 155防爆泛光灯150W套86防眩灯200W套 167吊杆式高压碘钨灯套22 编制依据电气装置安装施工及验收规范
《建筑电气通用图籍》(92DQ6)
《建筑电气安装分项工程施工工艺标准》
《常用灯具安装》(96SD469)
3 施工准备和部署施工准备3
1 技术准备(1)电气专业技术人员根据施工图要求以书面的形式向施工人员进行技术交底
全面了解灯具安装的位置及工艺要求,结合施工规范做好预埋预留
(2)电气专业技术人员密切与土建专业人员和水暖通风技术人员配合,解决施工的交叉影响或相互矛盾的问题,及时发现,避免过后返工
(3)设备进场的技术要求,定货前必须通知供货商灯具的规格型号和技术要求,数量须同物资部一起确定,认真审核
2材料要求3
1各型灯具:灯具的型号、规格必须符合设计要求和国家标准的规定
灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落,
