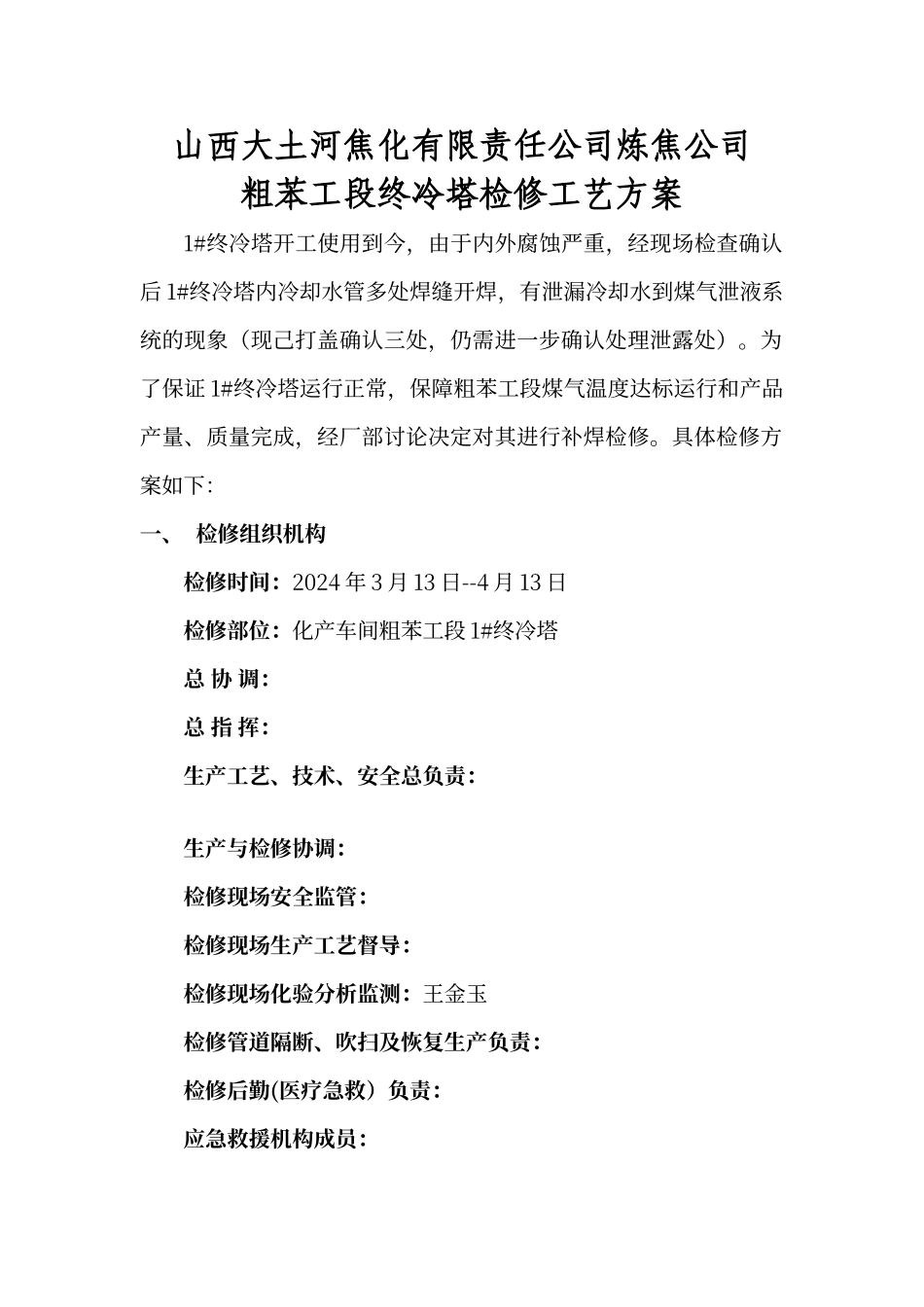

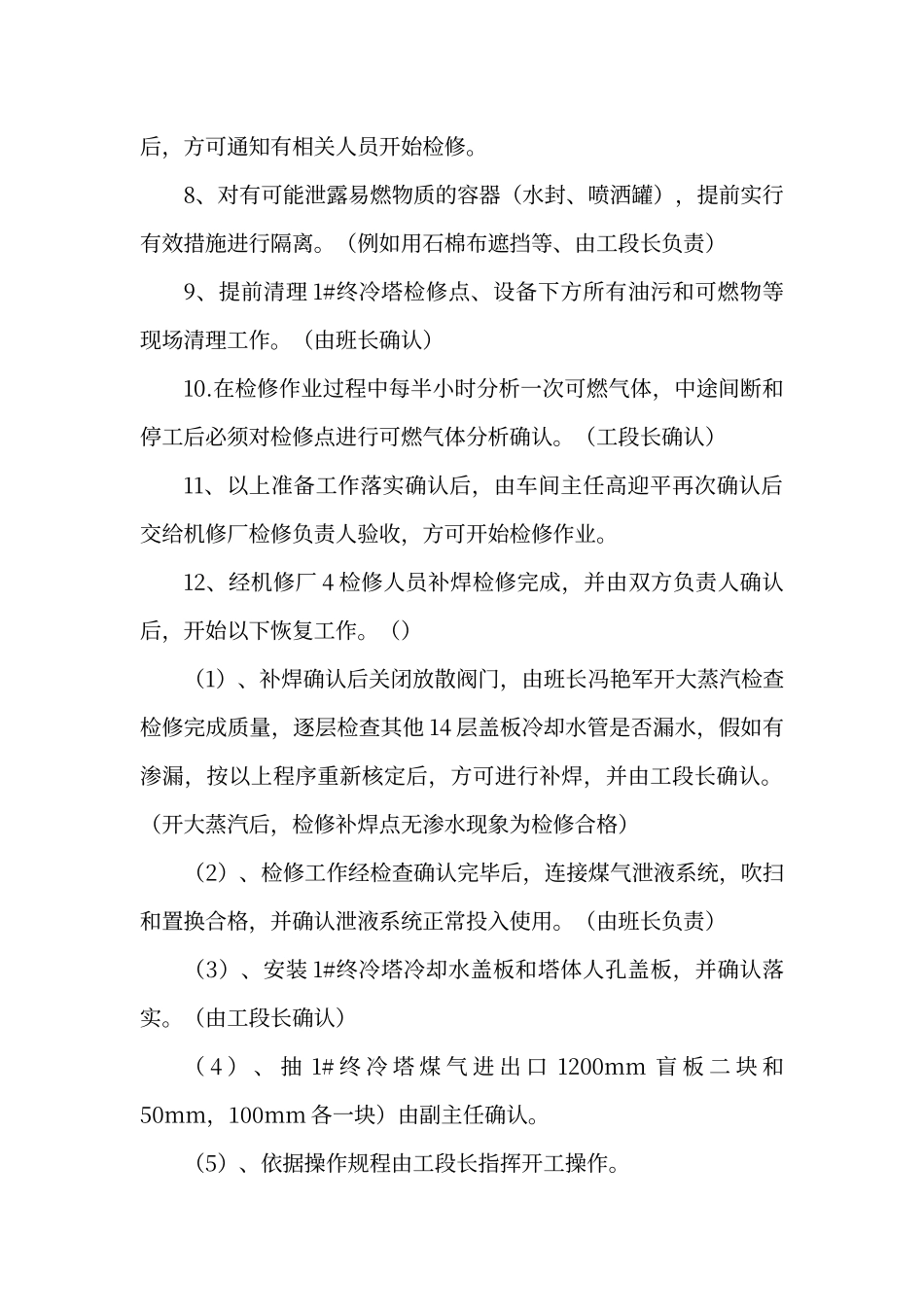

山西大土河焦化有限责任公司炼焦公司粗苯工段终冷塔检修工艺方案1#终冷塔开工使用到今,由于内外腐蚀严重,经现场检查确认后 1#终冷塔内冷却水管多处焊缝开焊,有泄漏冷却水到煤气泄液系统的现象(现己打盖确认三处,仍需进一步确认处理泄露处)
为了保证 1#终冷塔运行正常,保障粗苯工段煤气温度达标运行和产品产量、质量完成,经厂部讨论决定对其进行补焊检修

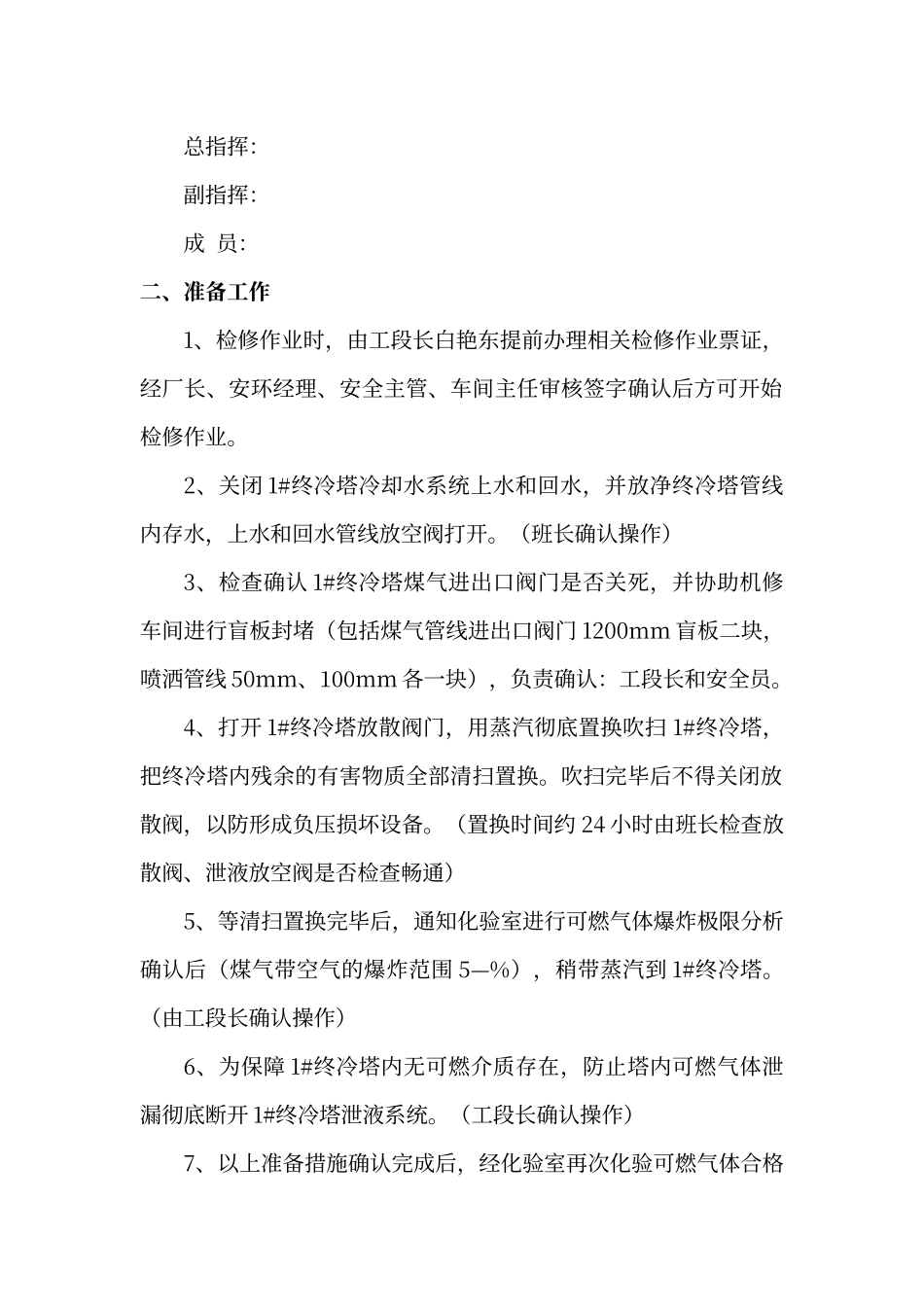

具体检修方案如下:一、 检修组织机构检修时间:2024 年 3 月 13 日--4 月 13 日检修部位:化产车间粗苯工段 1#终冷塔总 协 调:总 指 挥: 生产工艺、技术、安全总负责:生产与检修协调:检修现场安全监管: 检修现场生产工艺督导: 检修现场化验分析监测:王金玉 检修管道隔断、吹扫及恢复生产负责: 检修后勤(医疗急救)负责: 应急救援机构成员:总指挥: 副指挥: 成 员: 二、准备工作1、检修作业时,由工段长白艳东提前办理相关检修作业票证,经厂长、安环经理、安全主管、车间主任审核签字确认后方可开始检修作业
2、关闭 1#终冷塔冷却水系统上水和回水,并放净终冷塔管线内存水,上水和回水管线放空阀打开
(班长确认操作)3、检查确认 1#终冷塔煤气进出口阀门是否关死,并协助机修车间进行盲板封堵(包括煤气管线进出口阀门 1200mm 盲板二块,喷洒管线 50mm、100mm 各一块),负责确认:工段长和安全员
4、打开 1#终冷塔放散阀门,用蒸汽彻底置换吹扫 1#终冷塔,把终冷塔内残余的有害物质全部清扫置换
吹扫完毕后不得关闭放散阀,以防形成负压损坏设备
(置换时间约 24 小时由班长检查放散阀、泄液放空阀是否检查畅通)5、等清扫置换完毕后,通知化验室进行可燃气体爆炸极限分析确认后(煤气带空气的爆炸范围 5—%),稍带蒸汽到 1#终冷塔
(由工段长确认操作)6、为保障 1#终冷塔内无可燃介质存在,防止塔内可燃气体泄漏彻底断开 1#
