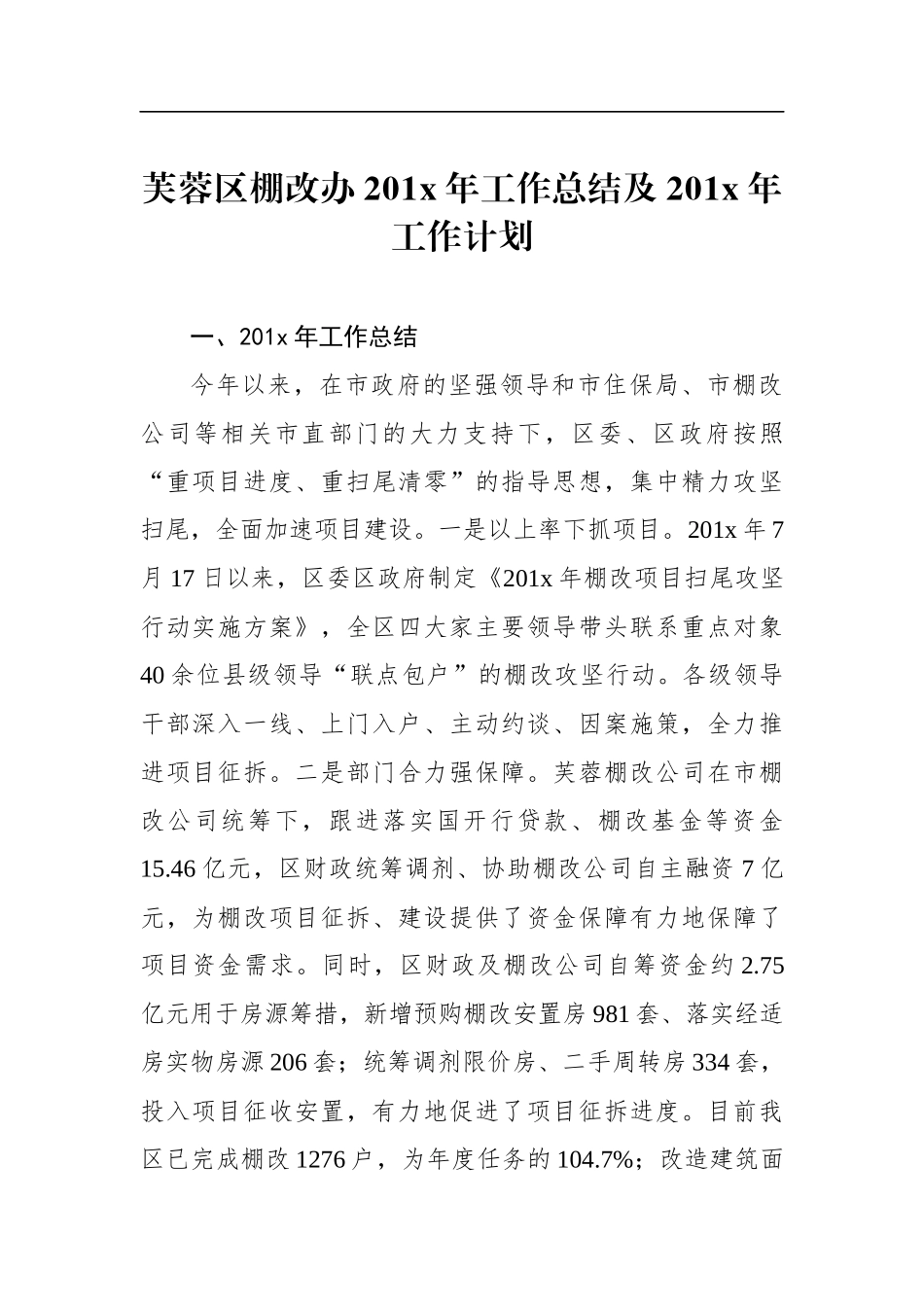

芙蓉区棚改办201x年工作总结及201x年工作计划一、201x年工作总结今年以来,在市政府的坚强领导和市住保局、市棚改公司等相关市直部门的大力支持下,区委、区政府按照“重项目进度、重扫尾清零”的指导思想,集中精力攻坚扫尾,全面加速项目建设
一是以上率下抓项目
201x年7月17日以来,区委区政府制定《201x年棚改项目扫尾攻坚行动实施方案》,全区四大家主要领导带头联系重点对象40余位县级领导“联点包户”的棚改攻坚行动
各级领导干部深入一线、上门入户、主动约谈、因案施策,全力推进项目征拆
二是部门合力强保障
芙蓉棚改公司在市棚改公司统筹下,跟进落实国开行贷款、棚改基金等资金15
46亿元,区财政统筹调剂、协助棚改公司自主融资7亿元,为棚改项目征拆、建设提供了资金保障有力地保障了项目资金需求
同时,区财政及棚改公司自筹资金约2
75亿元用于房源筹措,新增预购棚改安置房981套、落实经适房实物房源206套;统筹调剂限价房、二手周转房334套,投入项目征收安置,有力地促进了项目征拆进度
目前我区已完成棚改1276户,为年度任务的104
7%;改造建筑面积约19万平方米,为年度任务的117%;完成投资32
35亿元,为年度任务的118%

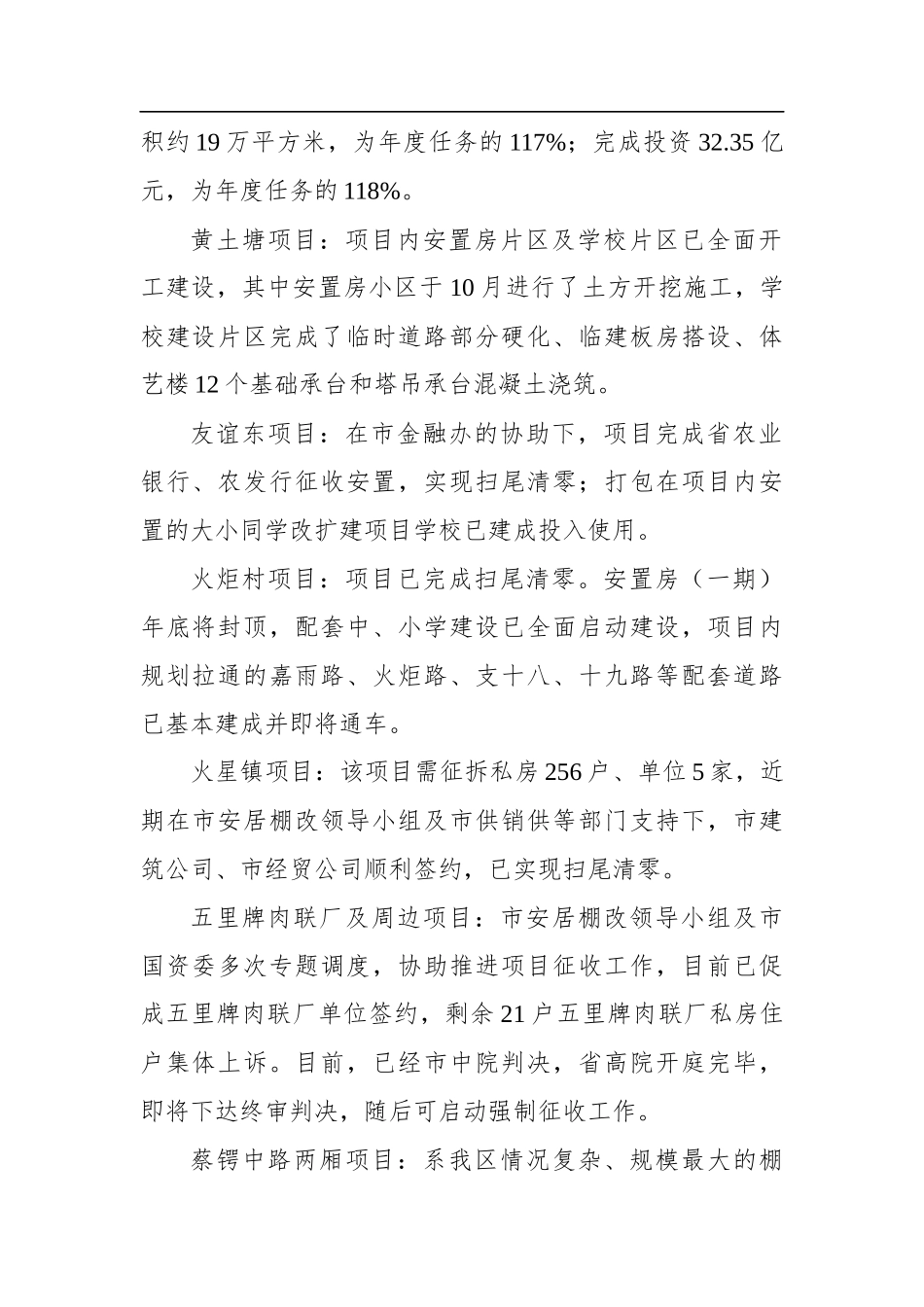

黄土塘项目:项目内安置房片区及学校片区已全面开工建设,其中安置房小区于10月进行了土方开挖施工,学校建设片区完成了临时道路部分硬化、临建板房搭设、体艺楼12个基础承台和塔吊承台混凝土浇筑
友谊东项目:在市金融办的协助下,项目完成省农业银行、农发行征收安置,实现扫尾清零;打包在项目内安置的大小同学改扩建项目学校已建成投入使用
火炬村项目:项目已完成扫尾清零
安置房(一期)年底将封顶,配套中、小学建设已全面启动建设,项目内规划拉通的嘉雨路、火炬路、支十八、十九路等配套道路已基本建成并即将通车
火星镇项目:该项目需征拆私房256户、单位5家,近期在市安居棚
