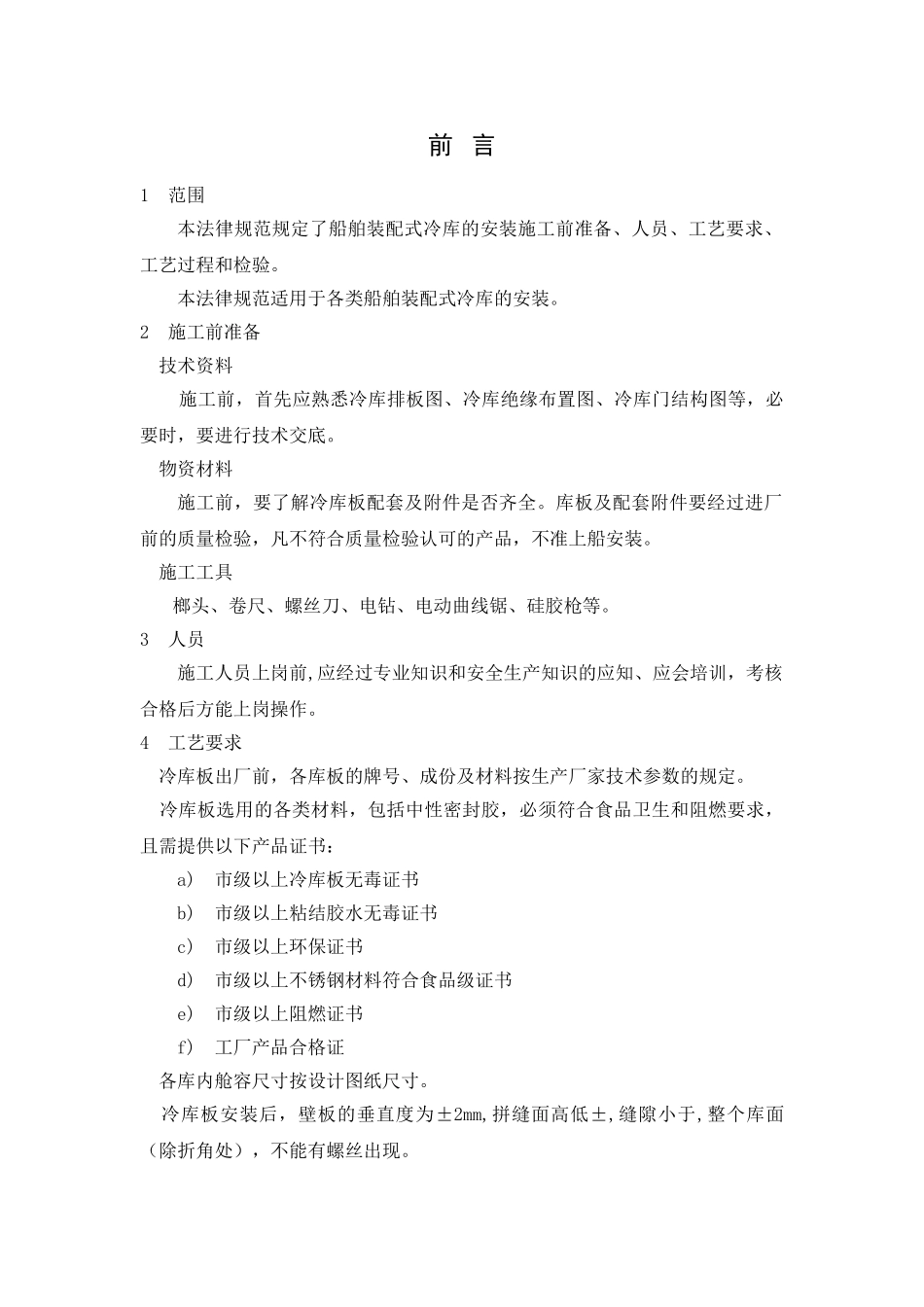

前 言1 范围本法律规范规定了船舶装配式冷库的安装施工前准备、人员、工艺要求、工艺过程和检验
本法律规范适用于各类船舶装配式冷库的安装
2 施工前准备 技术资料 施工前,首先应熟悉冷库排板图、冷库绝缘布置图、冷库门结构图等,必要时,要进行技术交底
物资材料施工前,要了解冷库板配套及附件是否齐全
库板及配套附件要经过进厂前的质量检验,凡不符合质量检验认可的产品,不准上船安装
施工工具榔头、卷尺、螺丝刀、电钻、电动曲线锯、硅胶枪等
3 人员施工人员上岗前,应经过专业知识和安全生产知识的应知、应会培训,考核合格后方能上岗操作
4 工艺要求 冷库板出厂前,各库板的牌号、成份及材料按生产厂家技术参数的规定
冷库板选用的各类材料,包括中性密封胶,必须符合食品卫生和阻燃要求,且需提供以下产品证书:a) 市级以上冷库板无毒证书b) 市级以上粘结胶水无毒证书c) 市级以上环保证书d) 市级以上不锈钢材料符合食品级证书e) 市级以上阻燃证书f) 工厂产品合格证 各库内舱容尺寸按设计图纸尺寸
冷库板安装后,壁板的垂直度为±2mm,拼缝面高低±,缝隙小于,整个库面(除折角处),不能有螺丝出现
天花板拼缝线要在同一条直线上

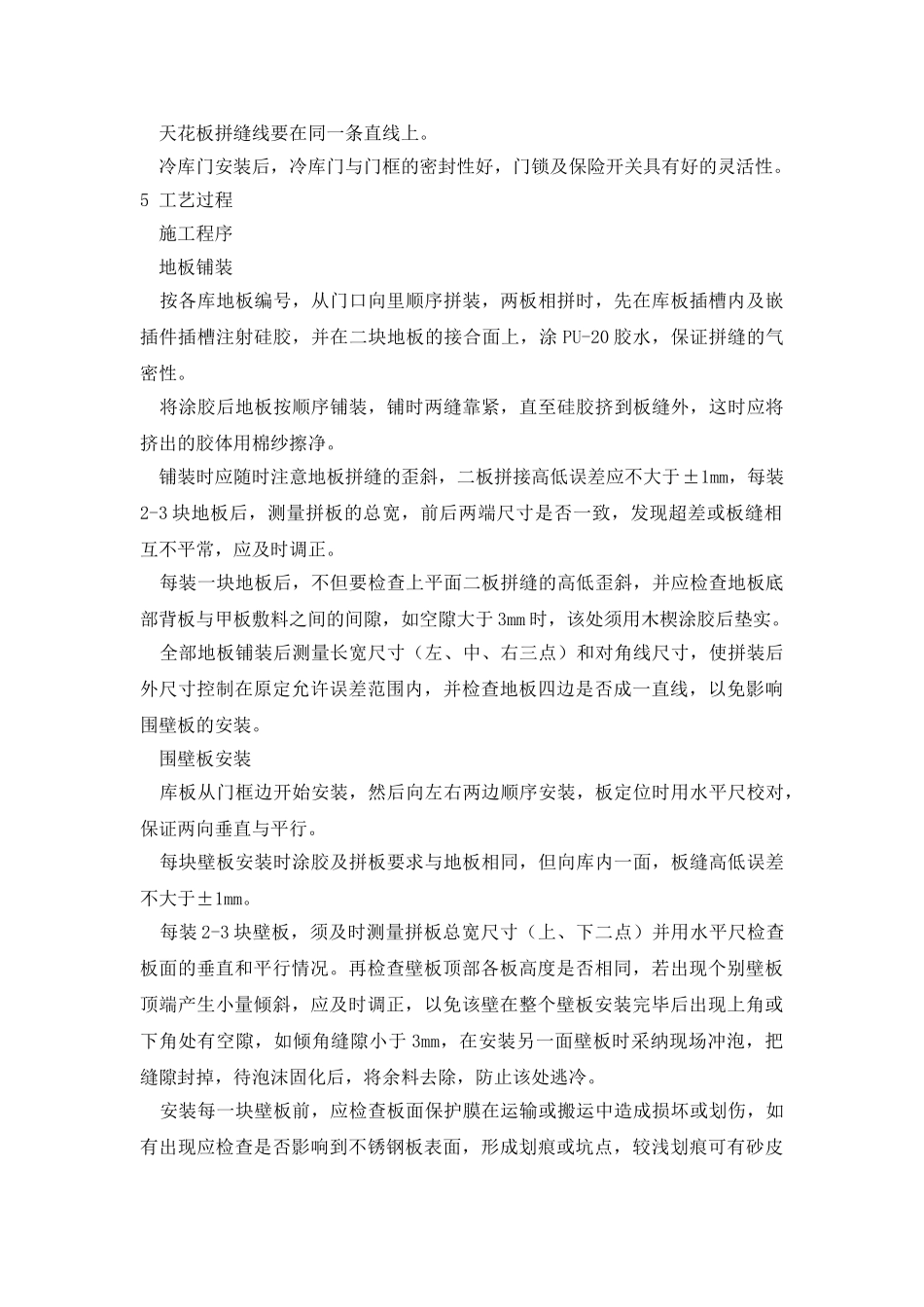

冷库门安装后,冷库门与门框的密封性好,门锁及保险开关具有好的灵活性
5 工艺过程 施工程序 地板铺装 按各库地板编号,从门口向里顺序拼装,两板相拼时,先在库板插槽内及嵌插件插槽注射硅胶,并在二块地板的接合面上,涂 PU-20 胶水,保证拼缝的气密性
将涂胶后地板按顺序铺装,铺时两缝靠紧,直至硅胶挤到板缝外,这时应将挤出的胶体用棉纱擦净
铺装时应随时注意地板拼缝的歪斜,二板拼接高低误差应不大于±1mm,每装2-3 块地板后,测量拼板的总宽,前后两端尺寸是否一致,发现超差或板缝相互不平常,应及时调正
每装一块地板后,不但要检查上平面二板拼缝的高低歪斜,并应检查地板底
