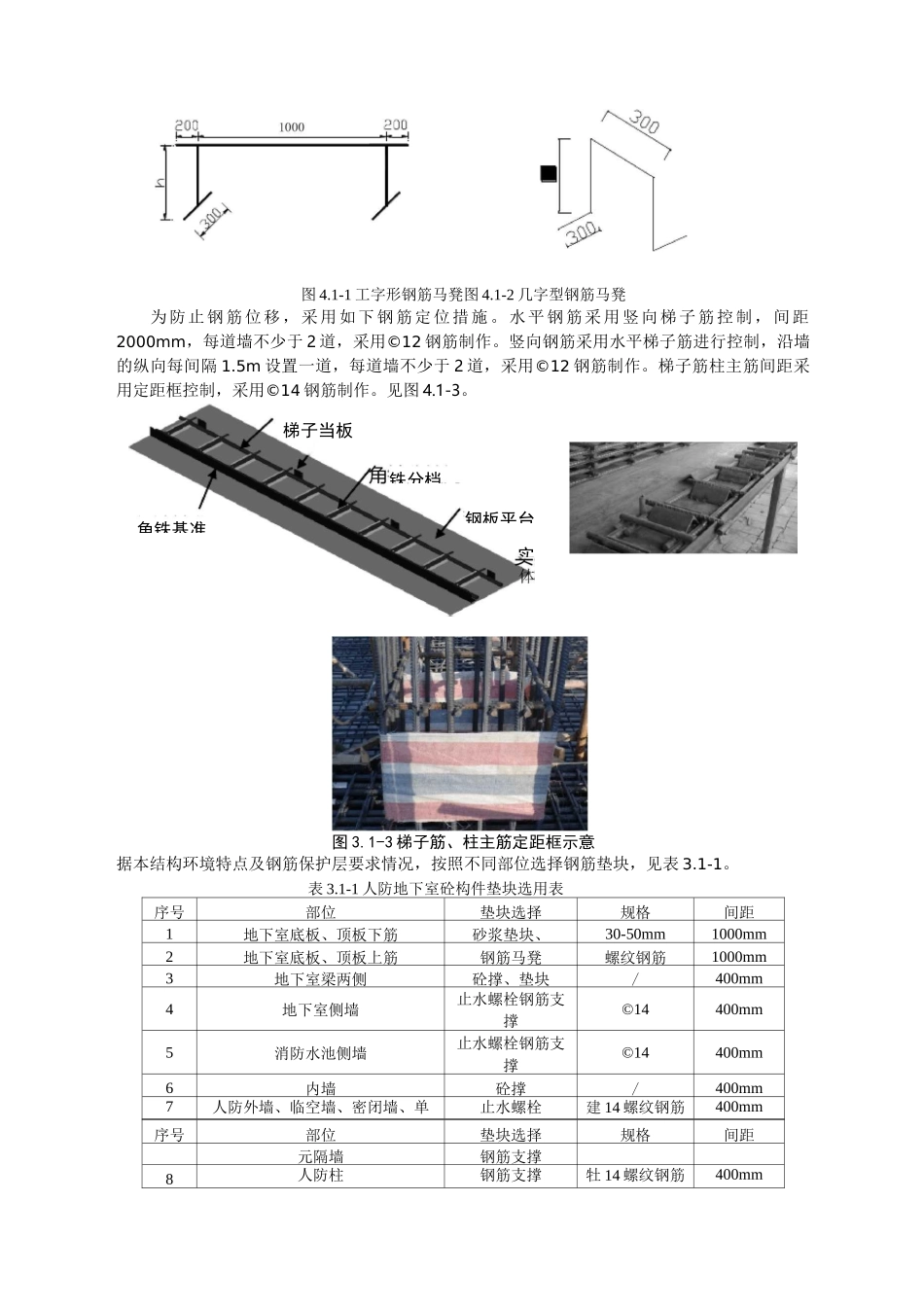

人防工程施工方案(完整版)1 测量控制与放线1
1本工程施工测量主要包括:建筑物平面、高程施工测量控制、沉降观测,其中沉降观测应建设单位委托第三方观测
由于基坑最深处达 6
5m,且施工场区狭小,为了满足测量精度高的要求和防止基坑变形、沉降的影响,本工程采用“内外控结合”的测量方法,选用 GTS-310 全站仪、DZJ2 激光垂准仪与 DJD2-1GJ 电子经纬仪、DS3 自动安平水准仪等高精度的测量仪器
测量精度要求:建筑物全高垂直度总偏差 WH/1000,且 W30mm;建筑物总标高允许偏差±30mm
2 主要测量方法如下(1)轴线和高程的引测
根据业主移交的 BM 点及基本控制点步确定建筑物边线
(2)测量控制网的建立与校核
通过测绘院给与的前期 A 系列点与垫层完成之后甲方给与的楼座角点垫层上测设出建筑物的主控轴线,并形成测量控制网
(3)轴线的传递
地下室施工时,垫层、基础底板与土 0
0m 混凝土浇完后,均由业主委托的测绘单位投测出轴线控制点,根据轴线控制点再放出负二至一层的设计轴线和细部墙、柱、洞口线
0m 至屋面施工时,采用激光垂准仪将一层轴线控制点传递至作业层,再使用经纬仪和钢尺在平面上放出设计轴线和细部墙、柱、洞口线,并通过外控点复核校正后,将此层轴线控制点作为每层以上结构施工时轴线向上传递的依据
(4)标高的传递
地下室的高程,均从 BM 点引测
基础底板浇筑完成后,再用水准仪自 BM 点重新引测负二至一层的水准点
0 以上,每层均采用水准仪将 BM 点引测到塔吊塔身上,再用钢尺向上引测楼层标高控制点

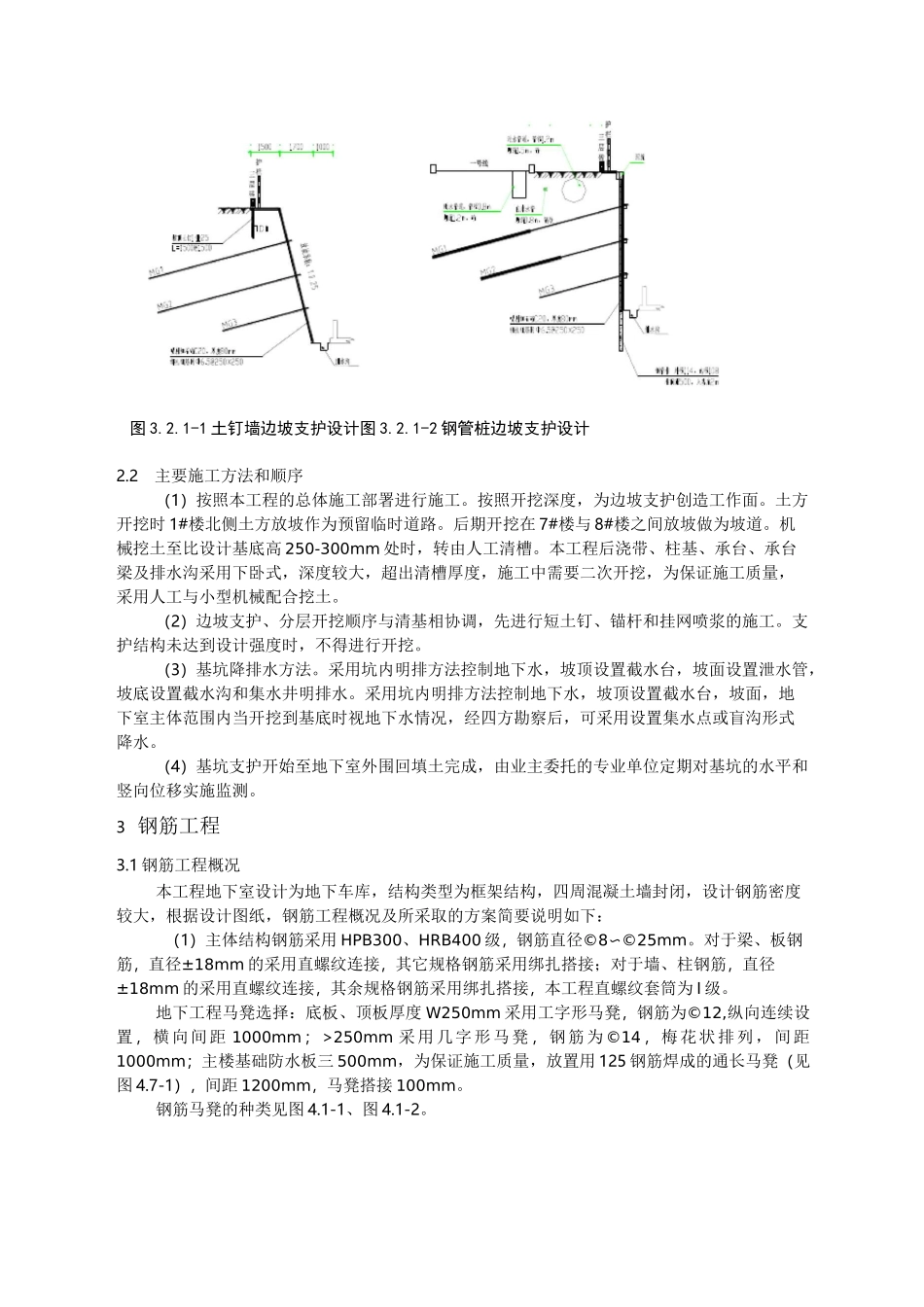

2 基坑开挖、支护、降水2
1 基坑工程包括土石方开挖、支护、基坑降水等项目
(1) 本工程基坑开挖深度约 5-10m,土石方工程包括土方挖运、石方挖运
(3)支护设计形式主要为采用土钉墙支护,部分采用钢管桩支护
(4)由于本工程地下水位
