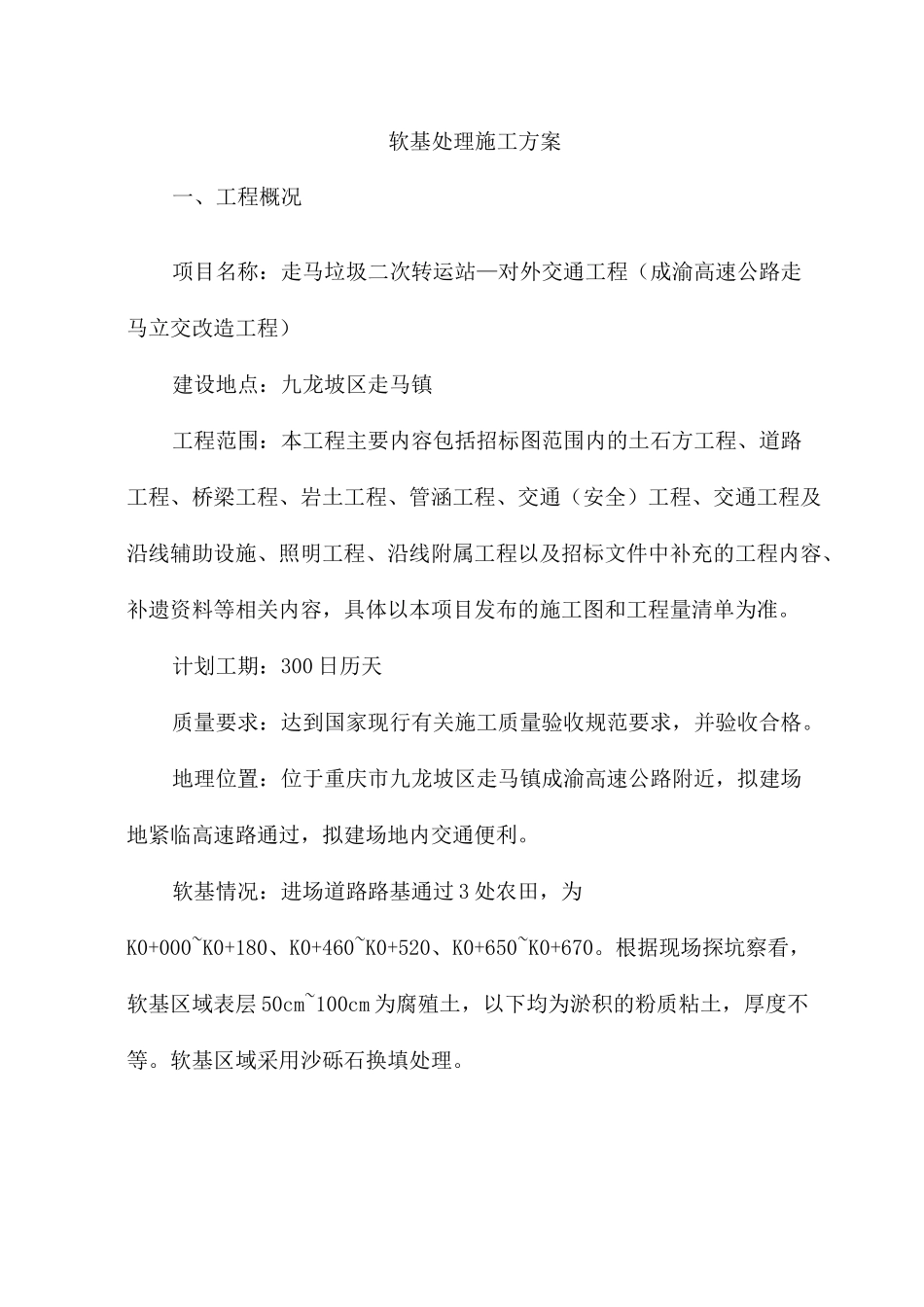

软基处理施工方案一、工程概况项目名称:走马垃圾二次转运站—对外交通工程(成渝高速公路走马立交改造工程)建设地点:九龙坡区走马镇工程范围:本工程主要内容包括招标图范围内的土石方工程、道路工程、桥梁工程、岩土工程、管涵工程、交通(安全)工程、交通工程及沿线辅助设施、照明工程、沿线附属工程以及招标文件中补充的工程内容、补遗资料等相关内容,具体以本项目发布的施工图和工程量清单为准
计划工期:300 日历天质量要求:达到国家现行有关施工质量验收规范要求,并验收合格
地理位置:位于重庆市九龙坡区走马镇成渝高速公路附近,拟建场地紧临高速路通过,拟建场地内交通便利
软基情况:进场道路路基通过 3 处农田,为K0+000~K0+180、K0+460~K0+520、K0+650~K0+670
根据现场探坑察看,软基区域表层 50cm~100cm 为腐殖土,以下均为淤积的粉质粘土,厚度不等
软基区域采用沙砾石换填处理

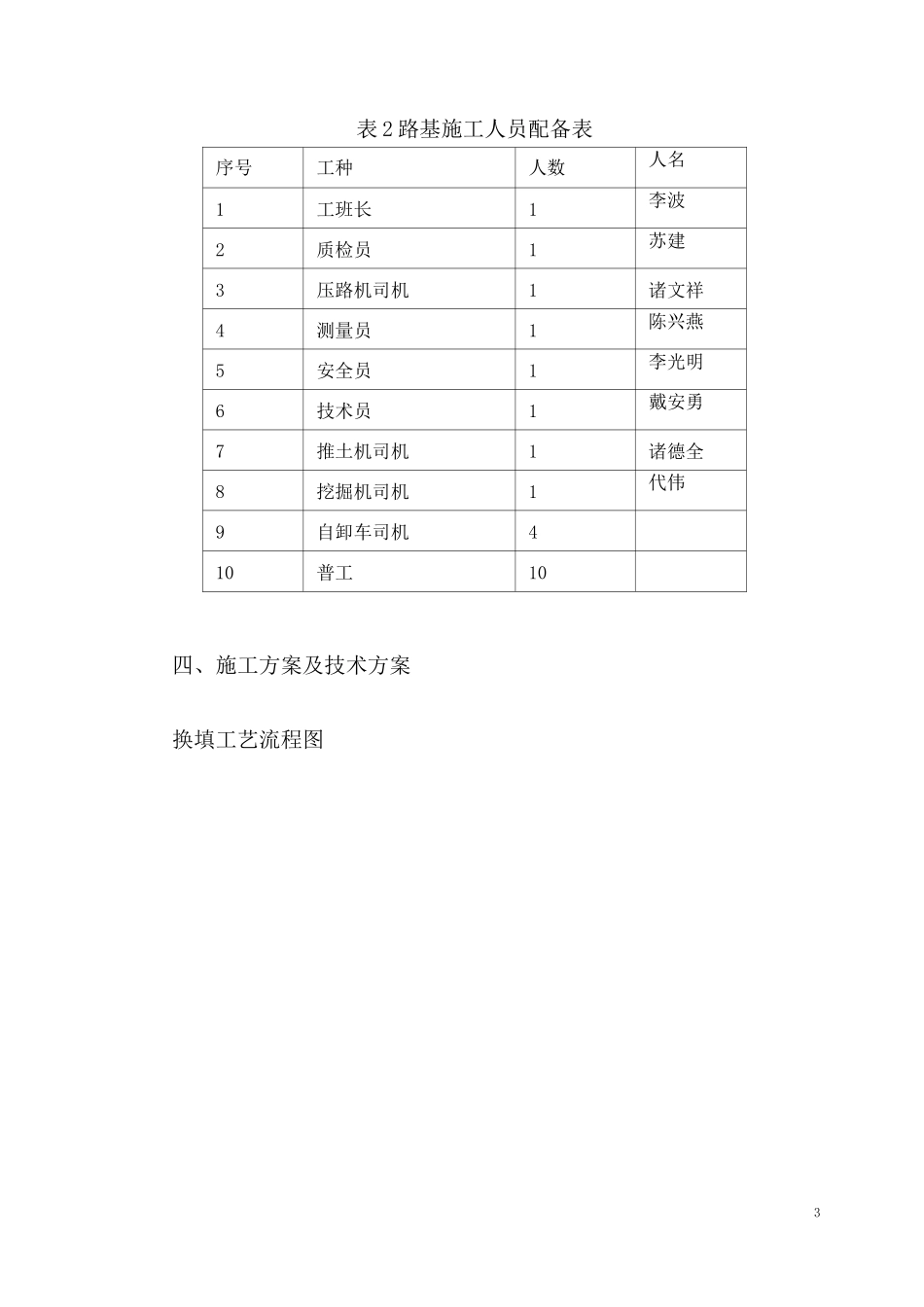

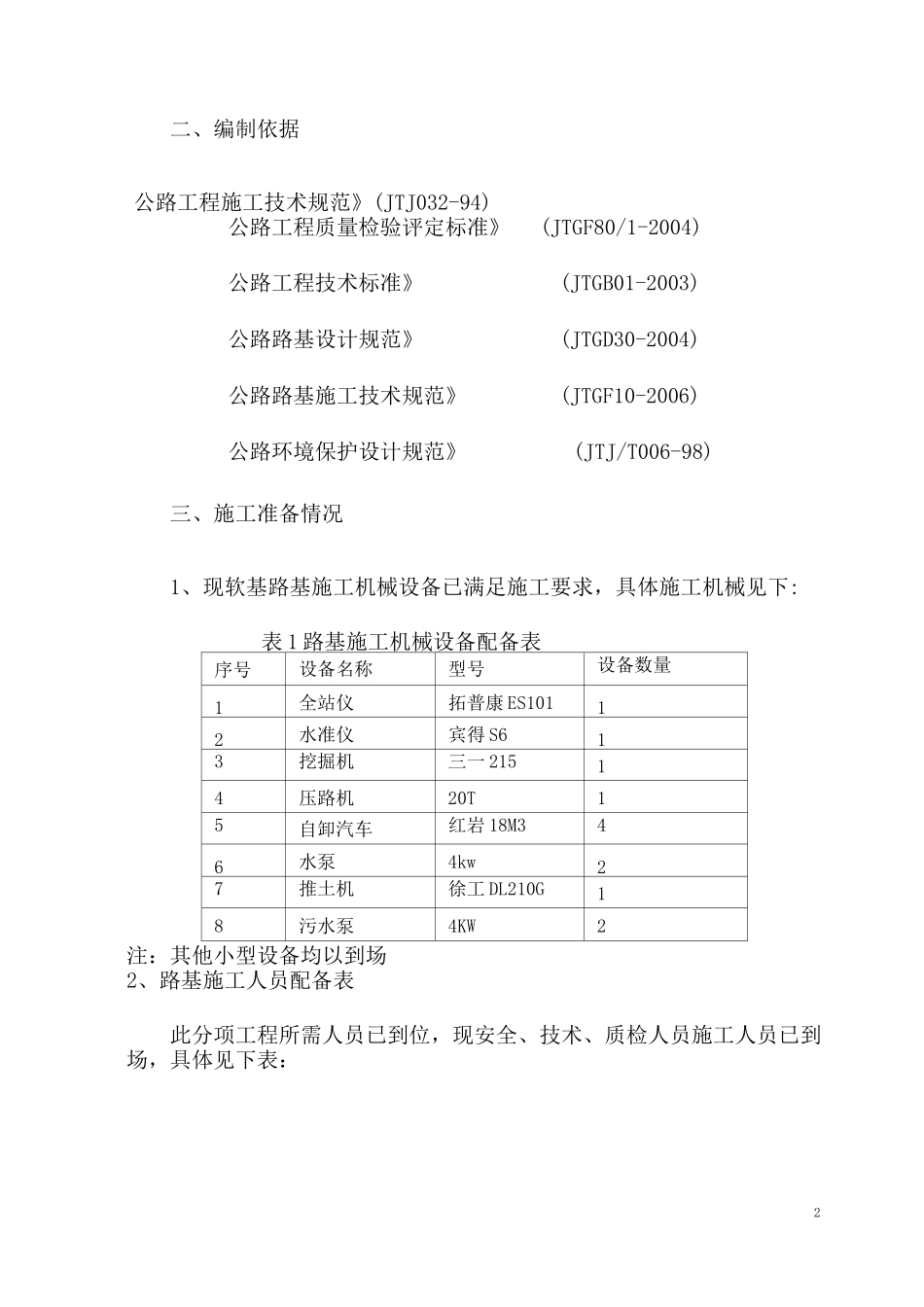

2二、编制依据公路工程施工技术规范》(JTJ032-94)公路工程质量检验评定标准》(JTGF80/1-2004)公路工程技术标准》(JTGB01-2003)公路路基设计规范》(JTGD30-2004)公路路基施工技术规范》(JTGF10-2006)公路环境保护设计规范》(JTJ/T006-98)三、施工准备情况1、现软基路基施工机械设备已满足施工要求,具体施工机械见下:表 1 路基施工机械设备配备表序号设备名称型号设备数量1全站仪拓普康 ES10112水准仪宾得 S613挖掘机三一 21514压路机20T15自卸汽车红岩 18M346水泵4kw27推土机徐工 DL210G18污水泵4KW2注:其他小型设备均以到场2、路基施工人员配备表此分项工程所需人员已到位,现安全、技术、质检人员施工人员已到场,具体见下表:3表 2 路基施工人员配备表序号工种人数人名1工班长1李波2质检员1苏建
