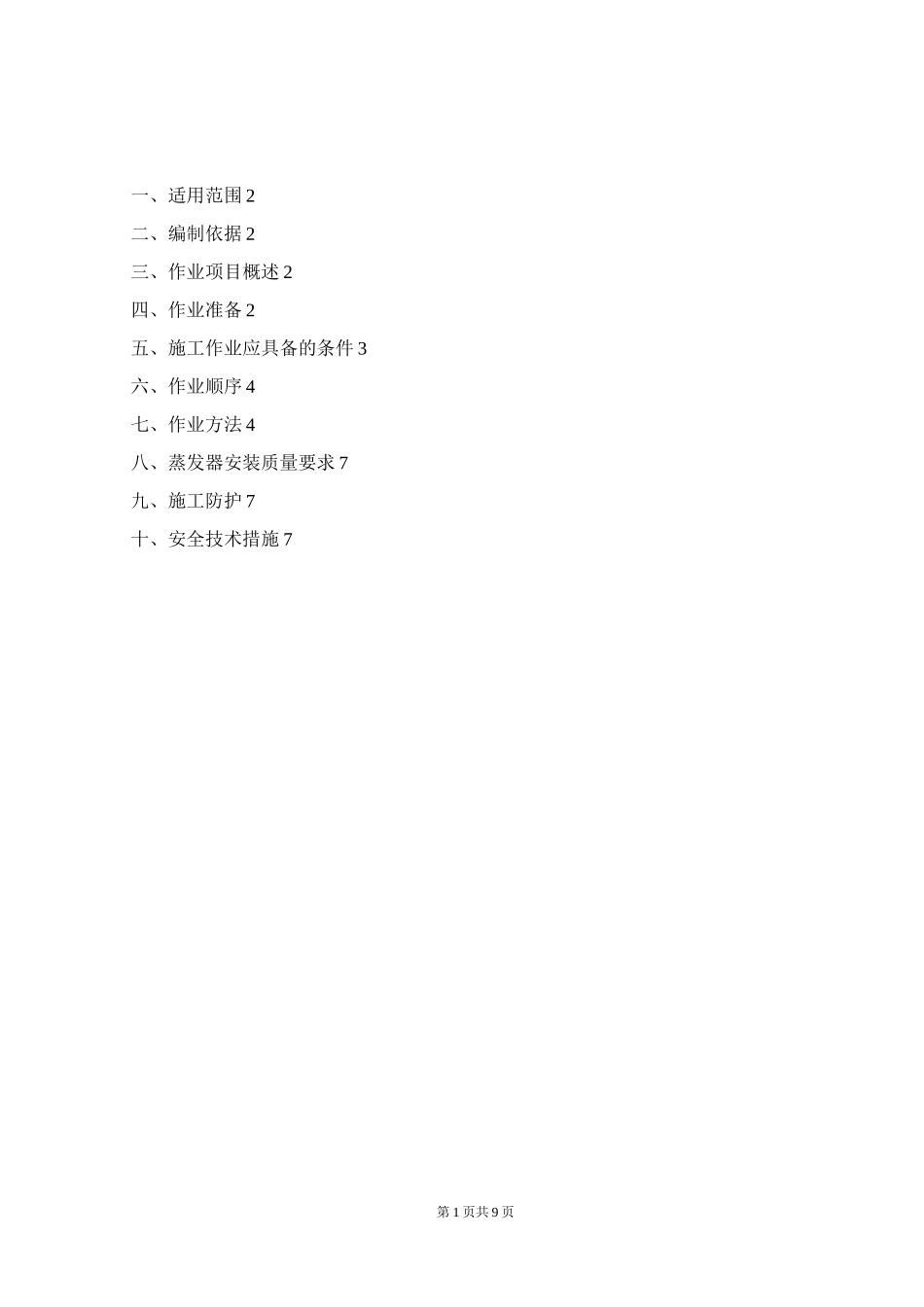

第 1 页共 9 页一、适用范围 2二、编制依据 2三、作业项目概述 2四、作业准备 2五、施工作业应具备的条件 3六、作业顺序 4七、作业方法 4八、蒸发器安装质量要求 7九、施工防护 7十、安全技术措施 7第 2 页共 9 页、适用范围本指导书仅适用于山东巨润建材有限公司、锅炉大修工程。二、编制依据、山东巨润建材有限公司、锅炉大修招标文件;、山东巨润建材有限公司、锅炉大修合同;、电力工业部颁布的《电力建设施工及验收技术规范》(锅炉机组篇)一;、电力工业部颁布的《电力建设施工及验收技术规范》(管道篇)一;、电力工业部颁布的《电力建设施工及验收技术规范》(焊接篇)一;、《蒸汽锅炉安全技术监察规程》(版);、山东巨润建材有限公司提供的锅炉图纸。三、作业项目概述山东巨润建材有限公司、锅炉大修工程包括漏风和损坏的护板更换(低温侧更换为钢材质;其余更换为材质);损坏的省煤器更换级共计片,材质为钢;损坏的蒸发器更换级共计片,材质为;以及炉本体保温材料的重新铺设。四、作业准备、人员安排本工程将采用小时工作制,人员安排如下:序号工种人数管理人员名管工名铆工名焊工名起重工名第 3 页共 9 页普工名保温工名申工名、主要工机具序号名称规格单位数量备注卷扬机台倒链台倒链台倒链台直流电焊机台逆变焊机台焊条烘干箱台焊条保温筒个角向磨光机台直向磨光机台线坠个钢丝绳米弯尺X个水准仪台经纬仪台汽车吊台汽车吊台、时间安排:考虑到本工程的施工难度及工期,锅炉开工时间为年月日;锅炉竣工时间为年月日。锅炉蒸发器年月日到货;省煤器年月底到货;锅炉竣工时间为年月日。详细施工计划见附表。五、施工作业应具备的条件、熟悉图纸和有关资料。凡参加施工的人员,必须在施工前认真细致地阅读已会审过的施工图纸和技术资料,了解生产工艺,弄清设计意图,从而明确施工要求。第 4 页共 9 页、施工场地必须达到“三通一平”,确保有个比较良好的工作环境。、锅炉停炉冷却,与其他系统相通的管道、风管切断。、现场临时电源符合施工要求。、现场用机具设备已试运完毕且良好。、安全及施工防护已就位。六、作业顺序锅炉停炉冷却清洗一拆除省煤器蒸发器对应的保温及护板―►拆除损坏的受热面管排同时保温工拆除炉本体其它部分的保温―重新找正集箱―新受热面管排通玉―新管排吊装就位焊接―安装锅炉护板―保温材料重新铺设七、作业方法、机械使用⑴ 根据、锅炉现场施工空间选择相应的吊车和卷...
