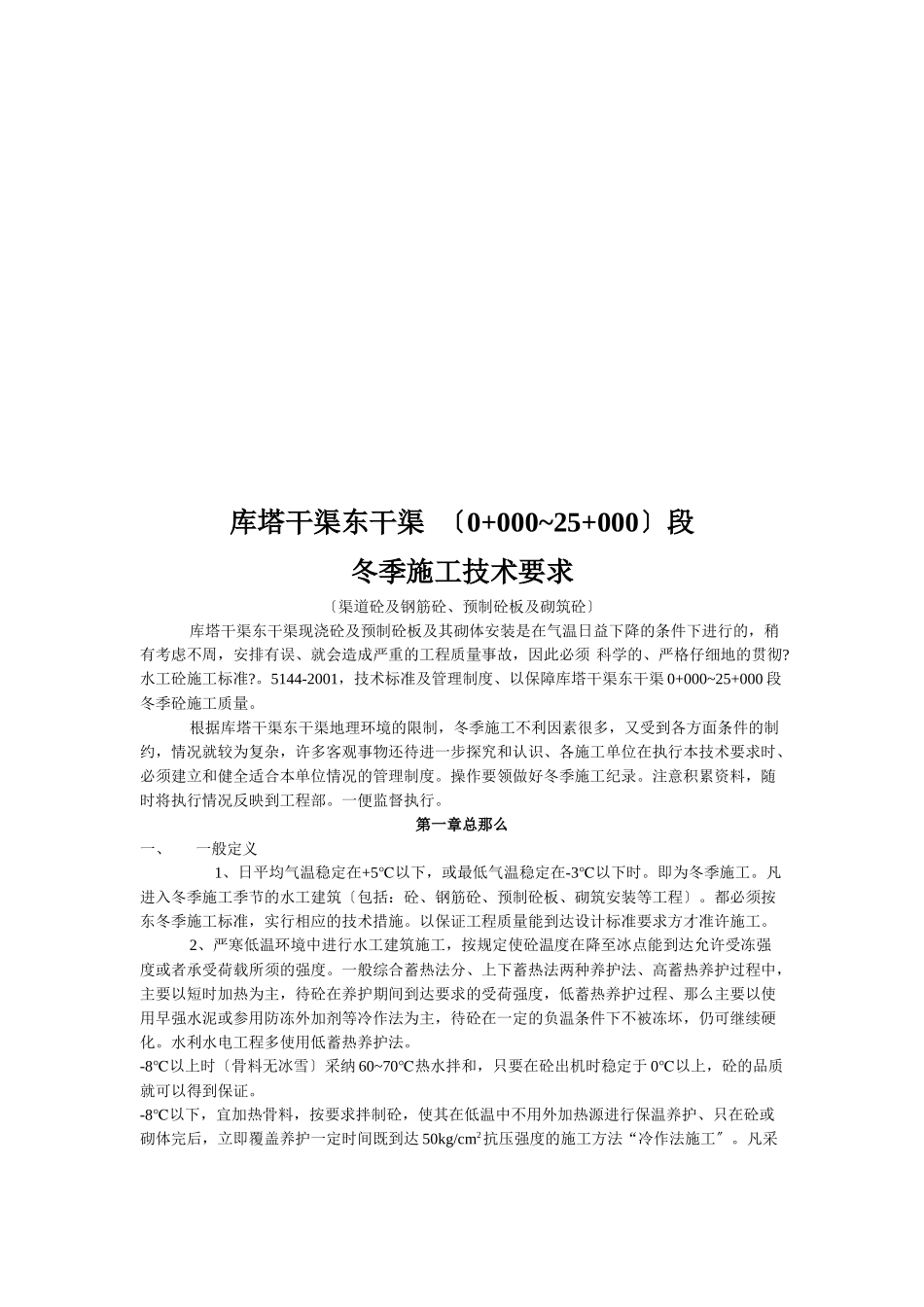

库塔干渠东干渠 〔0+000~25+000〕段冬季施工技术要求〔渠道砼及钢筋砼、预制砼板及砌筑砼〕库塔干渠东干渠现浇砼及预制砼板及其砌体安装是在气温日益下降的条件下进行的,稍有考虑不周,安排有误、就会造成严重的工程质量事故,因此必须 科学的、严格仔细地的贯彻
水工砼施工标准
5144-2001,技术标准及管理制度、以保障库塔干渠东干渠 0+000~25+000 段冬季砼施工质量
根据库塔干渠东干渠地理环境的限制,冬季施工不利因素很多,又受到各方面条件的制约,情况就较为复杂,许多客观事物还待进一步探究和认识、各施工单位在执行本技术要求时、必须建立和健全适合本单位情况的管理制度
操作要领做好冬季施工纪录
注意积累资料,随时将执行情况反映到工程部
一便监督执行
第一章总那么一、一般定义1、日平均气温稳定在+5℃以下,或最低气温稳定在-3℃以下时
即为冬季施工
凡进入冬季施工季节的水工建筑〔包括:砼、钢筋砼、预制砼板、砌筑安装等工程〕
都必须按东冬季施工标准,实行相应的技术措施
以保证工程质量能到达设计标准要求方才准许施工
2、严寒低温环境中进行水工建筑施工,按规定使砼温度在降至冰点能到达允许受冻强度或者承受荷载所须的强度
一般综合蓄热法分、上下蓄热法两种养护法、高蓄热养护过程中,主要以短时加热为主,待砼在养护期间到达要求的受荷强度,低蓄热养护过程、那么主要以使用早强水泥或参用防冻外加剂等冷作法为主,待砼在一定的负温条件下不被冻坏,仍可继续硬化
水利水电工程多使用低蓄热养护法
-8℃以上时〔骨料无冰雪〕采纳 60~70℃热水拌和,只要在砼出机时稳定于 0℃以上,砼的品质就可以得到保证
-8℃以下,宜加热骨料,按要求拌制砼,使其在低温中不用外加热源进行保温养护、只在砼或砌体完后,立即覆盖养护一定时间既到达 50kg/cm2抗压强度的施工方法“冷作法施工〞
凡采纳冷作法施工的砼或砌体
