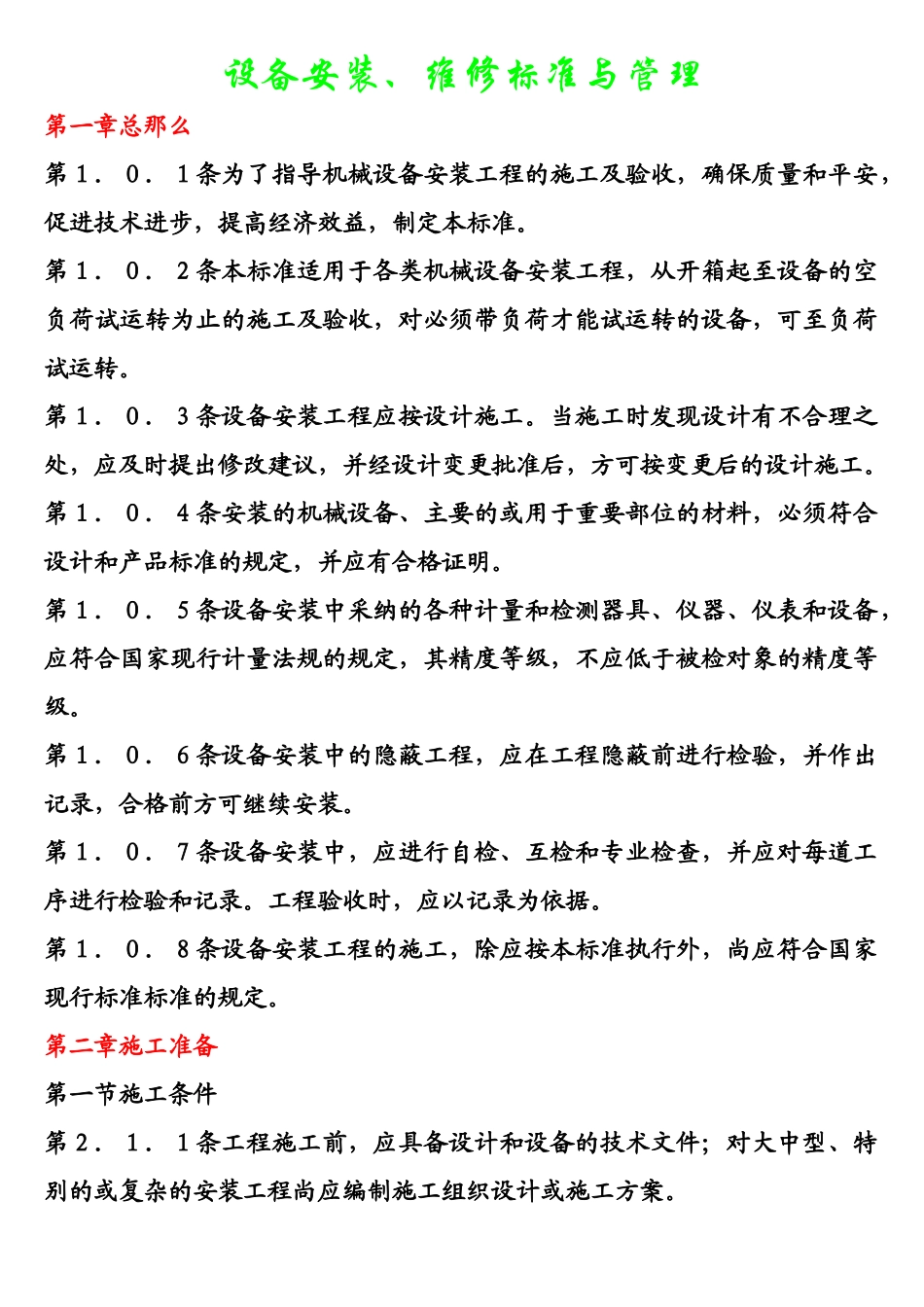

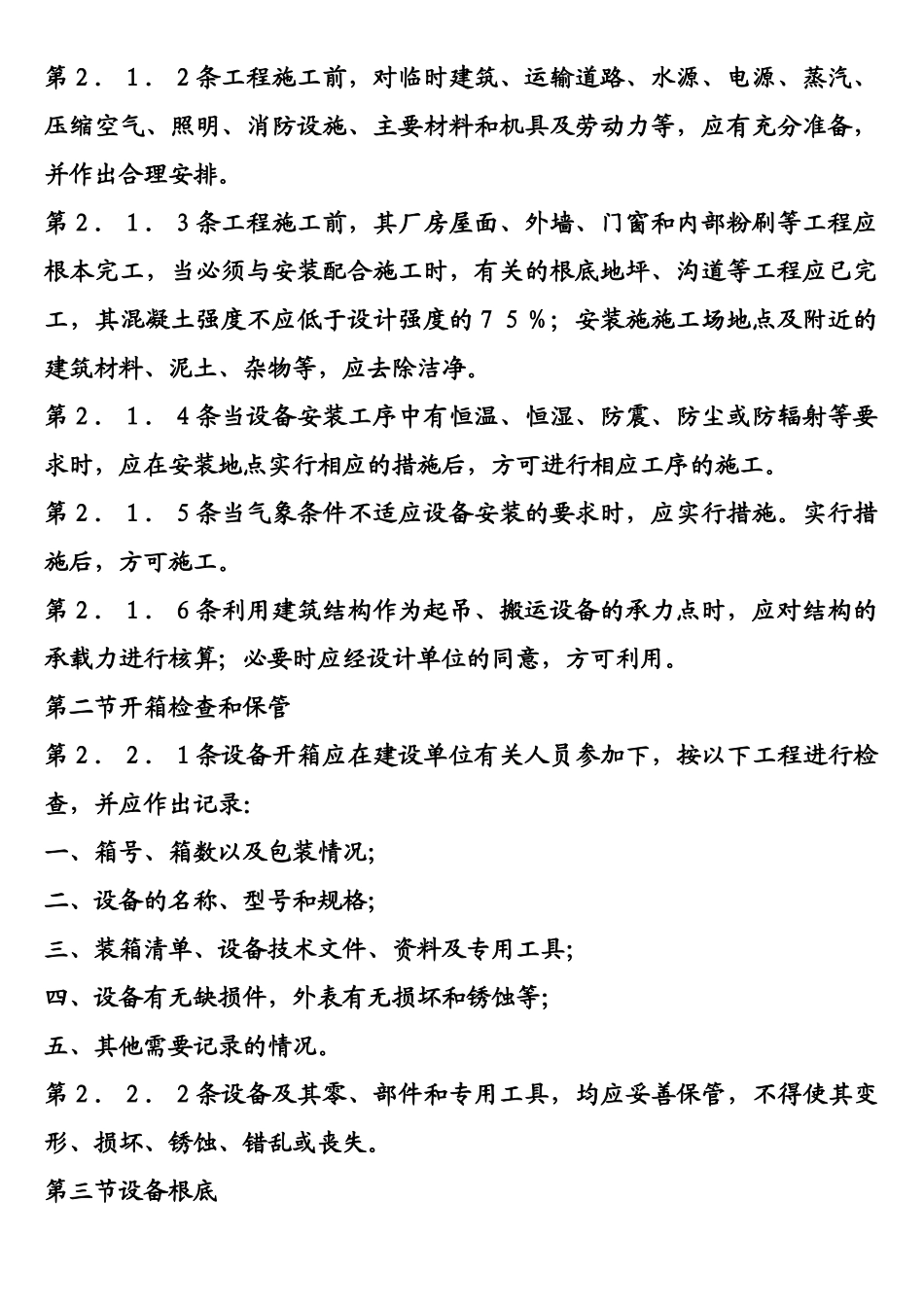

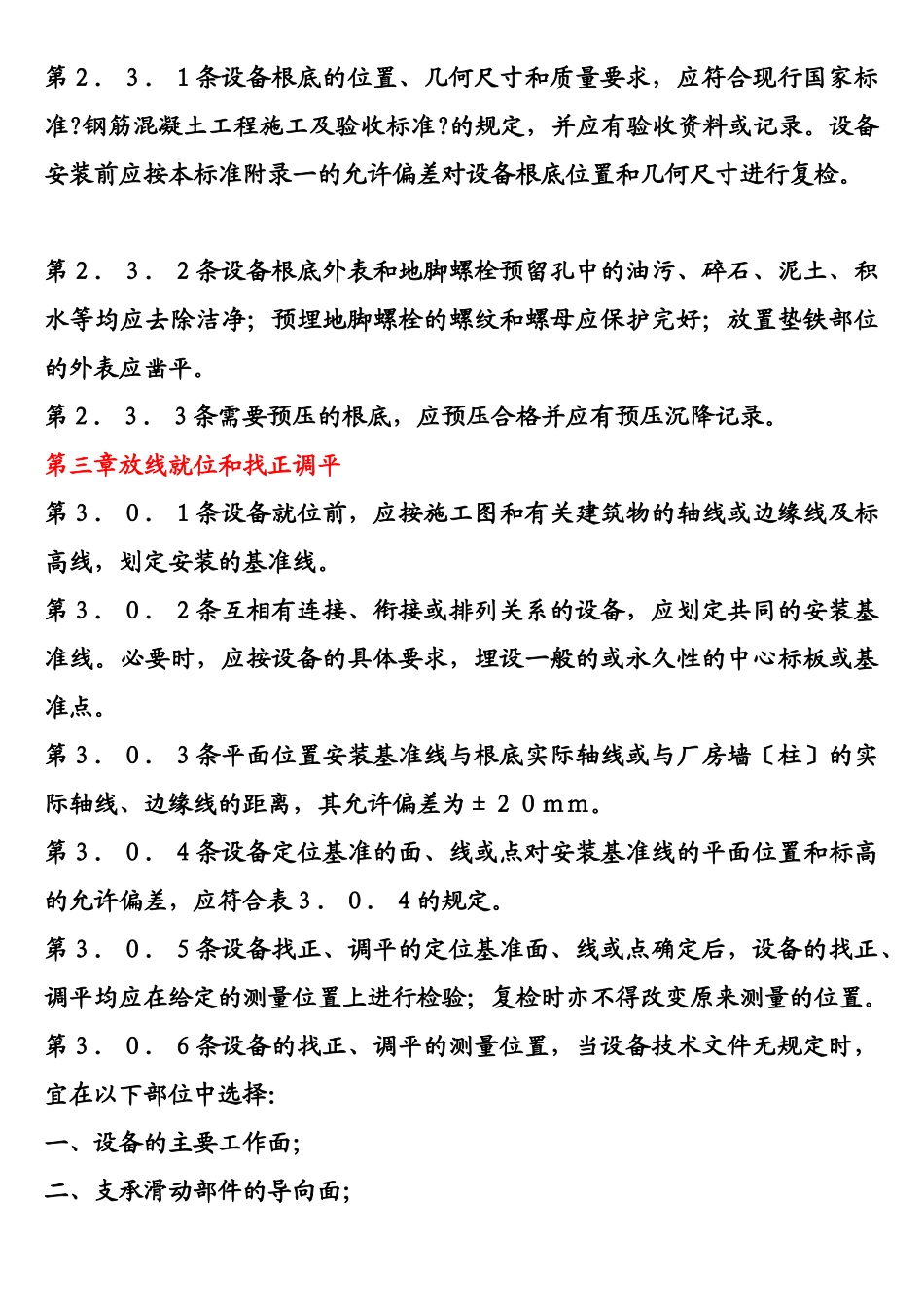

设备安装、维修标准与管理第一章总那么第1.0.1条为了指导机械设备安装工程的施工及验收,确保质量和平安,促进技术进步,提高经济效益,制定本标准。第1.0.2条本标准适用于各类机械设备安装工程,从开箱起至设备的空负荷试运转为止的施工及验收,对必须带负荷才能试运转的设备,可至负荷试运转。第1.0.3条设备安装工程应按设计施工。当施工时发现设计有不合理之处,应及时提出修改建议,并经设计变更批准后,方可按变更后的设计施工。第1.0.4条安装的机械设备、主要的或用于重要部位的材料,必须符合设计和产品标准的规定,并应有合格证明。第1.0.5条设备安装中采纳的各种计量和检测器具、仪器、仪表和设备,应符合国家现行计量法规的规定,其精度等级,不应低于被检对象的精度等级。第1.0.6条设备安装中的隐蔽工程,应在工程隐蔽前进行检验,并作出记录,合格前方可继续安装。第1.0.7条设备安装中,应进行自检、互检和专业检查,并应对每道工序进行检验和记录。工程验收时,应以记录为依据。第1.0.8条设备安装工程的施工,除应按本标准执行外,尚应符合国家现行标准标准的规定。第二章施工准备第一节施工条件第2.1.1条工程施工前,应具备设计和设备的技术文件;对大中型、特别的或复杂的安装工程尚应编制施工组织设计或施工方案。第2.1.2条工程施工前,对临时建筑、运输道路、水源、电源、蒸汽、压缩空气、照明、消防设施、主要材料和机具及劳动力等,应有充分准备,并作出合理安排。第2.1.3条工程施工前,其厂房屋面、外墙、门窗和内部粉刷等工程应根本完工,当必须与安装配合施工时,有关的根底地坪、沟道等工程应已完工,其混凝土强度不应低于设计强度的75%;安装施施工场地点及附近的建筑材料、泥土、杂物等,应去除洁净。第2.1.4条当设备安装工序中有恒温、恒湿、防震、防尘或防辐射等要求时,应在安装地点实行相应的措施后,方可进行相应工序的施工。第2.1.5条当气象条件不适应设备安装的要求时,应实行措施。实行措施后,方可施工。第2.1.6条利用建筑结构作为起吊、搬运设备的承力点时,应对结构的承载力进行核算;必要时应经设计单位的同意,方可利用。第二节开箱检查和保管第2.2.1条设备开箱应在建设单位有关人员参加下,按以下工程进行检查,并应作出记录:一、箱号、箱数以及包装情况;二、设备的名称、型号和规格;三、装箱清单、设备技术文件、资料...
