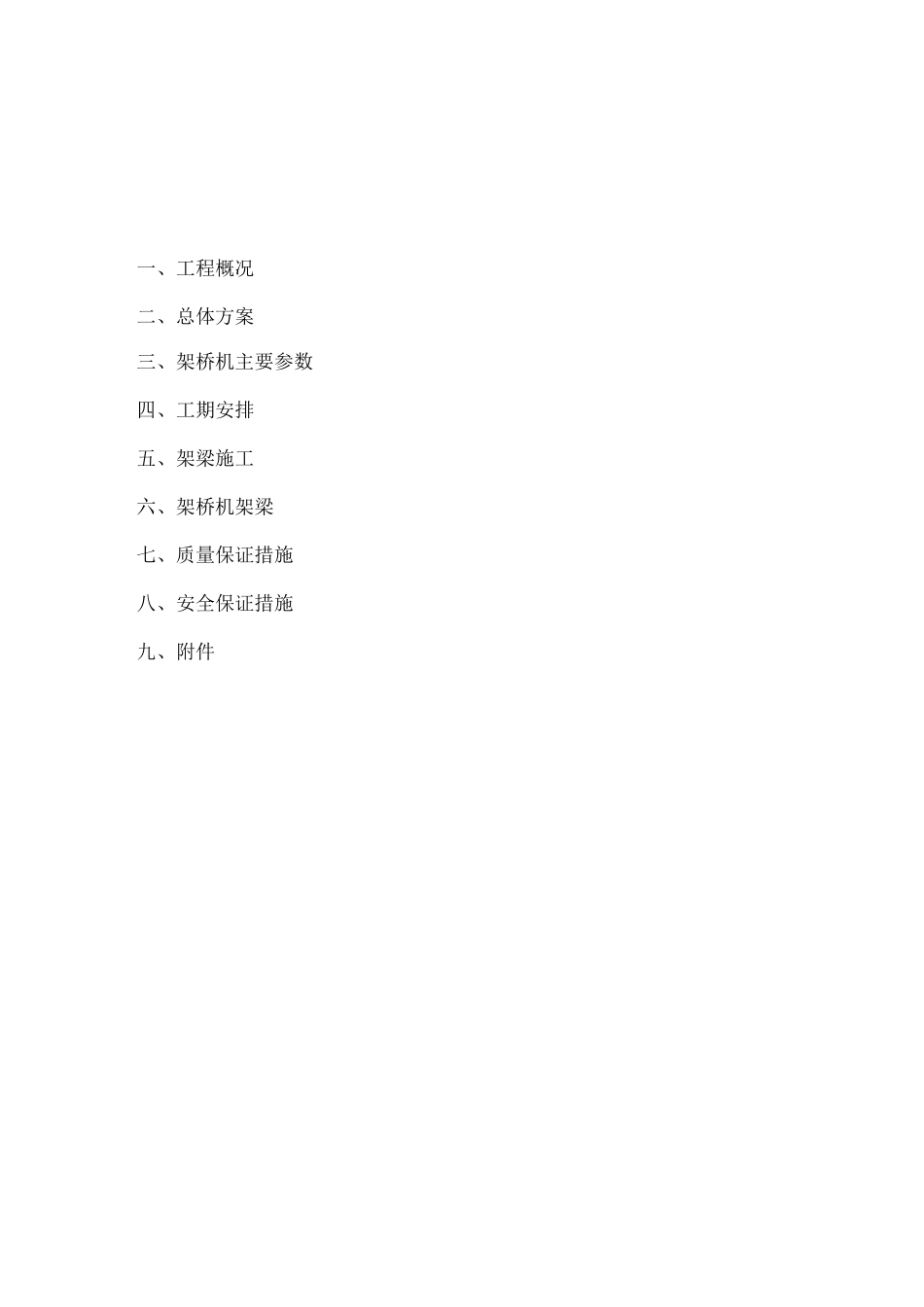

齐平公路改扩建工程项目二标段梁架设方案专家评审意见编制:复核:审核:批准:中铁十七局集团第五工程有限公司一、工程概况二、总体方案三、架桥机主要参数四、工期安排五、架梁施工六、架桥机架梁七、质量保证措施八、安全保证措施九、附件一、工程概况中寨大桥全长,平面位于圆曲线上,圆曲线半径,纵坡,桥面宽
下部结构采用柱式桥墩,桩式桥台,最大墩高;上部结构采用预应力混凝土连续梁,横桥向由片梁组成,湿接缝宽度,全桥共用梁片,梁体尺寸规格、吊装重量和工程数量如下表:型号及部位尺寸规格吊装重量数量片梁左左左左左二、总体方案本桥 20mT 梁采用 WJQ180-40A3 型桁架式架桥机从第 1 跨向第15 跨架设
架桥机在 0 号桥台后路基上拼装,拼装时,按设计结构少安装 1 节主梁(12m),架桥机拼装长度为 40m
20mT 梁在预制场内采用一台 50T 吊车起吊装车,经运梁便道、道路基运至架桥机后方喂梁、安装,顺路线前进方向每跨 T 梁从左向右按1#、2#、3#、4#、5#的顺序依次编号,架梁先后顺序为 3#—2#—4#—1#—5#
中寨大桥梁架设方案三、架桥机主要参数1、主要结构形式主体结构形式:三角桁架操作方式:集中控制吊具型式:扁担式2、主要技术参数额定起重量:120t架梁跨度/桥机跨度:20m整机工作级别:A3最大架设纵坡:5%最大架设横坡:5%起升高度:4m下降深度:1m大车基距:5m小车轨距:5m整机尺寸:40mX6
1m总功率:46kw过孔速度:3m/min起升速度:0
64m/min小车纵、横移速度:3m/min整机横移速度:3m/min整机重量:120t四、工期安排架梁施工总工期计划为:年月曰〜年月具体时间安排如下:架桥机进场、拼装、验收:年月曰〜年月架梁(第一跨):年月日〜年月日
五、架梁施工一)施工准备人员、设备组织1)架梁人员配置序号工作内容人员配置总体
