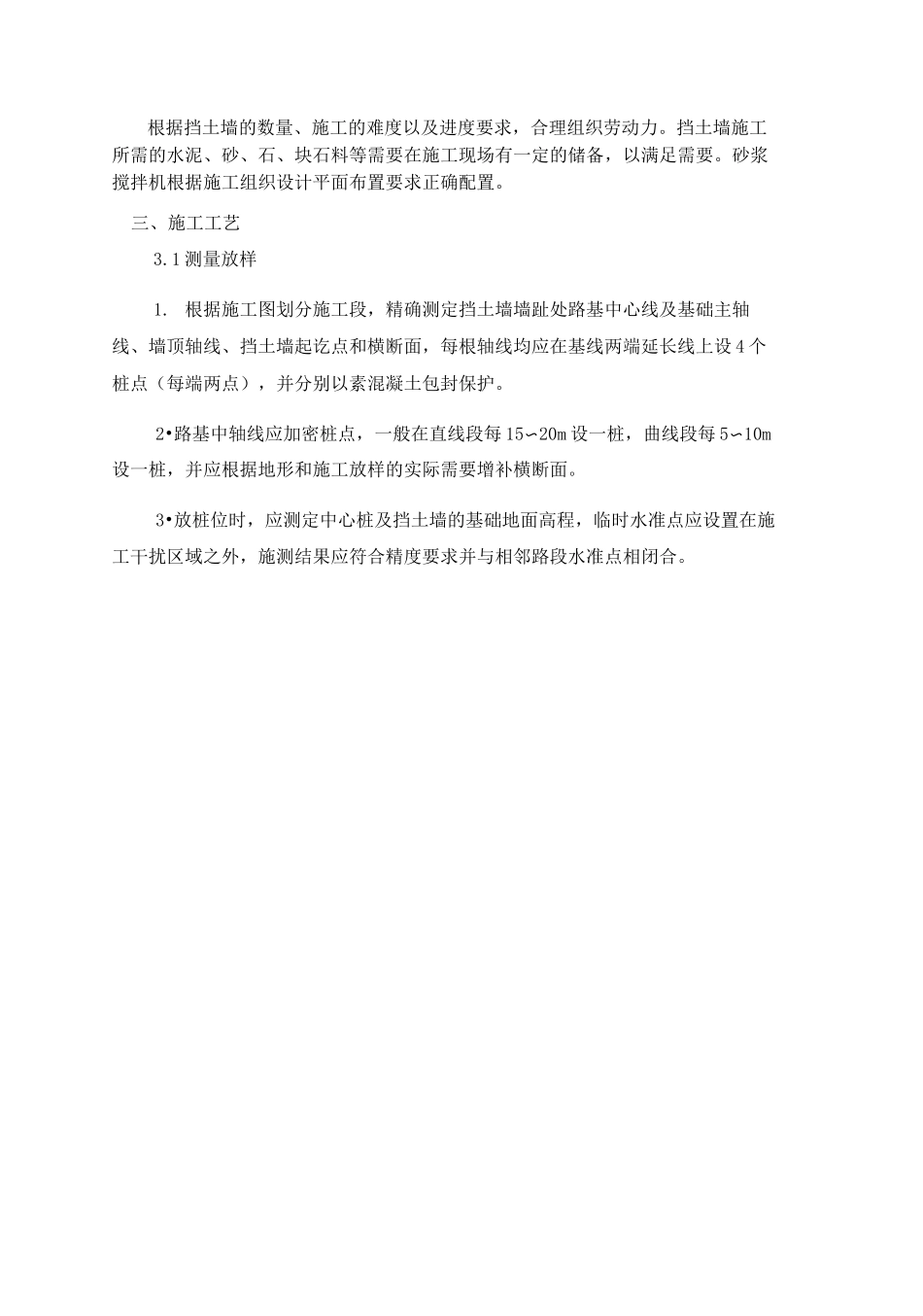

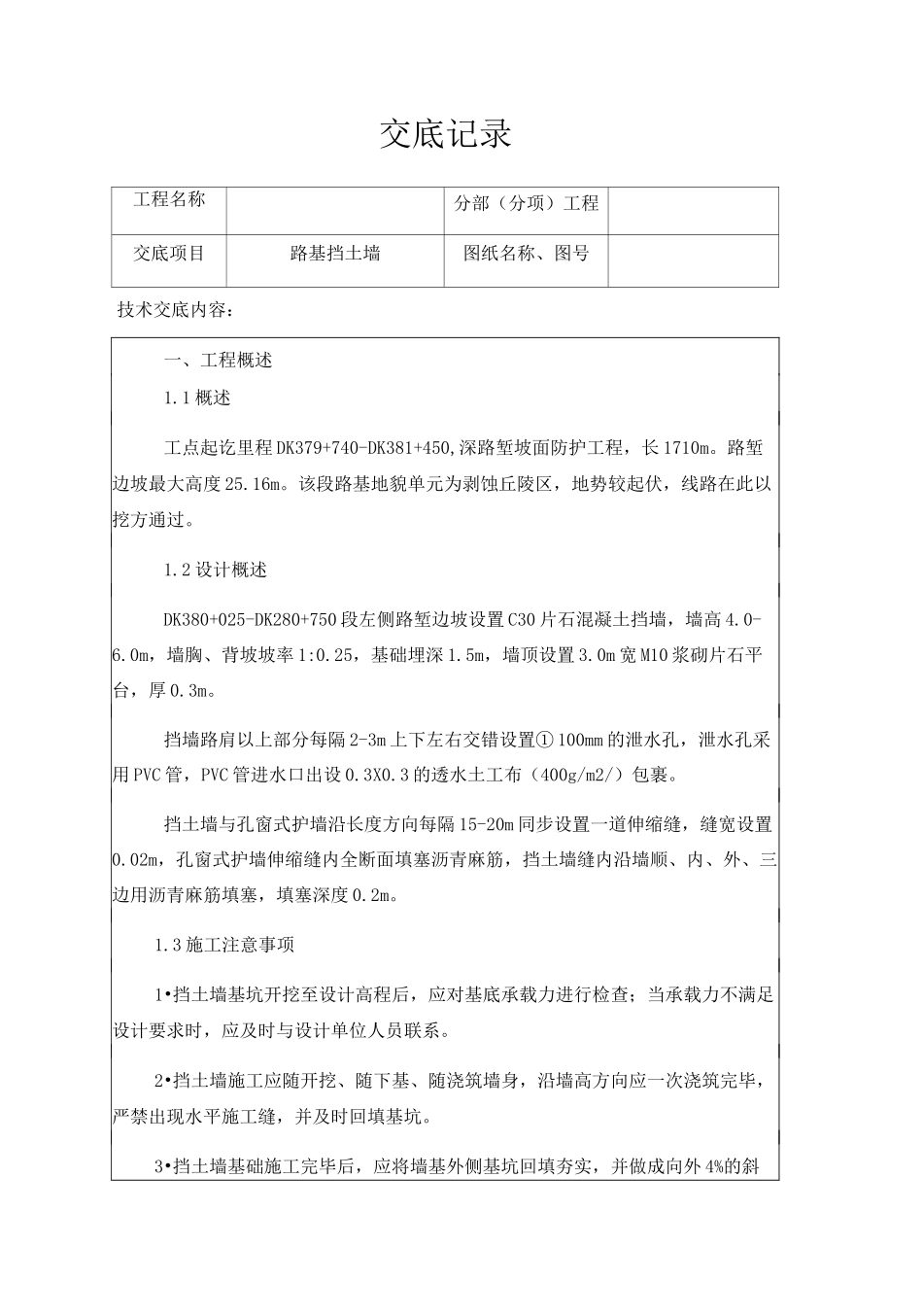

交底记录工程名称分部(分项)工程交底项目路基挡土墙图纸名称、图号技术交底内容:一、工程概述1
1 概述工点起讫里程 DK379+740-DK381+450,深路堑坡面防护工程,长 1710m
路堑边坡最大高度 25
该段路基地貌单元为剥蚀丘陵区,地势较起伏,线路在此以挖方通过
2 设计概述DK380+025-DK280+750 段左侧路堑边坡设置 C30 片石混凝土挡墙,墙高 4
0m,墙胸、背坡坡率 1:0
25,基础埋深 1
5m,墙顶设置 3
0m 宽 M10 浆砌片石平台,厚 0
挡墙路肩以上部分每隔 2-3m 上下左右交错设置① 100mm 的泄水孔,泄水孔采用 PVC 管,PVC 管进水口出设 0
3 的透水土工布(400g/m2/)包裹
挡土墙与孔窗式护墙沿长度方向每隔 15-20m 同步设置一道伸缩缝,缝宽设置0
02m,孔窗式护墙伸缩缝内全断面填塞沥青麻筋,挡土墙缝内沿墙顺、内、外、三边用沥青麻筋填塞,填塞深度 0

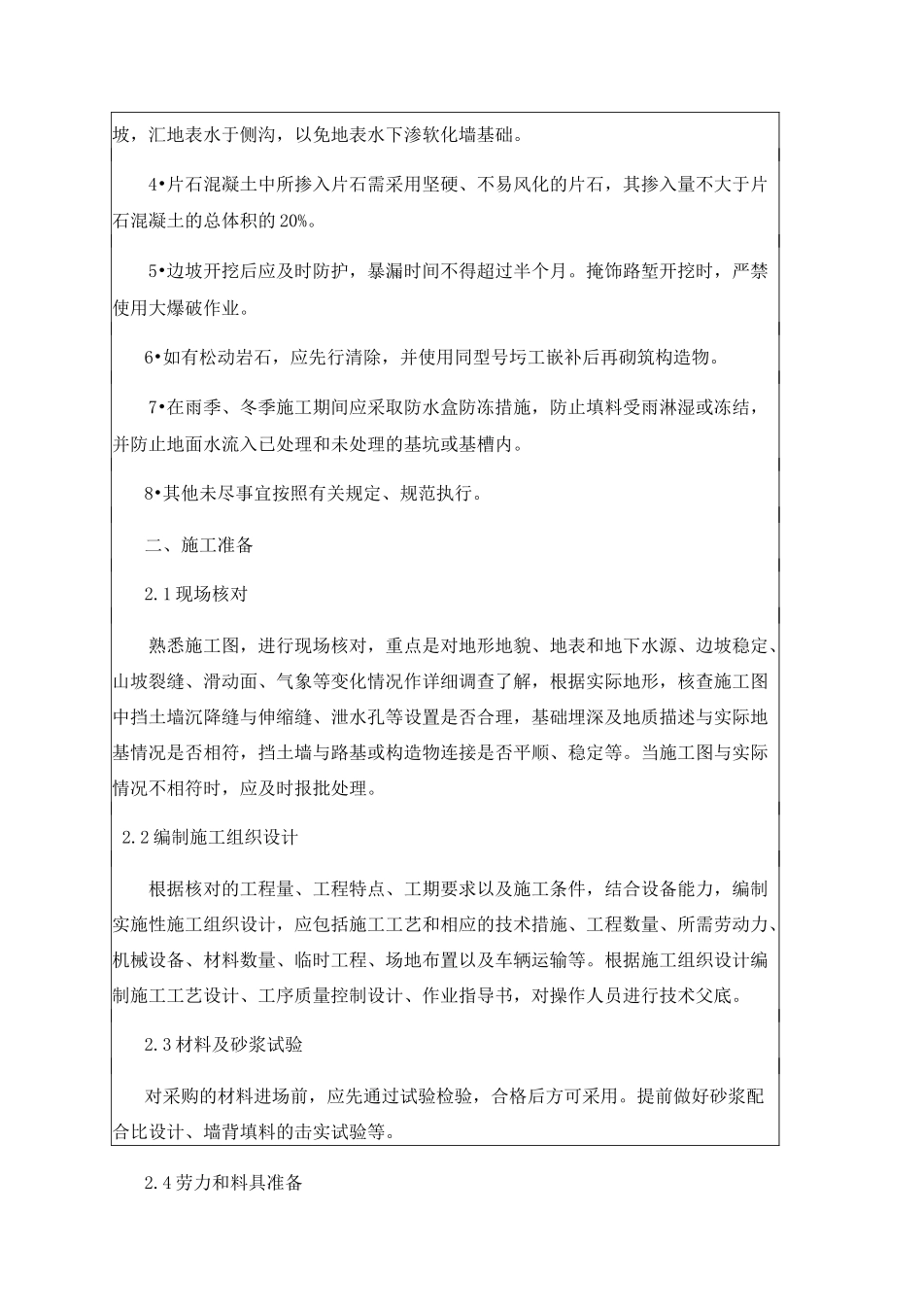

3 施工注意事项1•挡土墙基坑开挖至设计高程后,应对基底承载力进行检查;当承载力不满足设计要求时,应及时与设计单位人员联系
2•挡土墙施工应随开挖、随下基、随浇筑墙身,沿墙高方向应一次浇筑完毕,严禁出现水平施工缝,并及时回填基坑
3•挡土墙基础施工完毕后,应将墙基外侧基坑回填夯实,并做成向外 4%的斜坡,汇地表水于侧沟,以免地表水下渗软化墙基础
4•片石混凝土中所掺入片石需采用坚硬、不易风化的片石,其掺入量不大于片石混凝土的总体积的 20%
5•边坡开挖后应及时防护,暴漏时间不得超过半个月
掩饰路堑开挖时,严禁使用大爆破作业
6•如有松动岩石,应先行清除,并使用同型号圬工嵌补后再砌筑构造物
7•在雨季、冬季施工期间应采取防水盒防冻措施,防止填料受雨淋湿或冻结,并防止地面水流入已处理和未处理的基坑或基槽
