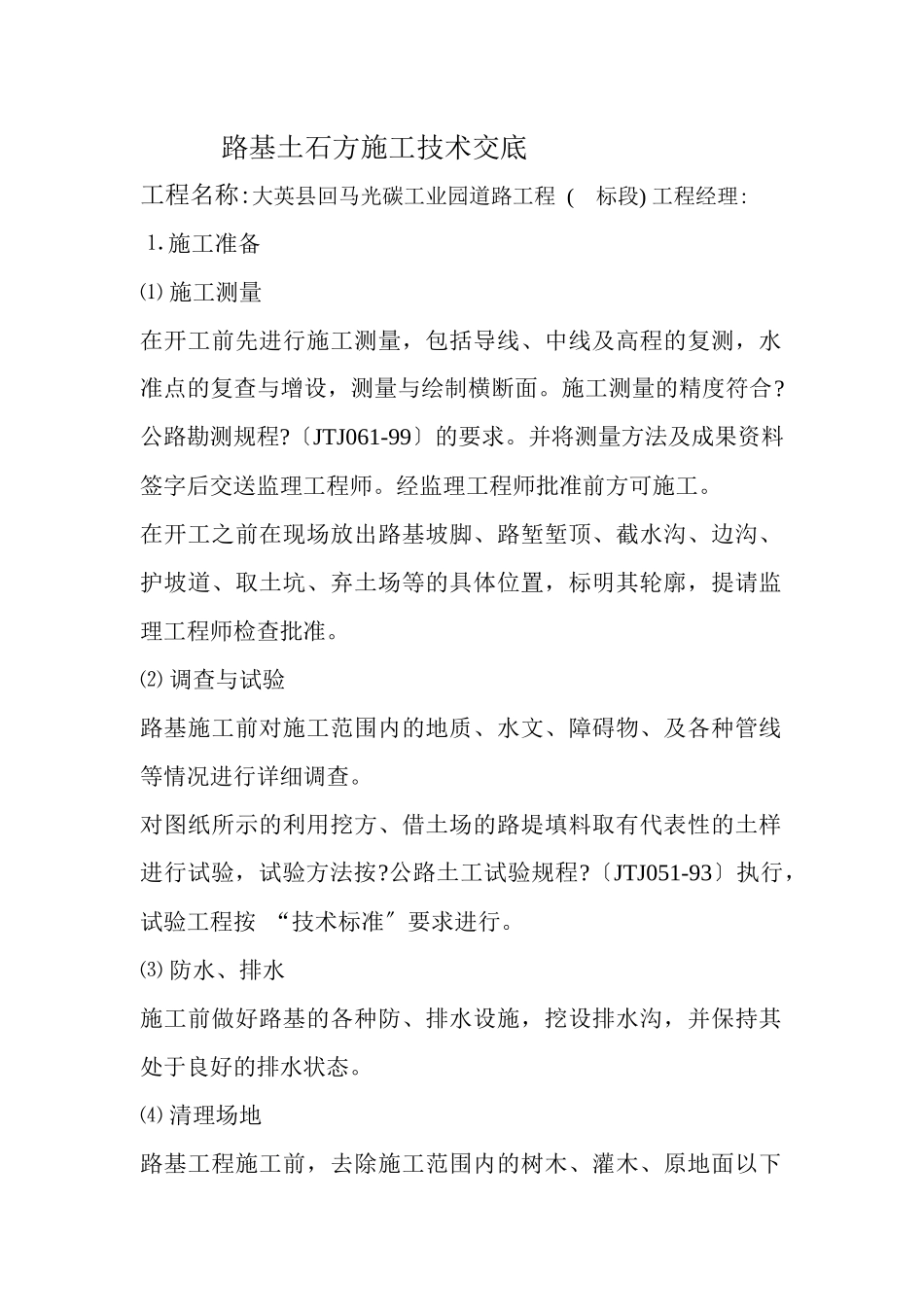

路基土石方施工技术交底工程名称:大英县回马光碳工业园道路工程 ( 标段) 工程经理: ⒈ 施工准备⑴ 施工测量在开工前先进行施工测量,包括导线、中线及高程的复测,水准点的复查与增设,测量与绘制横断面
施工测量的精度符合
公路勘测规程
〔JTJ061-99〕的要求
并将测量方法及成果资料签字后交送监理工程师
经监理工程师批准前方可施工
在开工之前在现场放出路基坡脚、路堑堑顶、截水沟、边沟、护坡道、取土坑、弃土场等的具体位置,标明其轮廓,提请监理工程师检查批准
⑵ 调查与试验路基施工前对施工范围内的地质、水文、障碍物、及各种管线等情况进行详细调查
对图纸所示的利用挖方、借土场的路堤填料取有代表性的土样进行试验,试验方法按
公路土工试验规程
〔JTJ051-93〕执行,试验工程按 “技术标准〞要求进行
⑶ 防水、排水施工前做好路基的各种防、排水设施,挖设排水沟,并保持其处于良好的排水状态
⑷ 清理场地路基工程施工前,去除施工范围内的树木、灌木、原地面以下100-300mm 内的草皮、农作物的根系和表土
且堆放在弃土场内或经监理工程师认可地点
场地清理完成后,全面进行填前碾压,使其密实度到达规定的要求
⑸ 雨季施工雨季施工前,根据现场具体情况确定可进行雨季施施工场地段,严格根据
公路路基施工技术标准
〔JTJO33-95〕中雨季施工的有关规定执行,并编制实施性的雨季施工组织方案,提交监理工程师审查批准
雨季填筑路堤时,随挖、随运、随填、随压
每层填土外表筑2-3%的横坡,并在雨前和收工前将铺填的松土碾压密实
⒉ 路基挖方施工对于较长的路堑采纳纵挖法施工,短而深的路堑采纳横挖法施工
路堑开挖以机械施工为主,靠近基床底层外表及边坡局部辅以人工开挖
石方开挖采纳小型或松动爆破,岩石边坡采纳光面爆破施工
土石方调运近距离采纳推土机推运,远距离采纳挖掘机、装载机配合自卸汽车运输

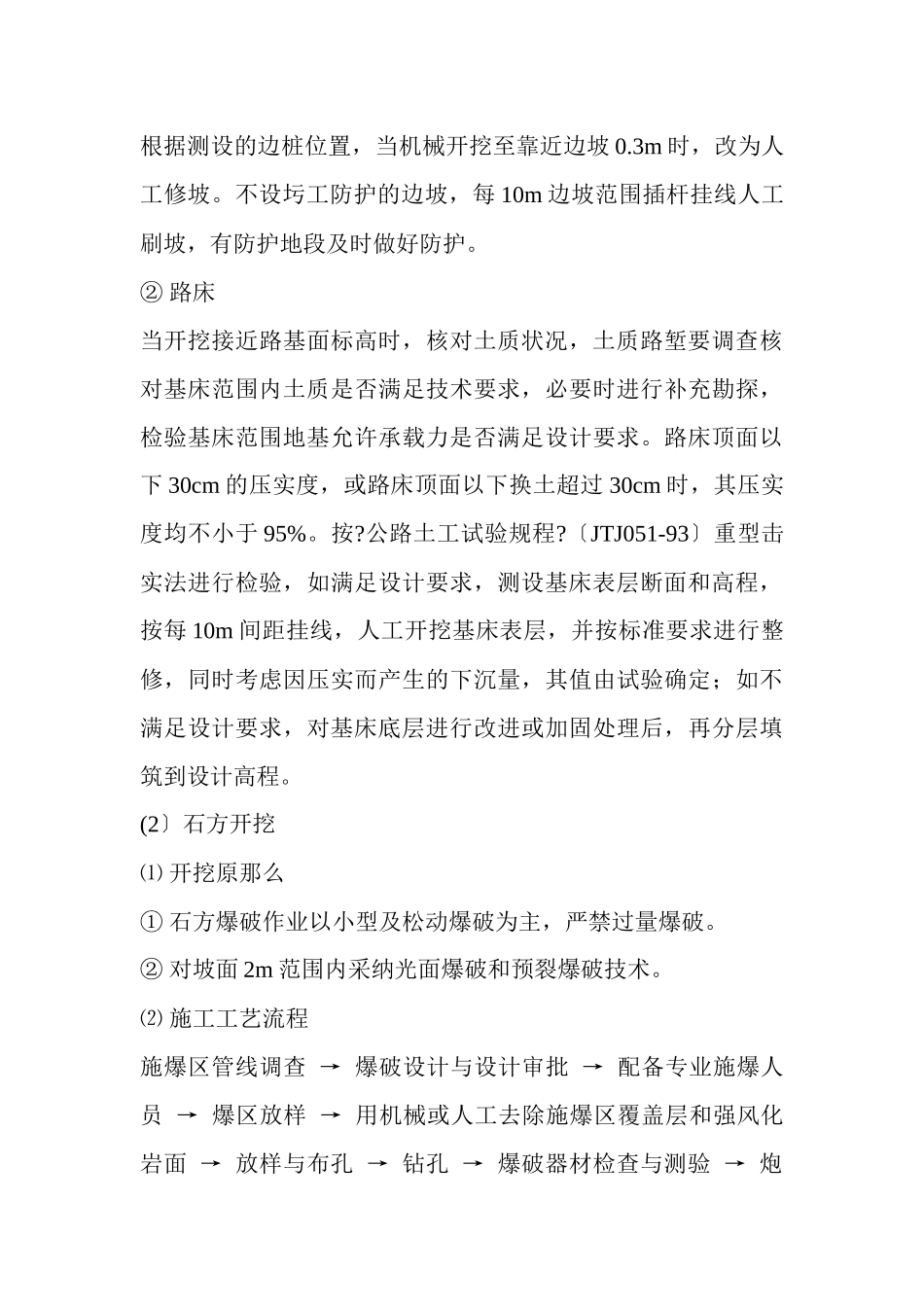

1〕土方开挖
