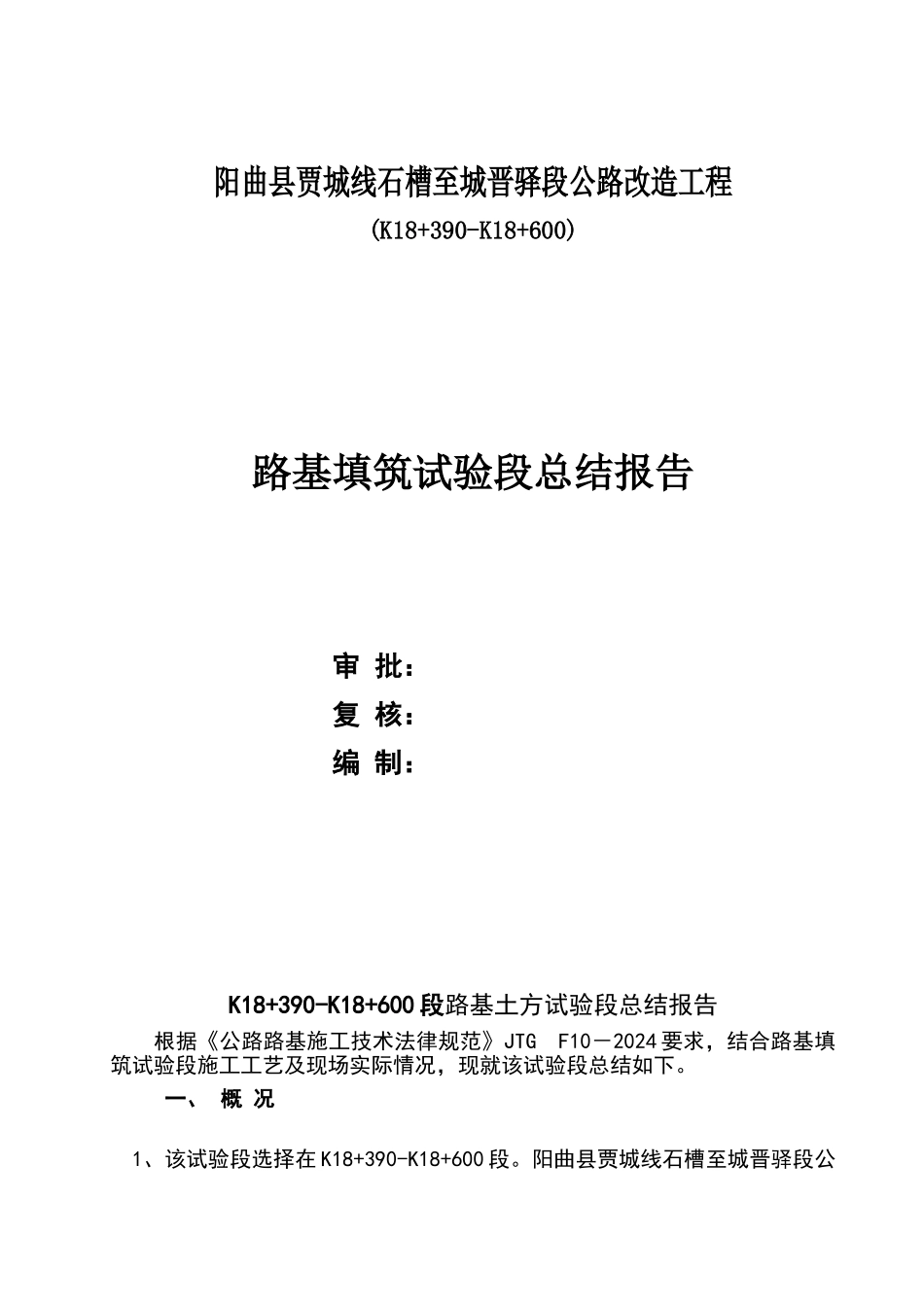

阳曲县贾城线石槽至城晋驿段公路改造工程(K18+390-K18+600)路基填筑试验段总结报告审 批:复 核:编 制:K18+390-K18+600 段路基土方试验段总结报告根据《公路路基施工技术法律规范》JTG F10-2024 要求,结合路基填筑试验段施工工艺及现场实际情况,现就该试验段总结如下
一、 概 况 1、该试验段选择在 K18+390-K18+600 段

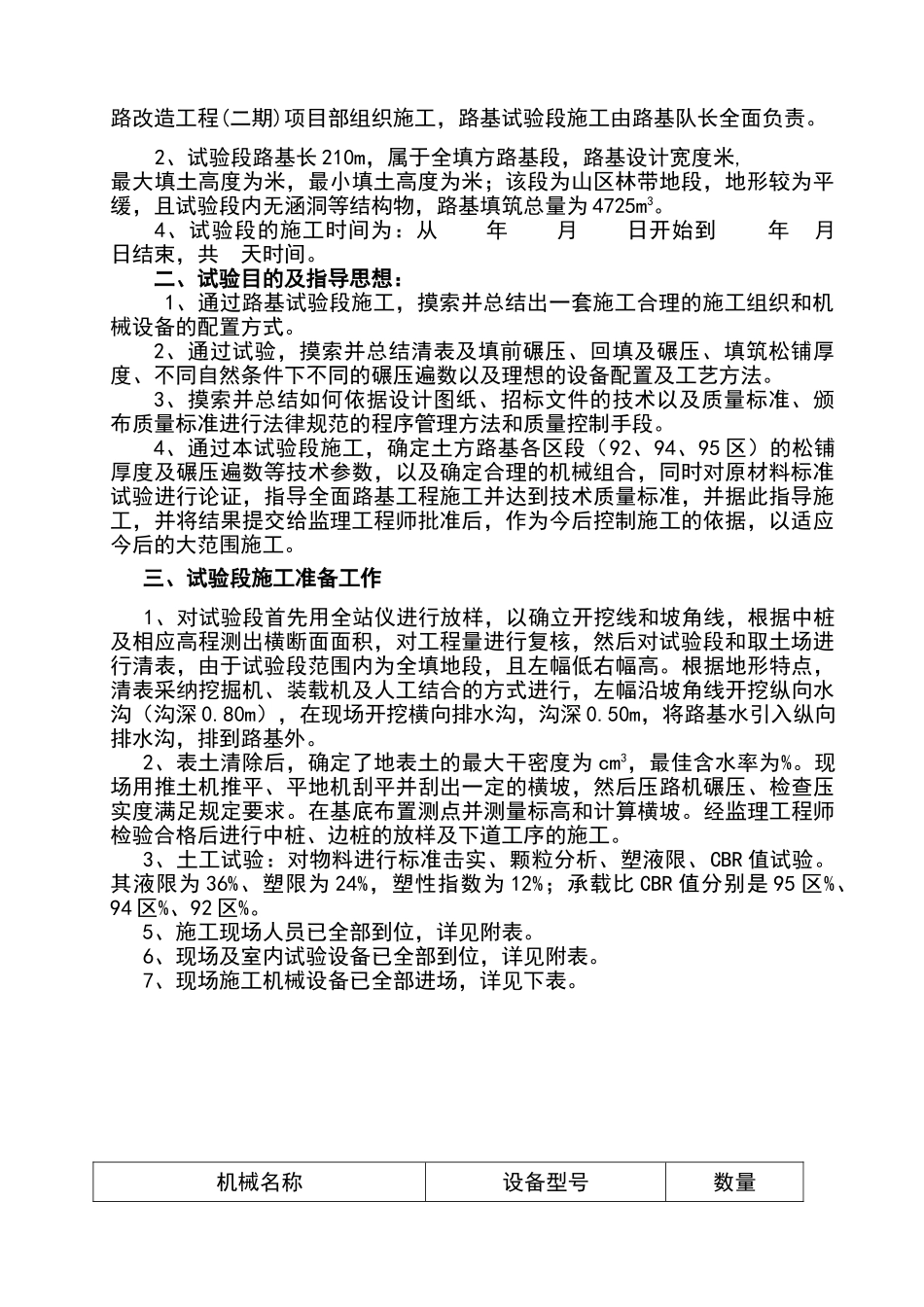

阳曲县贾城线石槽至城晋驿段公路改造工程(二期)项目部组织施工,路基试验段施工由路基队长全面负责
2、试验段路基长 210m,属于全填方路基段,路基设计宽度米,最大填土高度为米,最小填土高度为米;该段为山区林带地段,地形较为平缓,且试验段内无涵洞等结构物,路基填筑总量为 4725m3
4、试验段的施工时间为:从 年 月 日开始到 年 月 日结束,共 天时间
二、试验目的及指导思想:1、通过路基试验段施工,摸索并总结出一套施工合理的施工组织和机械设备的配置方式
2、通过试验,摸索并总结清表及填前碾压、回填及碾压、填筑松铺厚度、不同自然条件下不同的碾压遍数以及理想的设备配置及工艺方法
3、摸索并总结如何依据设计图纸、招标文件的技术以及质量标准、颁布质量标准进行法律规范的程序管理方法和质量控制手段
4、通过本试验段施工,确定土方路基各区段(92、94、95 区)的松铺厚度及碾压遍数等技术参数,以及确定合理的机械组合,同时对原材料标准试验进行论证,指导全面路基工程施工并达到技术质量标准,并据此指导施工,并将结果提交给监理工程师批准后,作为今后控制施工的依据,以适应今后的大范围施工
三、试验段施工准备工作 1、对试验段首先用全站仪进行放样,以确立开挖线和坡角线,根据中桩及相应高程测出横断面面积,对工程量进行复核,然后对试验段和取土场进行清表,由于试验段范围内为全填地段,且左幅低右幅高

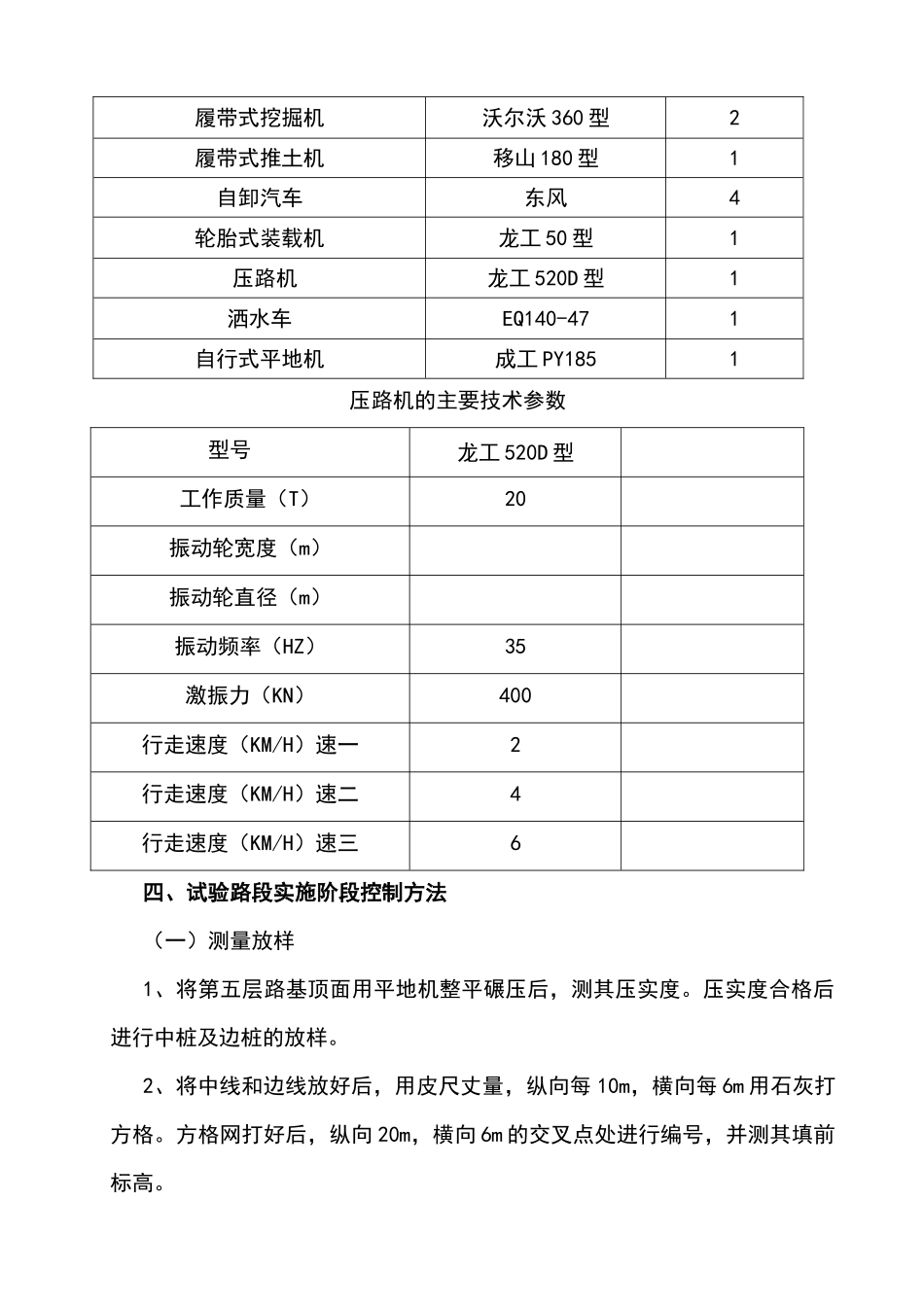

根据地形特点,清表采纳挖掘机、装载机
