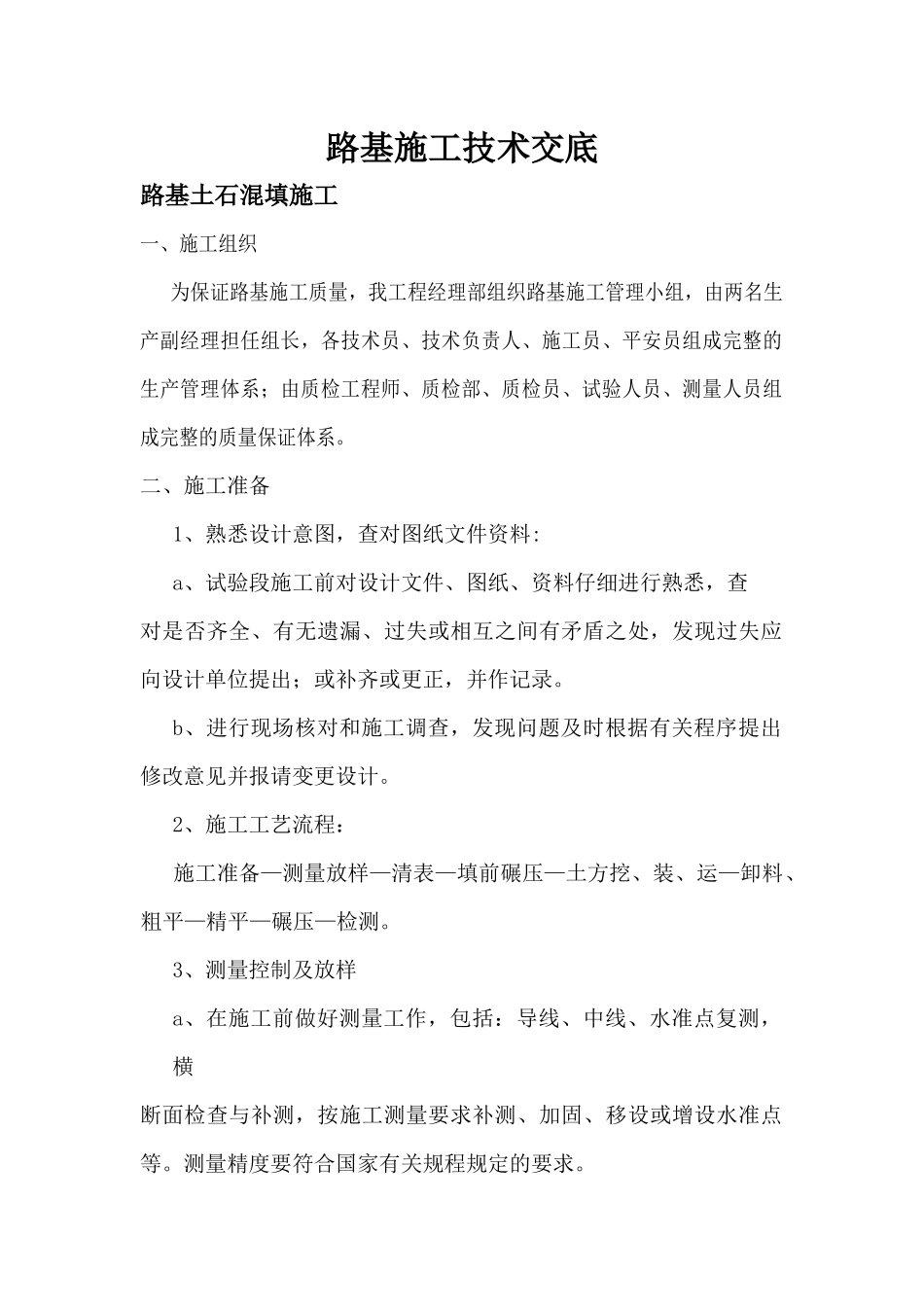

路基施工技术交底路基土石混填施工一、施工组织 为保证路基施工质量,我工程经理部组织路基施工管理小组,由两名生产副经理担任组长,各技术员、技术负责人、施工员、平安员组成完整的生产管理体系;由质检工程师、质检部、质检员、试验人员、测量人员组成完整的质量保证体系
二、施工准备1、熟悉设计意图,查对图纸文件资料:a、试验段施工前对设计文件、图纸、资料仔细进行熟悉,查对是否齐全、有无遗漏、过失或相互之间有矛盾之处,发现过失应向设计单位提出;或补齐或更正,并作记录
b、进行现场核对和施工调查,发现问题及时根据有关程序提出修改意见并报请变更设计
2、施工工艺流程:施工准备—测量放样—清表—填前碾压—土方挖、装、运—卸料、粗平—精平—碾压—检测

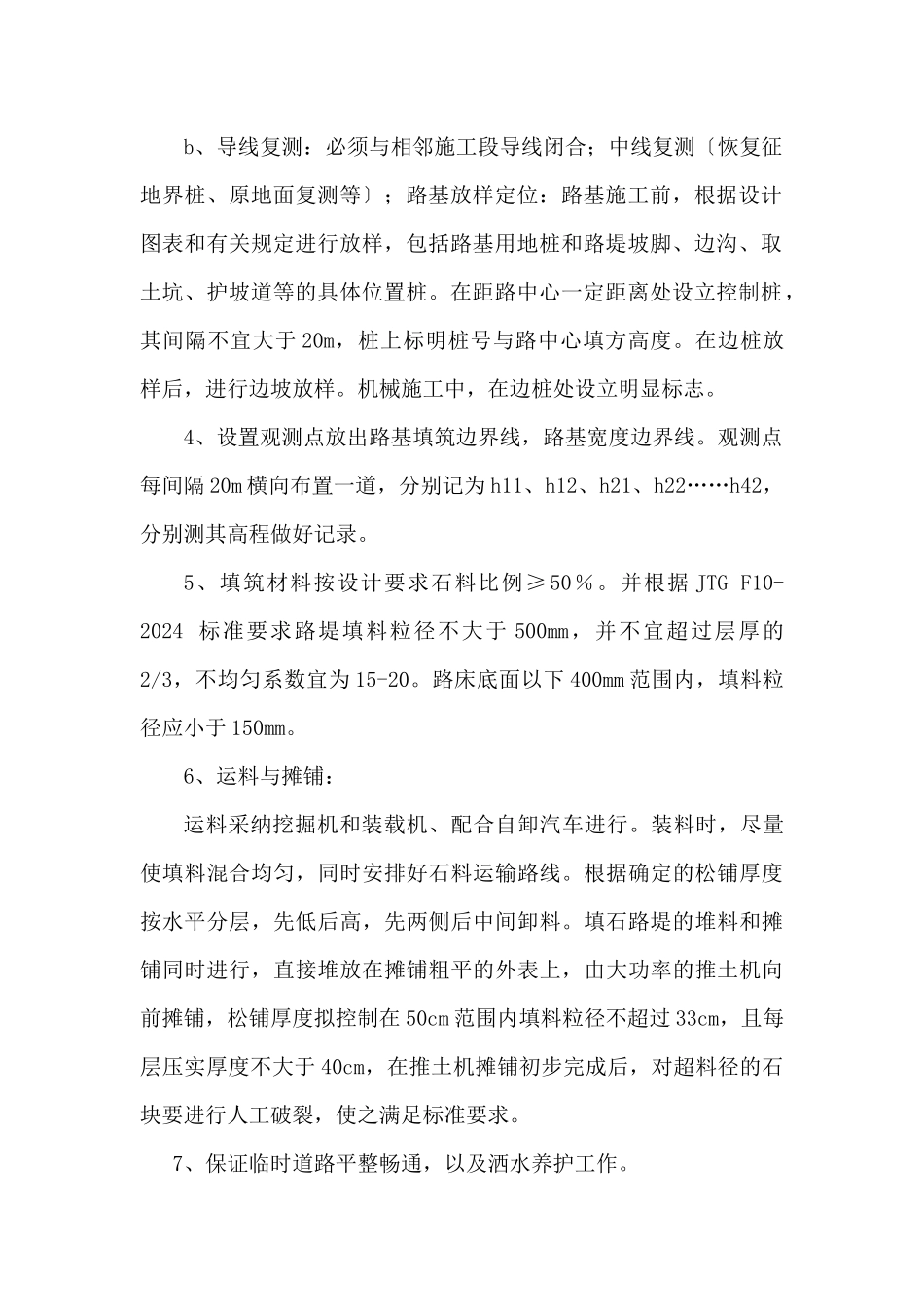

3、测量控制及放样a、在施工前做好测量工作,包括:导线、中线、水准点复测,横断面检查与补测,按施工测量要求补测、加固、移设或增设水准点等
测量精度要符合国家有关规程规定的要求
b、导线复测:必须与相邻施工段导线闭合;中线复测〔恢复征地界桩、原地面复测等〕;路基放样定位:路基施工前,根据设计图表和有关规定进行放样,包括路基用地桩和路堤坡脚、边沟、取土坑、护坡道等的具体位置桩
在距路中心一定距离处设立控制桩,其间隔不宜大于 20m,桩上标明桩号与路中心填方高度
在边桩放样后,进行边坡放样
机械施工中,在边桩处设立明显标志
4、设置观测点放出路基填筑边界线,路基宽度边界线
观测点每间隔 20m 横向布置一道,分别记为 h11、h12、h21、h22……h42,分别测其高程做好记录
5、填筑材料按设计要求石料比例≥50%
并根据 JTG F10-2024 标准要求路堤填料粒径不大于 500mm,并不宜超过层厚的2/3,不均匀系数宜为 15-20
路床底面以下 400mm 范围内,填料粒径应小于 150mm
6、运料与摊铺:运料采纳挖掘机和装载机、配合自卸汽
