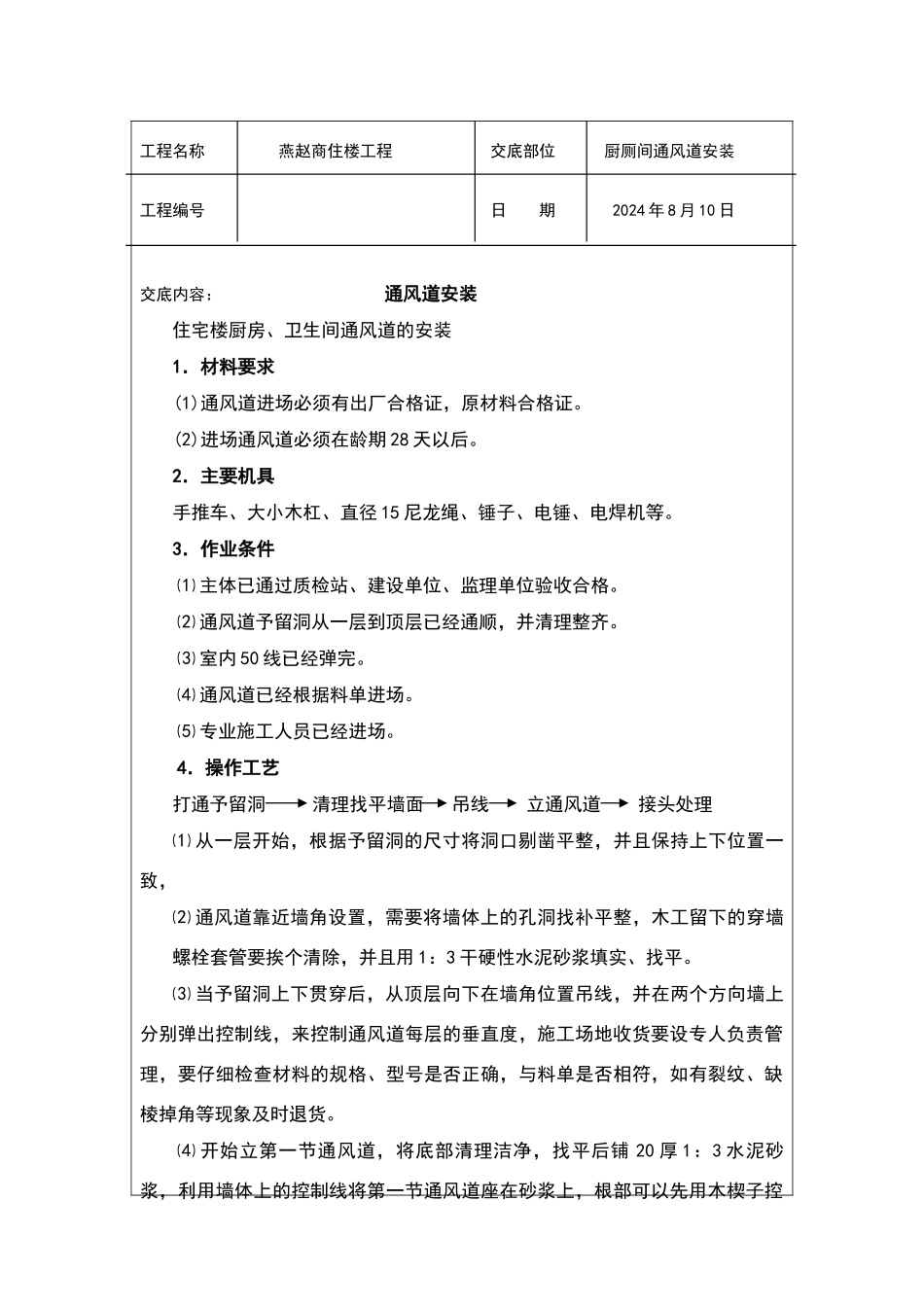

表 C1-3 技术交底记录工程名称 燕赵商住楼工程 交底部位 厨厕间通风道安装 工程编号 日 期 2024 年 8 月 10 日交底内容: 通风道安装住宅楼厨房、卫生间通风道的安装1.材料要求(1)通风道进场必须有出厂合格证,原材料合格证。 (2)进场通风道必须在龄期 28 天以后。2.主要机具手推车、大小木杠、直径 15 尼龙绳、锤子、电锤、电焊机等。3.作业条件⑴ 主体已通过质检站、建设单位、监理单位验收合格。⑵ 通风道予留洞从一层到顶层已经通顺,并清理整齐。⑶ 室内 50 线已经弹完。⑷ 通风道已经根据料单进场。⑸ 专业施工人员已经进场。4.操作工艺打通予留洞 清理找平墙面 吊线 立通风道 接头处理⑴ 从一层开始,根据予留洞的尺寸将洞口剔凿平整,并且保持上下位置一致,⑵ 通风道靠近墙角设置,需要将墙体上的孔洞找补平整,木工留下的穿墙螺栓套管要挨个清除,并且用 1:3 干硬性水泥砂浆填实、找平。⑶ 当予留洞上下贯穿后,从顶层向下在墙角位置吊线,并在两个方向墙上分别弹出控制线,来控制通风道每层的垂直度,施工场地收货要设专人负责管理,要仔细检查材料的规格、型号是否正确,与料单是否相符,如有裂纹、缺棱掉角等现象及时退货。⑷ 开始立第一节通风道,将底部清理洁净,找平后铺 20 厚 1:3 水泥砂浆,利用墙体上的控制线将第一节通风道座在砂浆上,根部可以先用木楔子控工程名称 燕赵商住楼工程 交底部位 主体填充墙钢筋 工程编号 日 期 2024 年 7 月 2 日交底内容:⑹ 风道顶部出屋面做法为 ⑺ 予留洞填补,当通风道安装完毕后经有关部门验收,开始填补予留洞,先支设模板,加设两根 Φ6 钢筋,浇筑细石混凝土,混凝土内加入 10%FEA 微膨胀剂,振岛密实,严防渗水。在浇水养护。⑻ 内装修时风道与墙面夹角处加设 20 厘米镀锌钢丝网。5.质量标准(1) 接头的连接必须牢固,封堵密实不漏气。(2) 通风道上下垂直。(3) 安装后无裂缝掉角等现象。6.成品保护⑴ 风道安装好以后,严禁从上部落物掉进通风道孔内。⑵ 严禁对风道碰撞敲打。7.应注意的质量问题⑴ 接头不牢固,造成漏气,装修时造成墙体裂缝。⑵ 通风道不垂直,造成装修时材料浪费。⑶ 风道安装要保证风道本身不被破坏,安装时要小心安装。8、安全注意事项⑴ 通风道移动要多人合作,口号一致。⑵ 安装时要注意予留洞上部的落物。⑶ 电焊机使用注意漏电,要找专业电工接线。⑷ 施工人员进入施工现...
