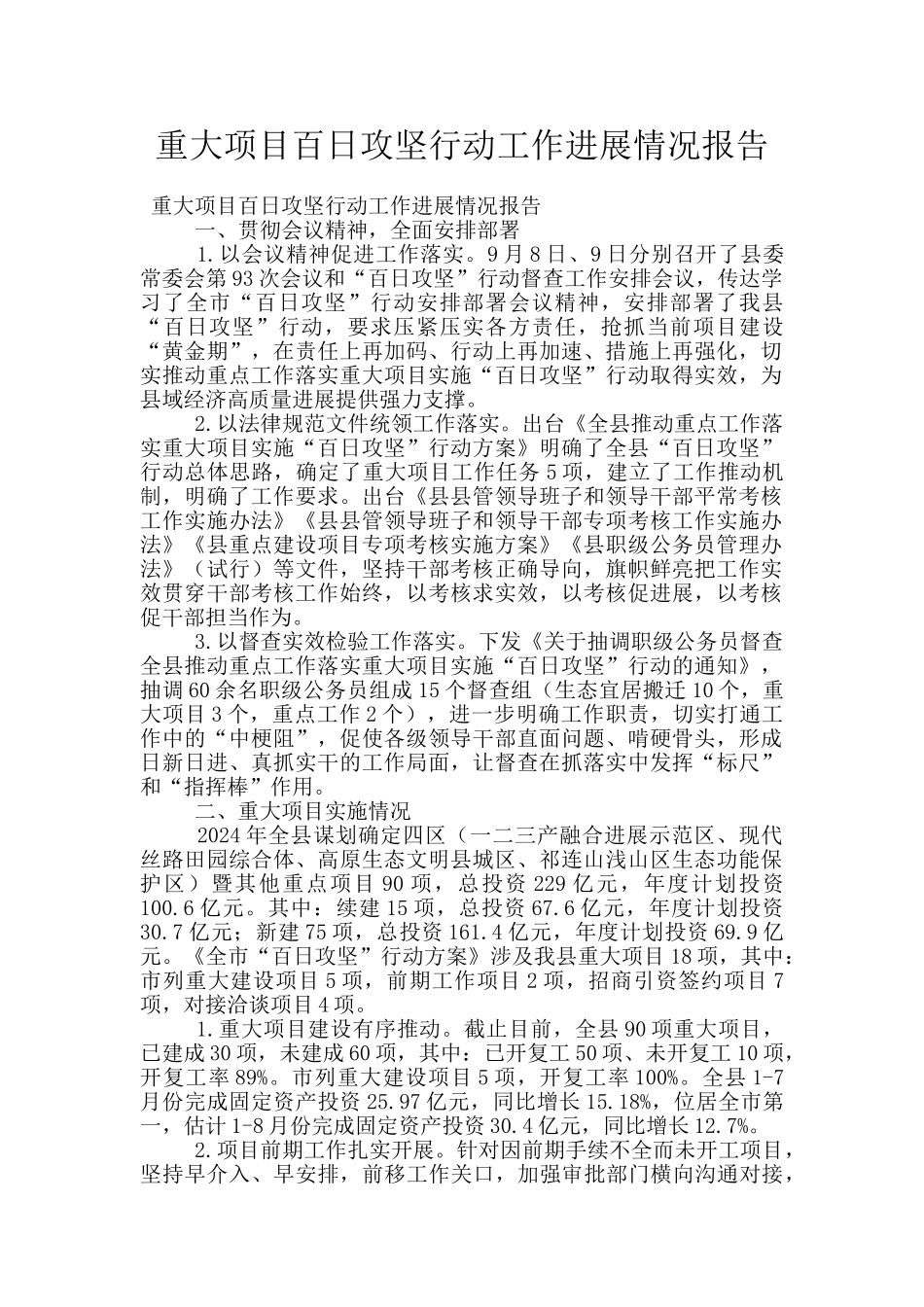

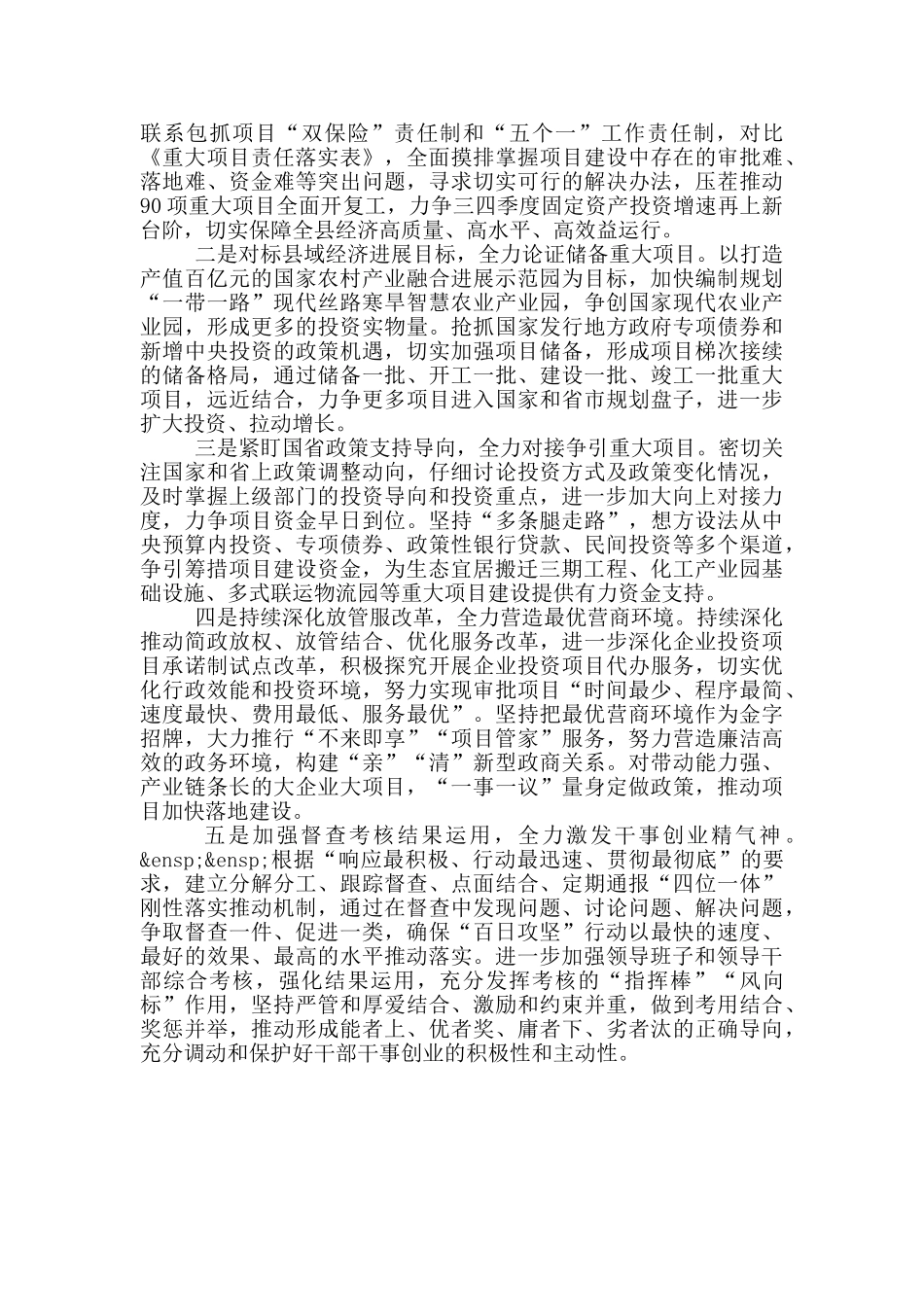

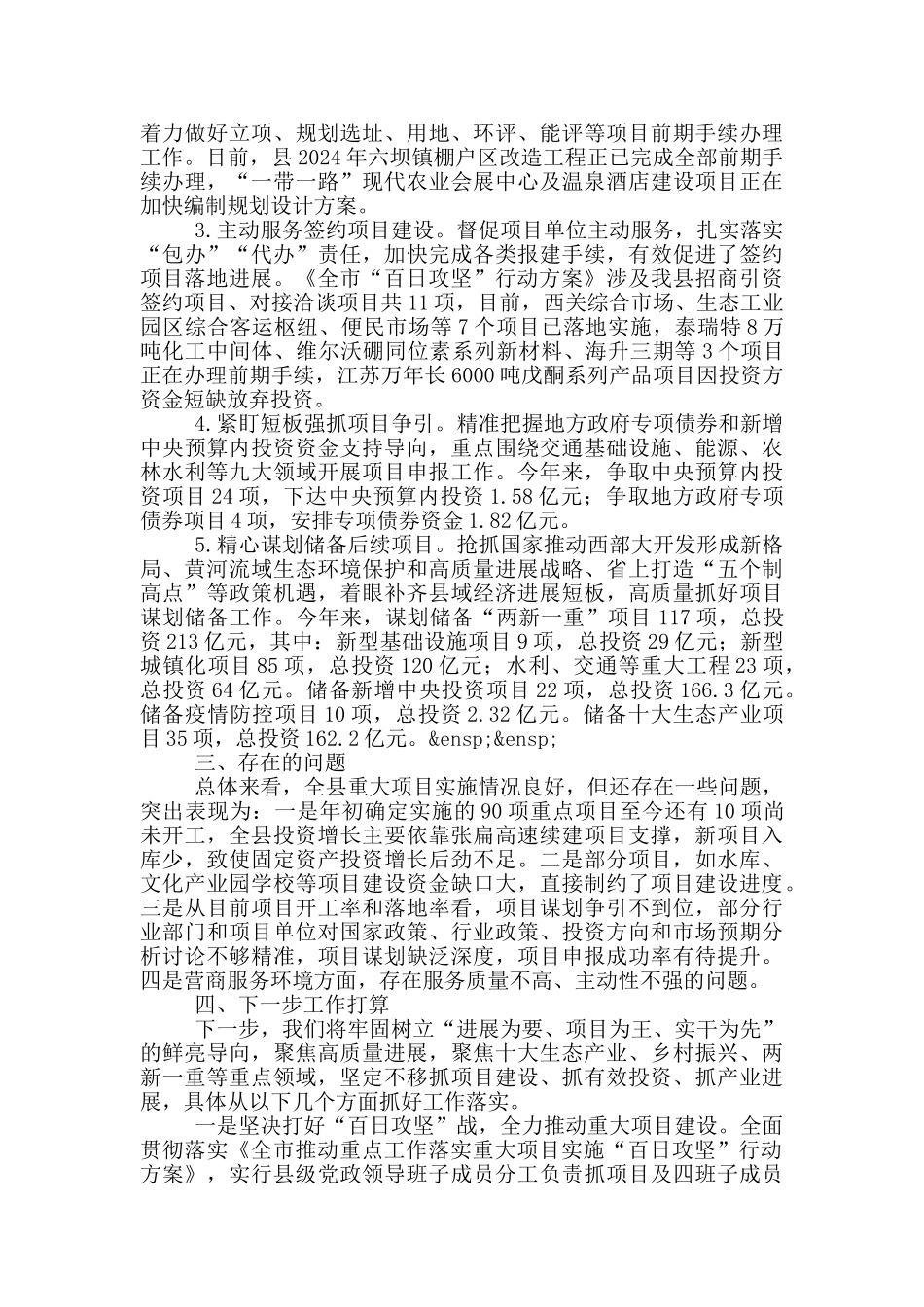

重大项目百日攻坚行动工作进展情况报告 重大项目百日攻坚行动工作进展情况报告 一、贯彻会议精神,全面安排部署 1.以会议精神促进工作落实。9 月 8 日、9 日分别召开了县委常委会第 93 次会议和“百日攻坚”行动督查工作安排会议,传达学习了全市“百日攻坚”行动安排部署会议精神,安排部署了我县“百日攻坚”行动,要求压紧压实各方责任,抢抓当前项目建设“黄金期”,在责任上再加码、行动上再加速、措施上再强化,切实推动重点工作落实重大项目实施“百日攻坚”行动取得实效,为县域经济高质量进展提供强力支撑。 2.以法律规范文件统领工作落实。出台《全县推动重点工作落实重大项目实施“百日攻坚”行动方案》明确了全县“百日攻坚”行动总体思路,确定了重大项目工作任务 5 项,建立了工作推动机制,明确了工作要求。出台《县县管领导班子和领导干部平常考核工作实施办法》《县县管领导班子和领导干部专项考核工作实施办法》《县重点建设项目专项考核实施方案》《县职级公务员管理办法》(试行)等文件,坚持干部考核正确导向,旗帜鲜亮把工作实效贯穿干部考核工作始终,以考核求实效,以考核促进展,以考核促干部担当作为。 3.以督查实效检验工作落实。下发《关于抽调职级公务员督查全县推动重点工作落实重大项目实施“百日攻坚”行动的通知》,抽调 60 余名职级公务员组成 15 个督查组(生态宜居搬迁 10 个,重大项目 3 个,重点工作 2 个),进一步明确工作职责,切实打通工作中的“中梗阻”,促使各级领导干部直面问题、啃硬骨头,形成日新日进、真抓实干的工作局面,让督查在抓落实中发挥“标尺”和“指挥棒”作用。 二、重大项目实施情况 2024 年全县谋划确定四区(一二三产融合进展示范区、现代丝路田园综合体、高原生态文明县城区、祁连山浅山区生态功能保护区)暨其他重点项目 90 项,总投资 229 亿元,年度计划投资100.6 亿元。其中:续建 15 项,总投资 67.6 亿元,年度计划投资30.7 亿元;新建 75 项,总投资 161.4 亿元,年度计划投资 69.9 亿元。《全市“百日攻坚”行动方案》涉及我县重大项目 18 项,其中:市列重大建设项目 5 项,前期工作项目 2 项,招商引资签约项目 7项,对接洽谈项目 4 项。 1.重大项目建设有序推动。截止目前,全县 90 项重大项目,已建成 30 项,未建成 60 项,其中:已开复工 50 项、未开复工 10 项,开复工率 89%。市列重大建设项...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

重大项目百日攻坚行动工作进展情况报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
