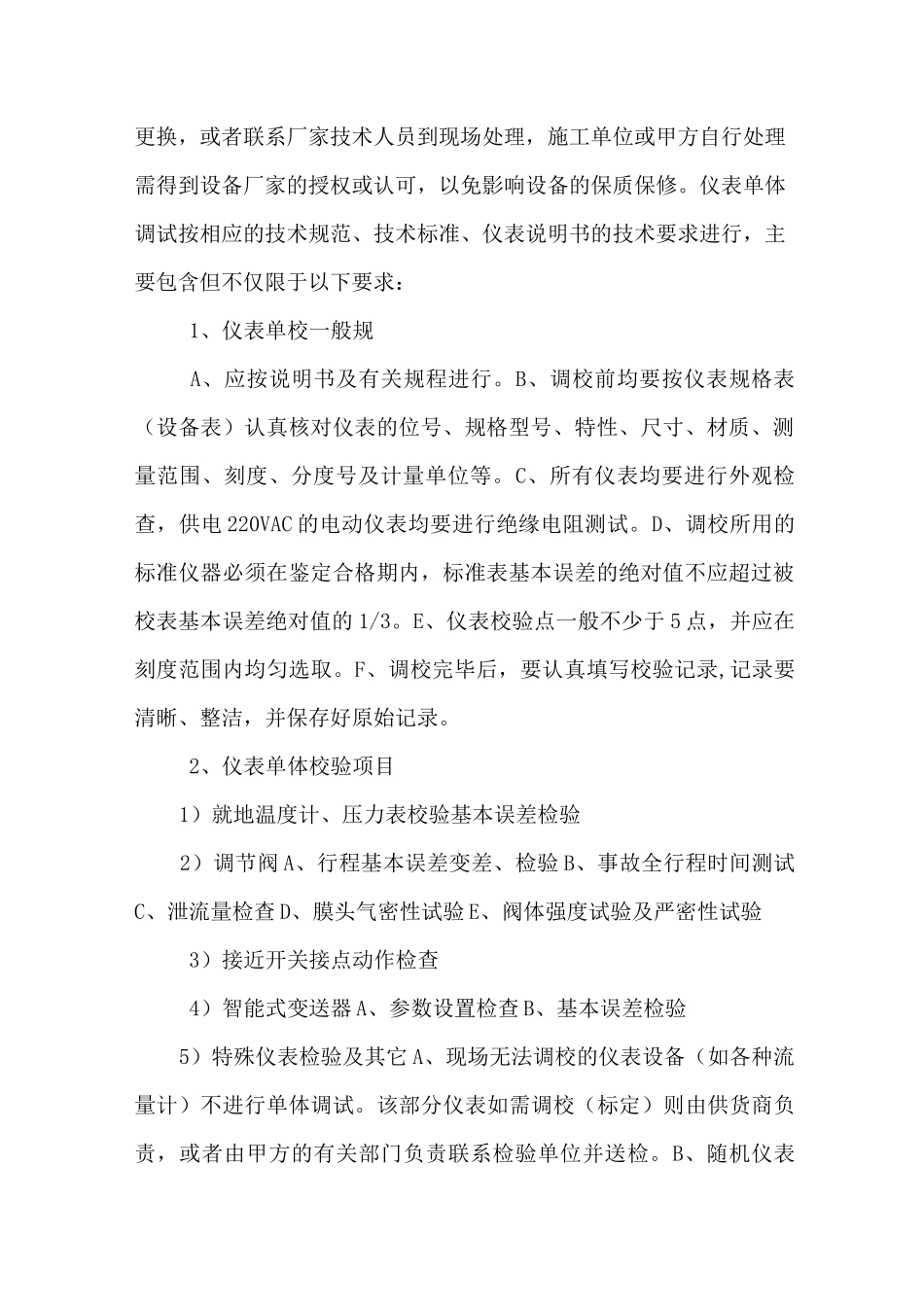

仪表调试方案一、编制说明本工程为山西襄矿泓通煤化工有限公司 20 万吨/年煤制乙二醇项目 32000Nm3/h 氧气空分工程。为了较好的完成空分工段仪表系统的调试工作,特编制此方案。二、编制依据1、施工合同及协议2、设计图纸及其它设计文件3、产品说明书4、<<自动化仪表工程施工及验收规范>>GB50093-2002 二、成立仪表调试小组建立仪表调试组织体系,确定相关责任人员,明确职责,所负责工作内容和责任所辖范围。各片区负责人员,中控室负责人员,现场负责人员,总体协调人员,与施工单位协调人员,材料设备协调人员,与设备厂家协调人员,具体工作人员等。四、仪表单体调试仪表单体调试原则上应该在仪表安装之前完成。对施工单位的仪表单体调试进行监督,开始前对施工单位的人员进行资质审查必须是具备相应的资质证书的人员方能进行仪表的单体调试,另外需对调试设备的有效性进行检查,调试设备必须具备相应的检定证书和有效期,单体调试场所必须满足仪表单体校验的技术要求。单体调试后对相应的调试记录进行检查和审核。对于出现问题的仪表应及时返厂维修或更换,或者联系厂家技术人员到现场处理,施工单位或甲方自行处理需得到设备厂家的授权或认可,以免影响设备的保质保修。仪表单体调试按相应的技术规范、技术标准、仪表说明书的技术要求进行,主要包含但不仅限于以下要求:1、仪表单校一般规A、应按说明书及有关规程进行。B、调校前均要按仪表规格表(设备表)认真核对仪表的位号、规格型号、特性、尺寸、材质、测量范围、刻度、分度号及计量单位等。C、所有仪表均要进行外观检查,供电 220VAC 的电动仪表均要进行绝缘电阻测试。D、调校所用的标准仪器必须在鉴定合格期内,标准表基本误差的绝对值不应超过被校表基本误差绝对值的 1/3。E、仪表校验点一般不少于 5 点,并应在刻度范围内均匀选取。F、调校完毕后,要认真填写校验记录,记录要清晰、整洁,并保存好原始记录。2、仪表单体校验项目1)就地温度计、压力表校验基本误差检验2)调节阀 A、行程基本误差变差、检验 B、事故全行程时间测试C、泄流量检查 D、膜头气密性试验 E、阀体强度试验及严密性试验3)接近开关接点动作检查4)智能式变送器 A、参数设置检查 B、基本误差检验5)特殊仪表检验及其它 A、现场无法调校的仪表设备(如各种流量计)不进行单体调试。该部分仪表如需调校(标定)则由供货商负责,或者由甲方的有关部门负责联系检验单位并送检。B、随机仪表的单...
