11、工程概况厂区围墙断面设计为 240 伽宽 MU7・5 砖砌墙体,砖砌墙体高度为 2600 伽(含墙体压顶),基础采用 MU30 浆砌毛石基础,地基为自然土密实地基
本工程施工特点:一、工程量大,施工面呈线状布置,施工组织分散,绝大部分区域材料运输不便、施工用水困难、施工需细致对待,排好施工顺序
二、因本工程位于厂区边缘,对灰场水沟边、A 排外老坟场处、火车轨道东端两侧等基础坐落在软弱地基上的,需采取特殊措施
三、因施工区域位于厂区边缘,作业线长,需采取特殊的安全保卫措施
针对以上施工特点,我单位将采取如下的特殊施工措施:1)施工前,对厂区灰坝边、厂区东侧火车轨道两侧围墙施工材料不易达到的区域,修四〜五条简易毛石道路运送材料,同时安排 3 台送水车运送施工用水
2)对软弱基础地段,将基础深挖至坚实地基土处,再用毛石砌筑至砖墙基础处超挖量采取现场签证
3)在作业点采取双人双岗形式进行施工材料看管
本工程主要工程量:序号名称单位数量1砼M33002砖块14000003毛石M313002、施工部署及管理目标2
项目管理目标2
工程质量目标分部工程合格率 100%,优良率 98%,工程质量全部达到国家和部颁质量检验评定“优良级”标准

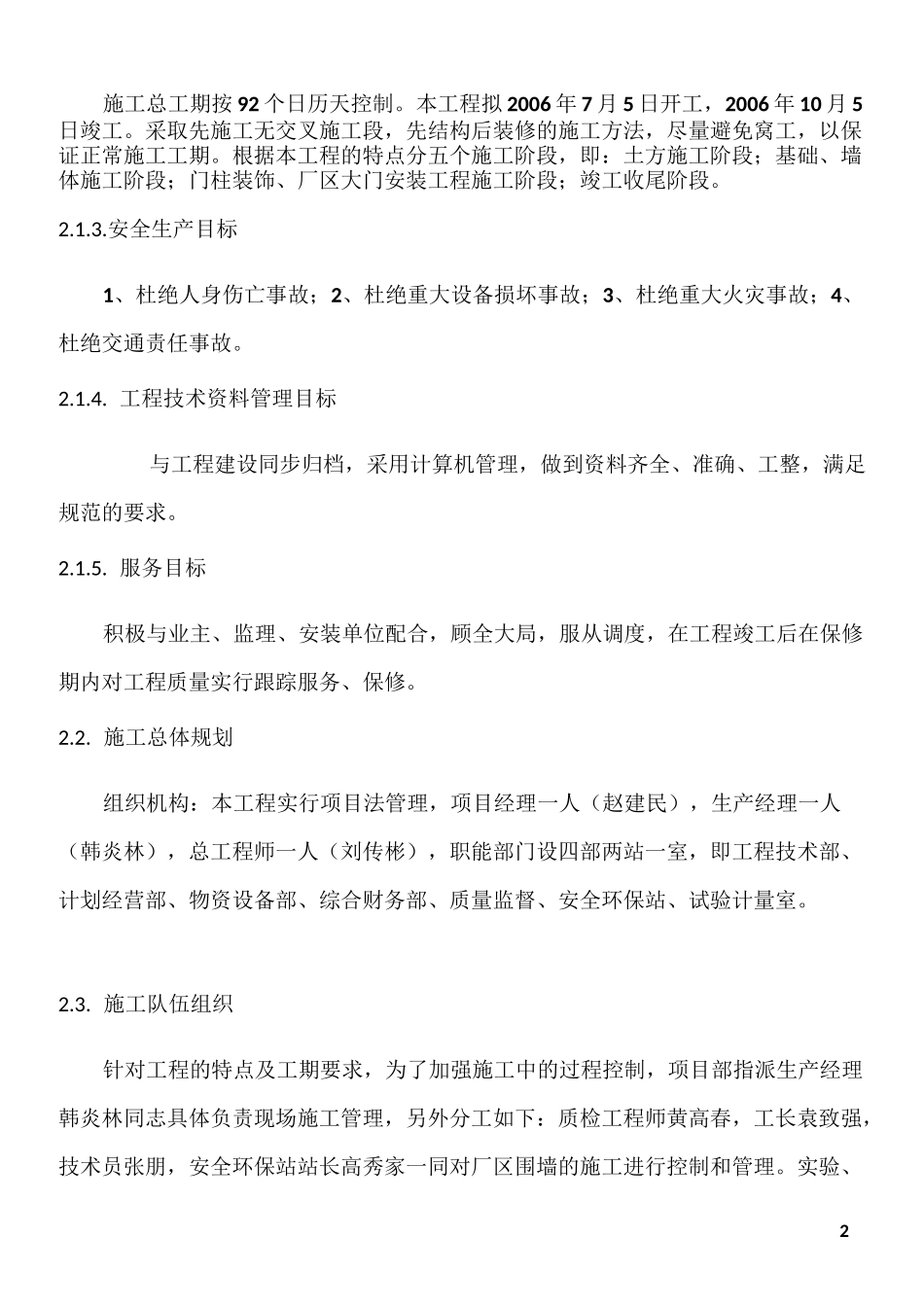

工期目标2施工总工期按 92 个日历天控制
本工程拟 2006 年 7 月 5 日开工,2006 年 10 月 5日竣工
采取先施工无交叉施工段,先结构后装修的施工方法,尽量避免窝工,以保证正常施工工期
根据本工程的特点分五个施工阶段,即:土方施工阶段;基础、墙体施工阶段;门柱装饰、厂区大门安装工程施工阶段;竣工收尾阶段
安全生产目标1、杜绝人身伤亡事故;2、杜绝重大设备损坏事故;3、杜绝重大火灾事故;4、杜绝交通责任事故
工程技术资料管理目标与工程建设同步归档,采用计算机管理,
