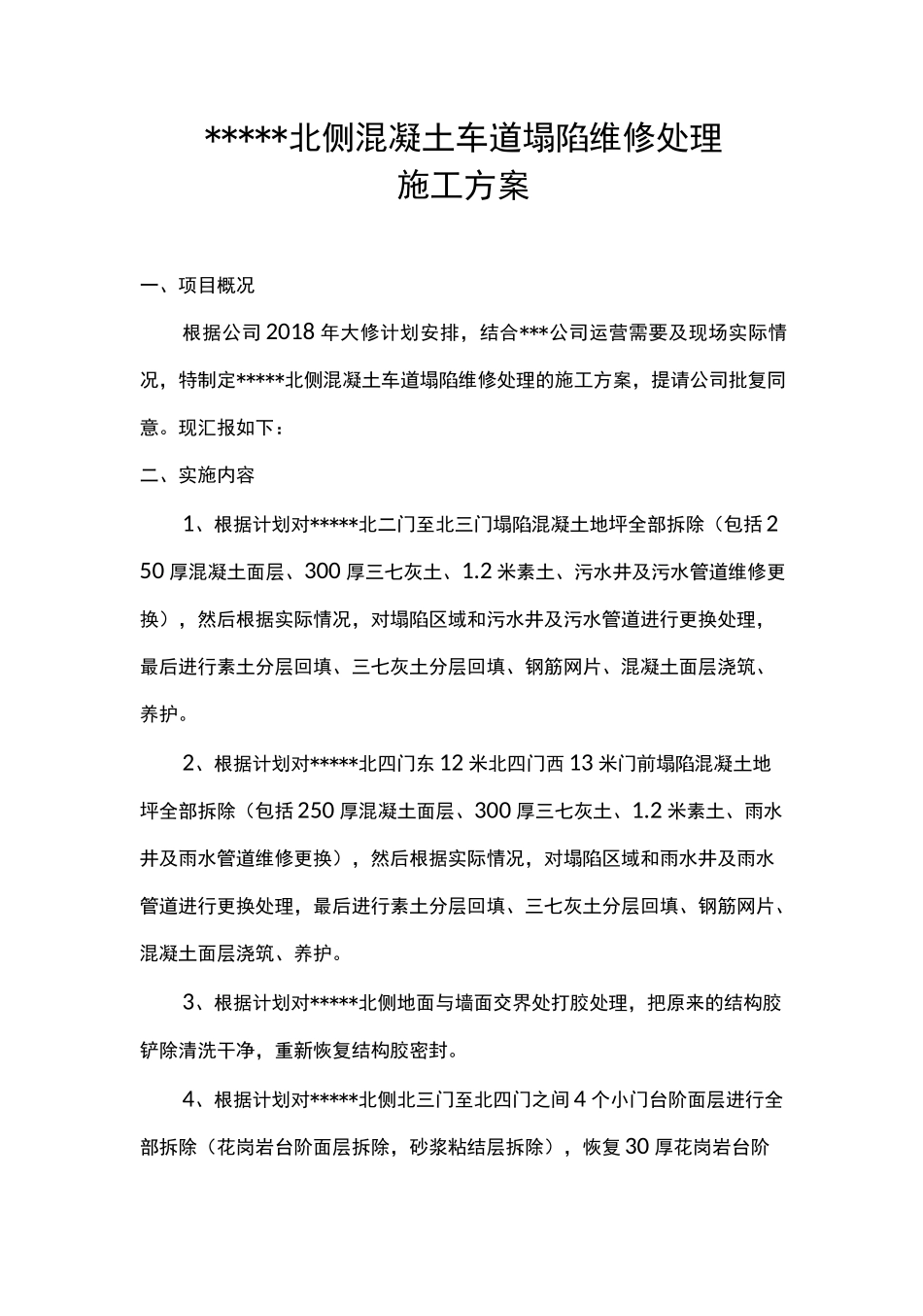

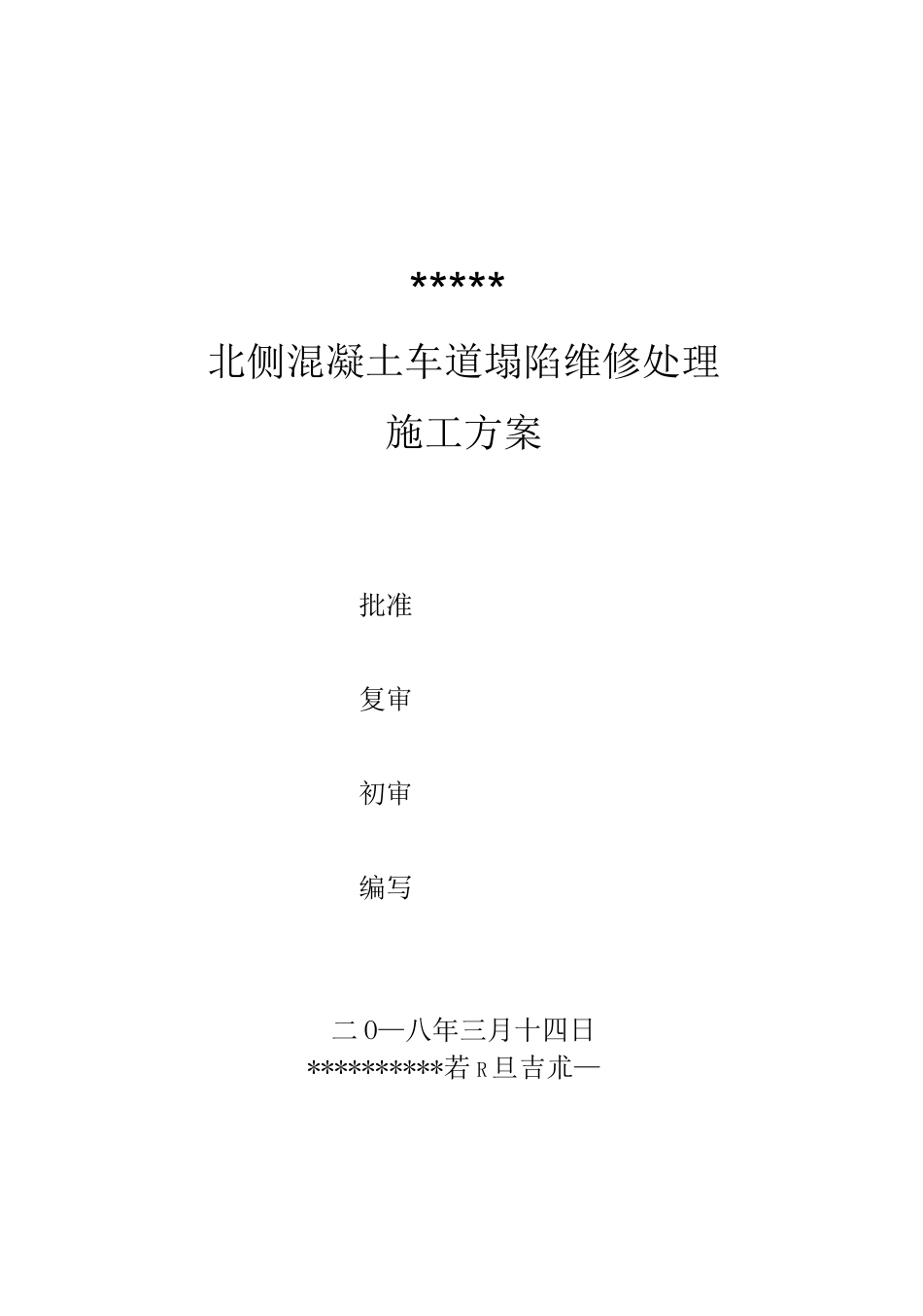

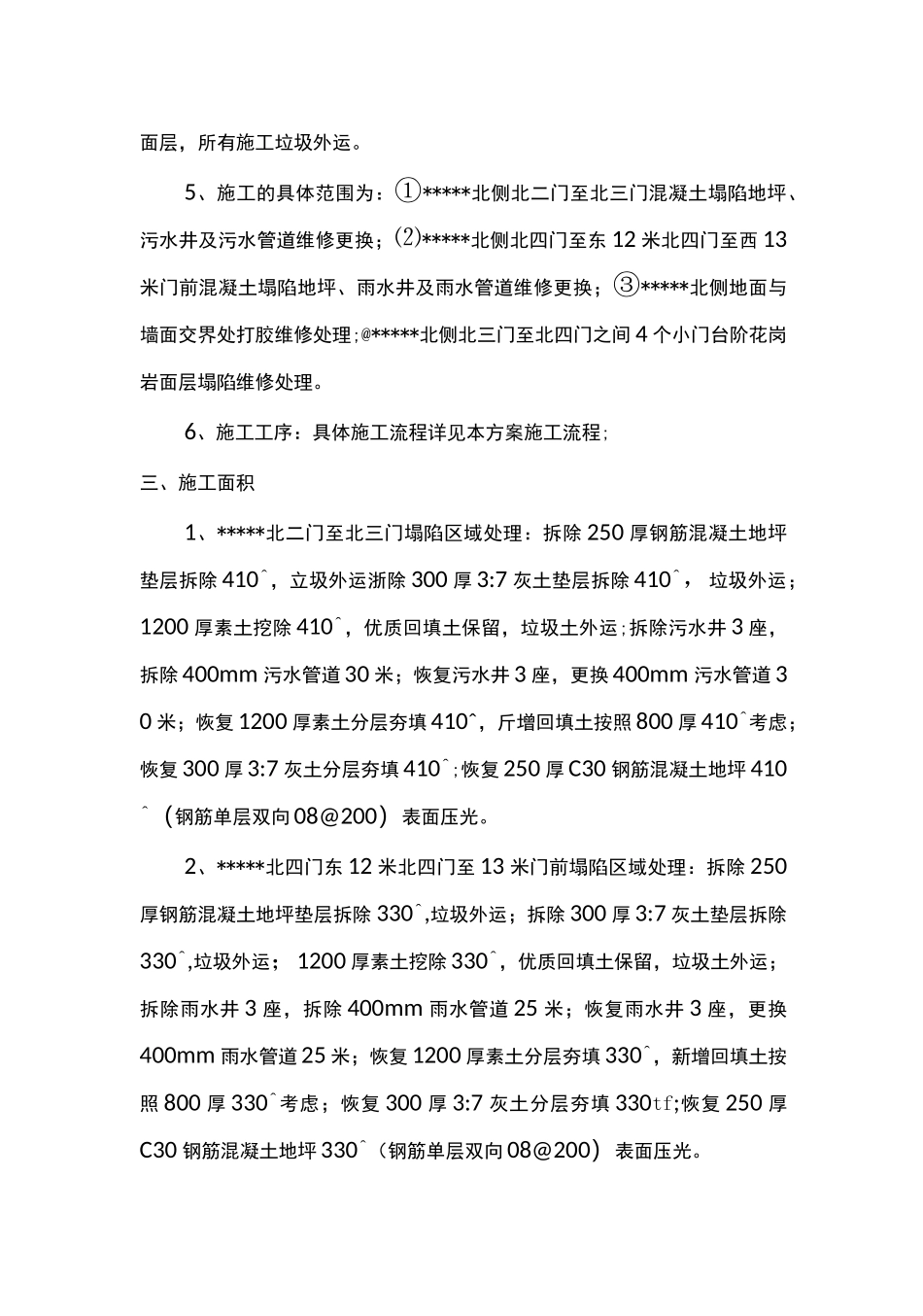

*****北侧混凝土车道塌陷维修处理施工方案批准复审初审编写二 O—八年三月十四日**********若 R 旦吉朮—*****北侧混凝土车道塌陷维修处理施工方案一、项目概况根据公司 2018 年大修计划安排,结合***公司运营需要及现场实际情况,特制定*****北侧混凝土车道塌陷维修处理的施工方案,提请公司批复同意。现汇报如下:二、实施内容1、根据计划对*****北二门至北三门塌陷混凝土地坪全部拆除(包括 250 厚混凝土面层、300 厚三七灰土、1.2 米素土、污水井及污水管道维修更换),然后根据实际情况,对塌陷区域和污水井及污水管道进行更换处理,最后进行素土分层回填、三七灰土分层回填、钢筋网片、混凝土面层浇筑、养护。2、根据计划对*****北四门东 12 米北四门西 13 米门前塌陷混凝土地坪全部拆除(包括 250 厚混凝土面层、300 厚三七灰土、1.2 米素土、雨水井及雨水管道维修更换),然后根据实际情况,对塌陷区域和雨水井及雨水管道进行更换处理,最后进行素土分层回填、三七灰土分层回填、钢筋网片、混凝土面层浇筑、养护。3、根据计划对*****北侧地面与墙面交界处打胶处理,把原来的结构胶铲除清洗干净,重新恢复结构胶密封。4、根据计划对*****北侧北三门至北四门之间 4 个小门台阶面层进行全部拆除(花岗岩台阶面层拆除,砂浆粘结层拆除),恢复 30 厚花岗岩台阶面层,所有施工垃圾外运。5、施工的具体范围为:①*****北侧北二门至北三门混凝土塌陷地坪、污水井及污水管道维修更换;⑵*****北侧北四门至东 12 米北四门至西 13米门前混凝土塌陷地坪、雨水井及雨水管道维修更换;③*****北侧地面与墙面交界处打胶维修处理;@*****北侧北三门至北四门之间 4 个小门台阶花岗岩面层塌陷维修处理。6、施工工序:具体施工流程详见本方案施工流程;三、施工面积1、*****北二门至北三门塌陷区域处理:拆除 250 厚钢筋混凝土地坪垫层拆除 410^,立圾外运浙除 300 厚 3:7 灰土垫层拆除 410^,垃圾外运;1200 厚素土挖除 410^,优质回填土保留,垃圾土外运;拆除污水井 3 座,拆除 400mm 污水管道 30 米;恢复污水井 3 座,更换 400mm 污水管道 30 米;恢复 1200 厚素土分层夯填 410^,斤增回填土按照 800 厚 410^考虑;恢复 300 厚 3:7 灰土分层夯填 410^;恢复 250 厚 C30 钢筋混凝土地坪 410^(钢筋单层双向 08@200)表面压光。2、*****北四门东 12 米北四门至 13 米门前塌陷区域处理:...
