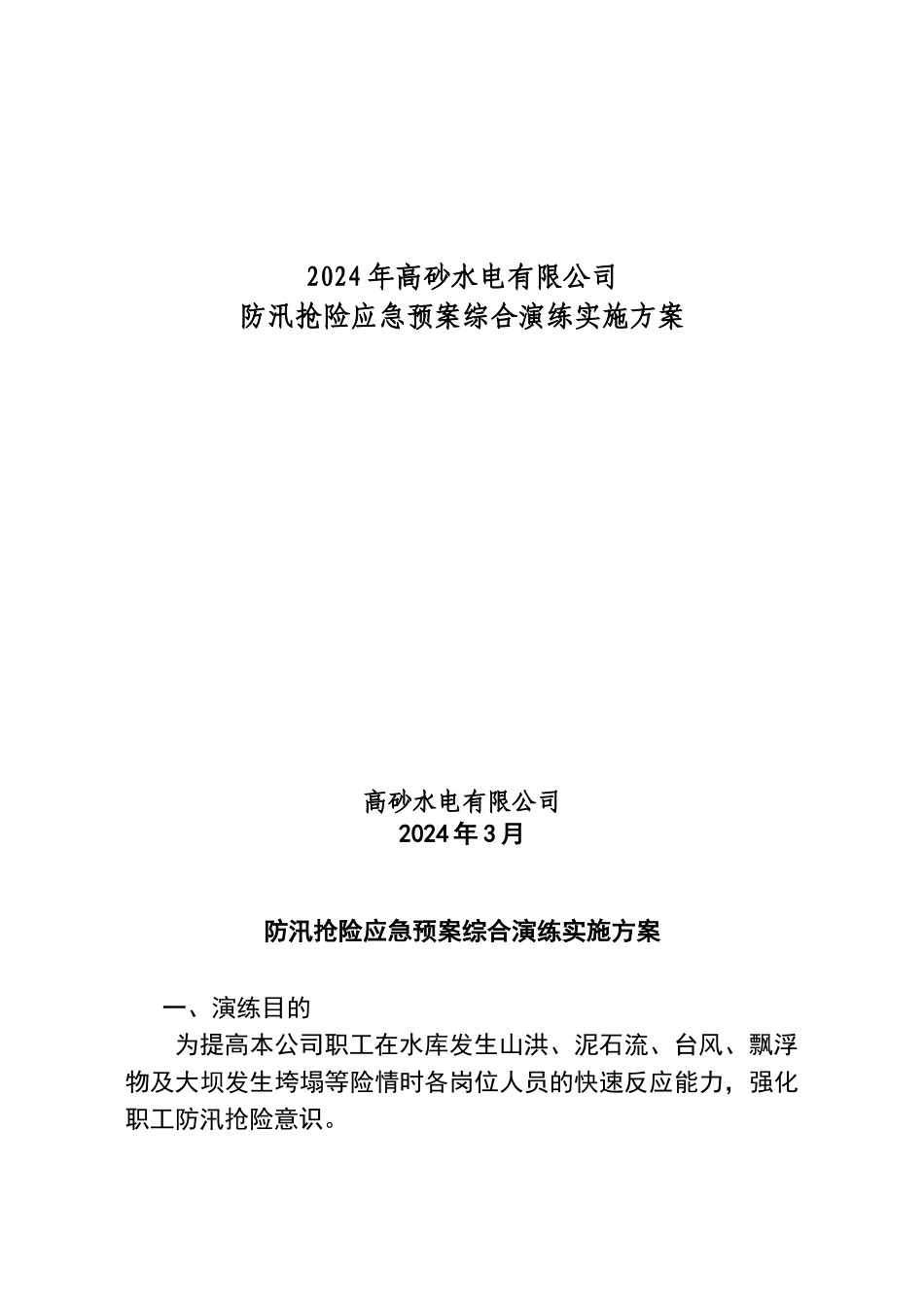

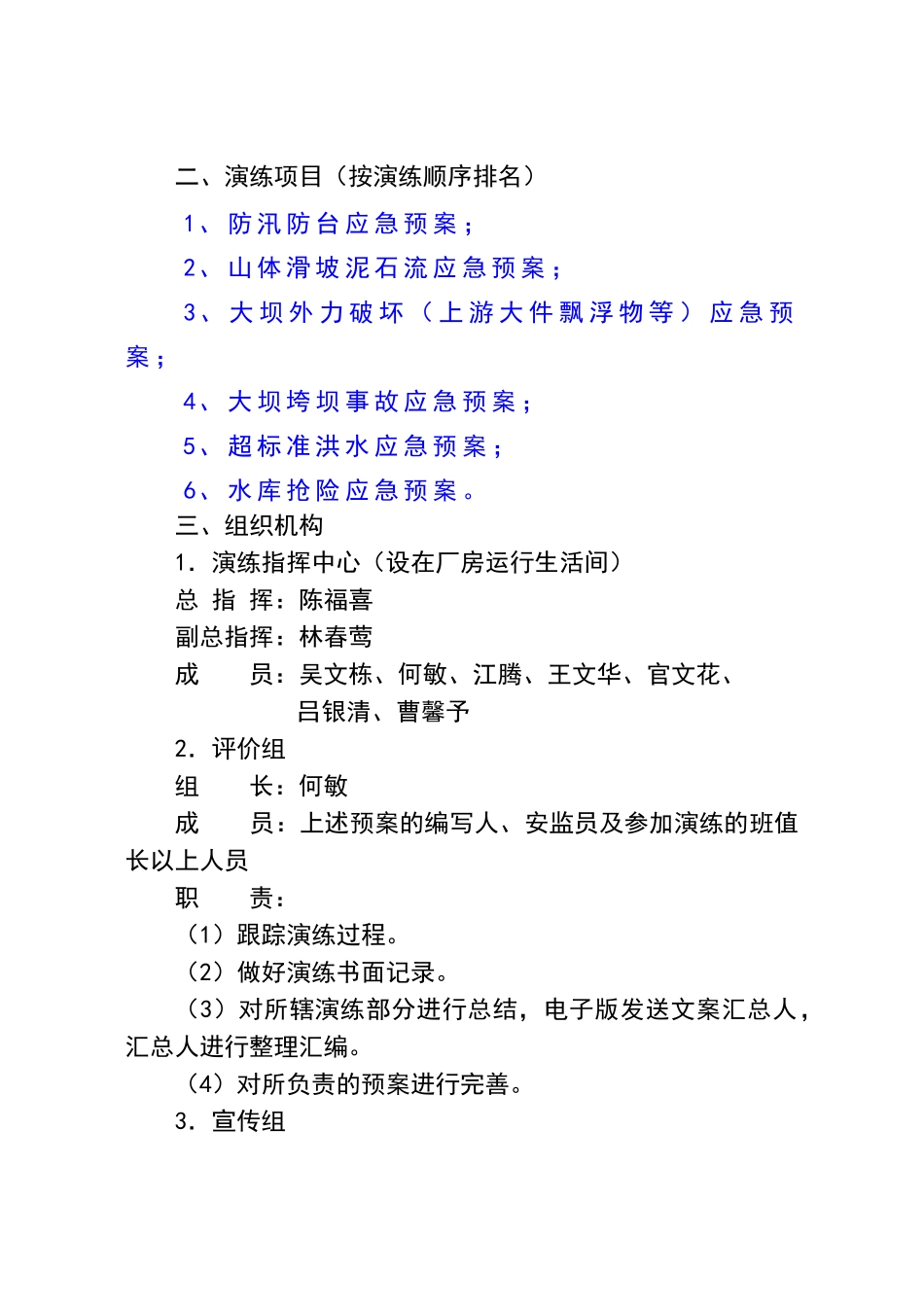

2024 年高砂水电有限公司防汛抢险应急预案综合演练实施方案高砂水电有限公司2024 年 3 月防汛抢险应急预案综合演练实施方案一、演练目的为提高本公司职工在水库发生山洪、泥石流、台风、飘浮物及大坝发生垮塌等险情时各岗位人员的快速反应能力,强化职工防汛抢险意识。二、演练项目(按演练顺序排名)1、 防 汛 防 台 应 急 预 案 ;2、 山 体 滑 坡 泥 石 流 应 急 预 案 ;3、 大 坝 外 力 破 坏 ( 上 游 大 件 飘 浮 物 等 ) 应 急 预案 ;4、 大 坝 垮 坝 事 故 应 急 预 案 ;5、 超 标 准 洪 水 应 急 预 案 ;6、 水 库 抢 险 应 急 预 案 。三、组织机构1.演练指挥中心(设在厂房运行生活间)总 指 挥:陈福喜副总指挥:林春莺成 员:吴文栋、何敏、江腾、王文华、官文花、吕银清、曹馨予2.评价组组 长:何敏成 员:上述预案的编写人、安监员及参加演练的班值长以上人员职 责:(1)跟踪演练过程。(2)做好演练书面记录。(3)对所辖演练部分进行总结,电子版发送文案汇总人,汇总人进行整理汇编。(4)对所负责的预案进行完善。3.宣传组组 长:吕银清成 员:李健、邱浩东4.参加单位公司所有的部室四、演练时间:3 月 31 日五、演练地点和涉及设备范围1.演练地点:生产厂区 2.参加演练的设备(指演练时可以实际操作、不能操作的设备和模拟设备)① 可操作的设备:水情测报系统、大坝监测系统、大坝溢洪闸门及启闭系统、厂房抽排水系统、通讯设备、交通工具、已停役的发供电设备② 不可操作的设备:水轮机、发电机、变压器、PT、开关、刀闸等发供电设备,进水口闸门及启闭系统、尾水闸门及启闭系统等③ 模拟设备:模拟单位模拟电话号码模拟传真号码备注本次演练指挥中心县防办用于对外报汛福建公司水调中心地调其他相关单位六、演练前准备工作1.3 月 25 日上午,告知福建公司安生部,我公司将于 3 月31 日开展防汛抢险应急相关预案的综合演练工作。2.3 月 25 下午,召开演练部署会,参会人员:指挥中心成员、评价组成员、宣传组成员,对具体演练进行部署、分工、安排。3.3 月 28 日上午,(1)向各单位发布演练告示:“根据公司生产安全预案演练领导小组的安排,公司生产安全预案演练工作小组拟于 3 月 31 日开展防汛抢险应急相关综合演练工作,请各部门做好以下工作:1、即日起,各部门必须减少员工的请假,保留...
