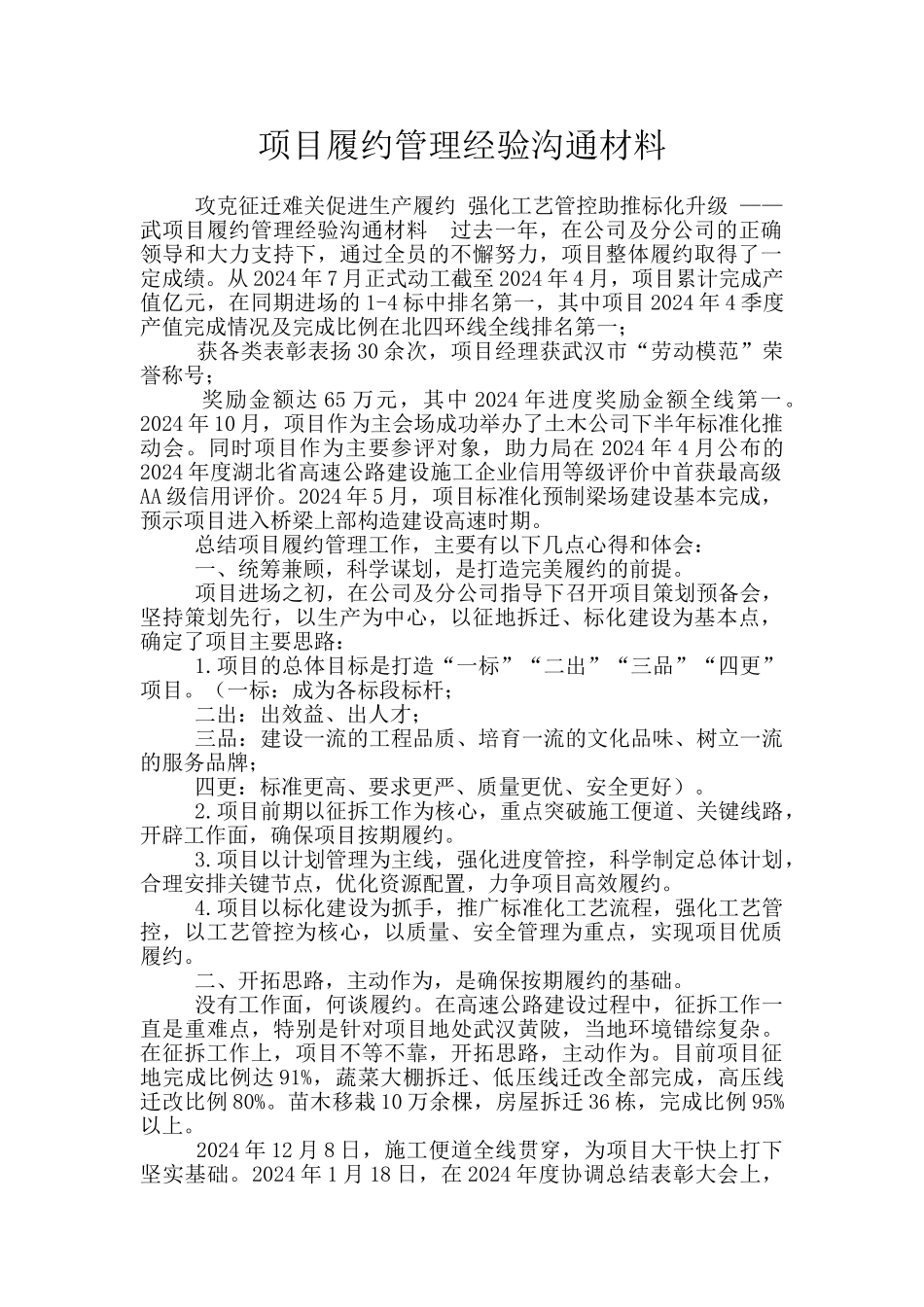

项目履约管理经验沟通材料 攻克征迁难关促进生产履约 强化工艺管控助推标化升级 ——武项目履约管理经验沟通材料 过去一年,在公司及分公司的正确领导和大力支持下,通过全员的不懈努力,项目整体履约取得了一定成绩。从 2024 年 7 月正式动工截至 2024 年 4 月,项目累计完成产值亿元,在同期进场的 1-4 标中排名第一,其中项目 2024 年 4 季度产值完成情况及完成比例在北四环线全线排名第一; 获各类表彰表扬 30 余次,项目经理获武汉市“劳动模范”荣誉称号; 奖励金额达 65 万元,其中 2024 年进度奖励金额全线第一。2024 年 10 月,项目作为主会场成功举办了土木公司下半年标准化推动会。同时项目作为主要参评对象,助力局在 2024 年 4 月公布的2024 年度湖北省高速公路建设施工企业信用等级评价中首获最高级AA 级信用评价。2024 年 5 月,项目标准化预制梁场建设基本完成,预示项目进入桥梁上部构造建设高速时期。 总结项目履约管理工作,主要有以下几点心得和体会: 一、统筹兼顾,科学谋划,是打造完美履约的前提。 项目进场之初,在公司及分公司指导下召开项目策划预备会,坚持策划先行,以生产为中心,以征地拆迁、标化建设为基本点,确定了项目主要思路: 1.项目的总体目标是打造“一标”“二出”“三品”“四更”项目。(一标:成为各标段标杆; 二出:出效益、出人才; 三品:建设一流的工程品质、培育一流的文化品味、树立一流的服务品牌; 四更:标准更高、要求更严、质量更优、安全更好)。 2.项目前期以征拆工作为核心,重点突破施工便道、关键线路,开辟工作面,确保项目按期履约。 3.项目以计划管理为主线,强化进度管控,科学制定总体计划,合理安排关键节点,优化资源配置,力争项目高效履约。 4.项目以标化建设为抓手,推广标准化工艺流程,强化工艺管控,以工艺管控为核心,以质量、安全管理为重点,实现项目优质履约。 二、开拓思路,主动作为,是确保按期履约的基础。 没有工作面,何谈履约。在高速公路建设过程中,征拆工作一直是重难点,特别是针对项目地处武汉黄陂,当地环境错综复杂。在征拆工作上,项目不等不靠,开拓思路,主动作为。目前项目征地完成比例达 91%,蔬菜大棚拆迁、低压线迁改全部完成,高压线迁改比例 80%。苗木移栽 10 万余棵,房屋拆迁 36 栋,完成比例 95%以上。 2024 年 12 月 8 日,施工便道全线贯穿,为项目大干快上打下坚实...
