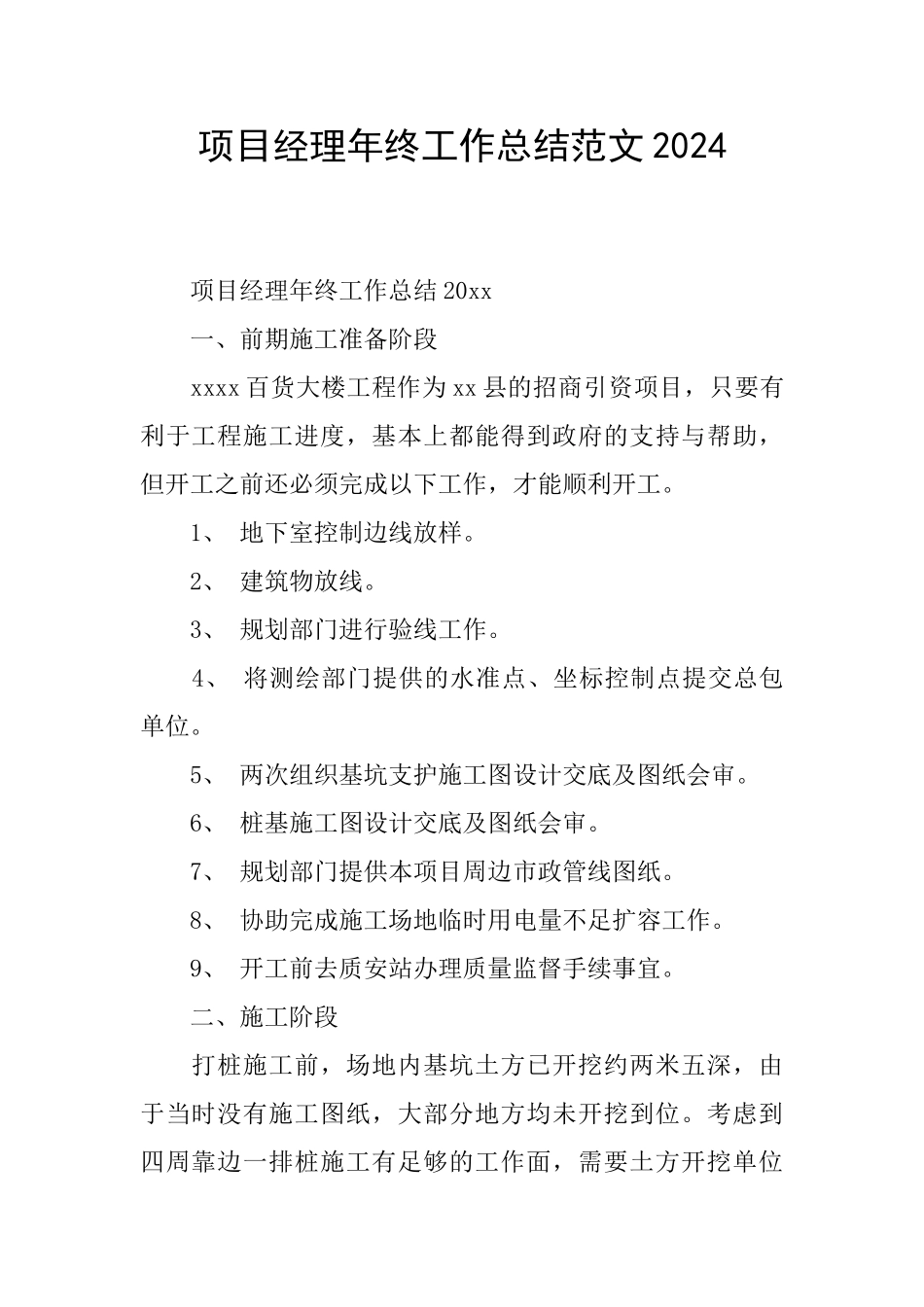

项目经理年终工作总结范文 2024 项目经理年终工作总结 20xx 一、前期施工准备阶段 xxxx 百货大楼工程作为 xx 县的招商引资项目,只要有利于工程施工进度,基本上都能得到政府的支持与帮助,但开工之前还必须完成以下工作,才能顺利开工
1、 地下室控制边线放样
2、 建筑物放线
3、 规划部门进行验线工作
4、 将测绘部门提供的水准点、坐标控制点提交总包单位
5、 两次组织基坑支护施工图设计交底及图纸会审
6、 桩基施工图设计交底及图纸会审
7、 规划部门提供本项目周边市政管线图纸
8、 协助完成施工场地临时用电量不足扩容工作
9、 开工前去质安站办理质量监督手续事宜
二、施工阶段 打桩施工前,场地内基坑土方已开挖约两米五深,由于当时没有施工图纸,大部分地方均未开挖到位
考虑到四周靠边一排桩施工有足够的工作面,需要土方开挖单位的配合将余土挖除

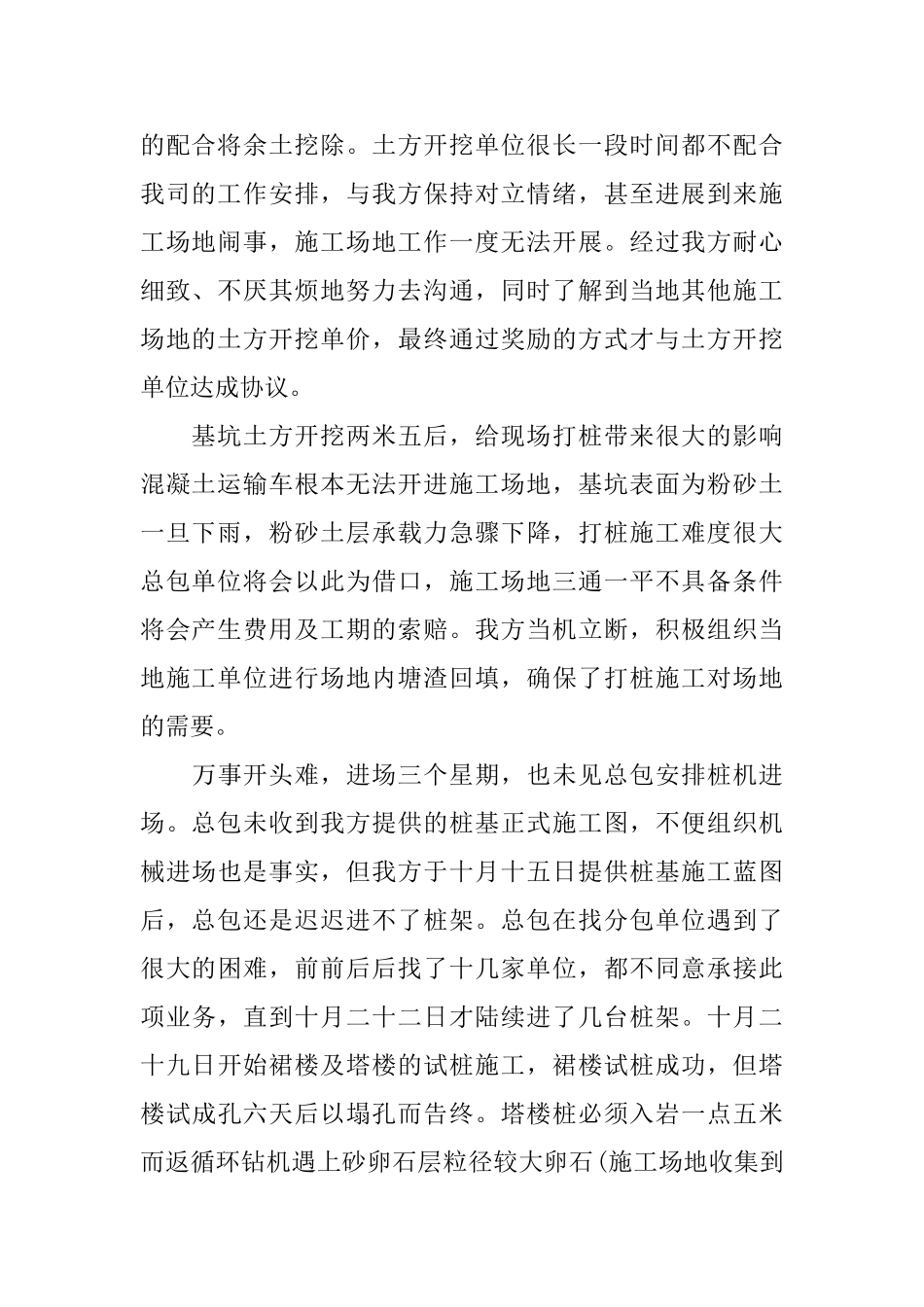

土方开挖单位很长一段时间都不配合我司的工作安排,与我方保持对立情绪,甚至进展到来施工场地闹事,施工场地工作一度无法开展
经过我方耐心细致、不厌其烦地努力去沟通,同时了解到当地其他施工场地的土方开挖单价,最终通过奖励的方式才与土方开挖单位达成协议
基坑土方开挖两米五后,给现场打桩带来很大的影响混凝土运输车根本无法开进施工场地,基坑表面为粉砂土一旦下雨,粉砂土层承载力急骤下降,打桩施工难度很大总包单位将会以此为借口,施工场地三通一平不具备条件将会产生费用及工期的索赔
我方当机立断,积极组织当地施工单位进行场地内塘渣回填,确保了打桩施工对场地的需要
万事开头难,进场三个星期,也未见总包安排桩机进场
总包未收到我方提供的桩基正式施工图,不便组织机械进场也是事实,但我方于十月十五日提供桩基施工蓝图后,总包还是迟迟进不了桩架

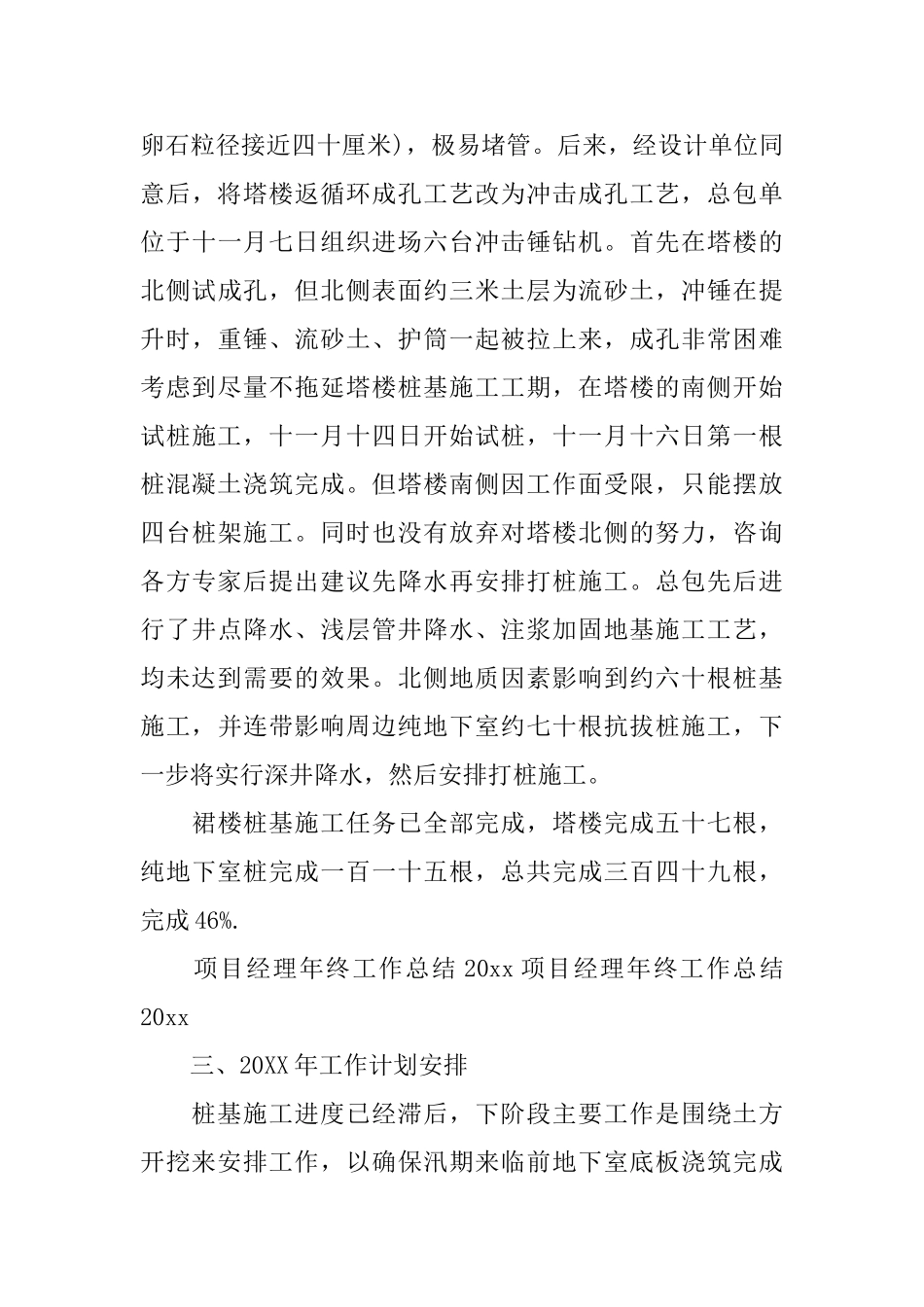

总包在找分包单位遇到了很大的困难,前前后后找了十几家单位,都不同意承接此项业务,直到十月二十
