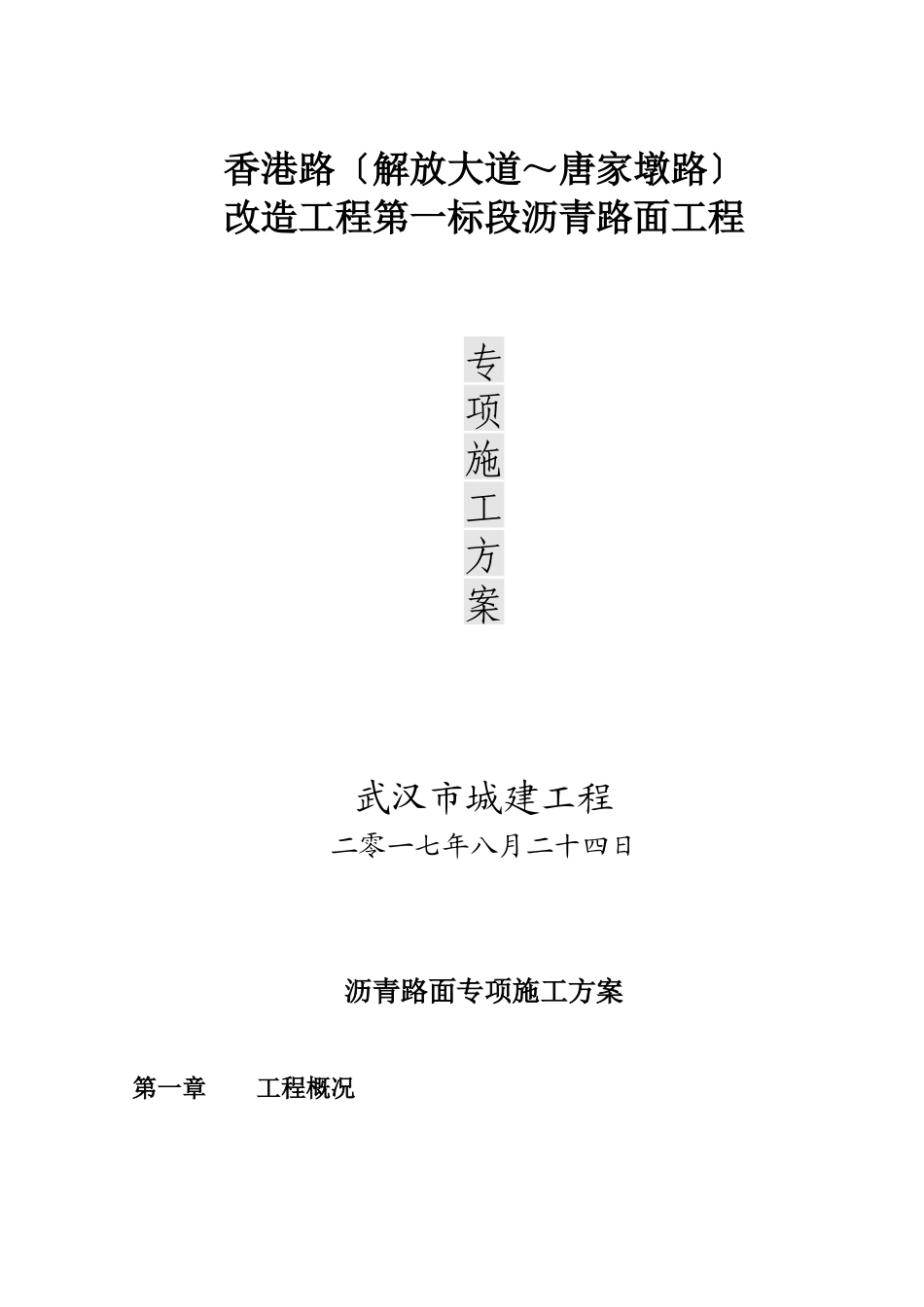

香港路〔解放大道~唐家墩路〕改造工程第一标段沥青路面工程专项施工方案武汉市城建工程二零一七年八月二十四日沥青路面专项施工方案第一章 工程概况第二章 设备 、人员发动周期和材料运到施工现场的方法第三章 试验段专项施工方案第四章 确保工程质量和工期的措施第一章 工程概况一、编制范围香港路〔解放大道~唐家墩路〕改造工程第一标段沥青砼路面工程。二、编制依据?城镇道路路面设计标准?CJJ169-2024?公路沥青路面施工技术标准?JTG F40-2024?公路沥青路面设计标准?JTGD50-2024三、编制原那么1. 加大质量投入,科学组织、精心施工,以确保本合同段工程到达优良标准。2.科学合理安排施工作业面和工作程序,配足施工生产所需资源,确保工程按期完成。3.加强现场管理和协调,确保平安生产。4.合理安排现场设施,做好环境保护和文明施工。四、工程概况香港路〔解放大道~唐家墩路〕改造工程全长约 3100m,南起解放大道,北至唐家墩路,道路等级为城市主干路,设计时速 50km/h,双向 6 车道。道路全线红线宽度 40~45m,其中解放大道~苗栗路段道路红线宽度45m,苗栗路~金门路段道路红线宽度 44m,金门路~唐家墩路道路红线宽度 40m。五、道路沥青路面结构:4cm 厚细粒式改性沥青混凝土 AC-13C(掺纤维 0.3%〕PC-3 型乳化沥青粘层油5cmAC-16C 厚中粒式改性沥青混凝土PC-3 型乳化沥青粘层油7cmAC-25C 厚粗粒式沥青PC-3 型乳化沥青粘层油抗裂防水粘结膜贴缝第二章设备 、人员发动周期和材料运到施工现场的方法 第一节 人员、设备前期准备工作 在组织施工前,我方根据香港路〔解放大道~唐家墩路〕改造工程沥青砼工程的特点,工程经理部对设备、人员发动周期和设备、人员、材料运到现场的方法进行了仔细的讨论,得出了较为合理的进场方法。根据施工合同规定的开工日期进行前期准备工作,包括沥青拌和站的材料储藏、机械设备进场和调试等。我公司搅拌站的华通阿伦-3000 型沥青拌和楼经过使用调试,各项指标正常。临时设施主要是选择工程部驻地及相关设施,解决好水、电、通讯等设施。 第二节 前期材料、设备准备和运到施工现场的方法前场施工、技术、管理人员和操作工人都住在施工现场附近,大型设备用平板车运到现场,铺筑材料由 15 台双桥自卸车运输。沥青砼路面所用的标准试验室设在沥青搅拌站内,所有的试验设备、人员已全部到位。试验设备经过计量单位校验已投入使用。首批进场的机械设备有:自动伸缩摊铺机二台、双...
